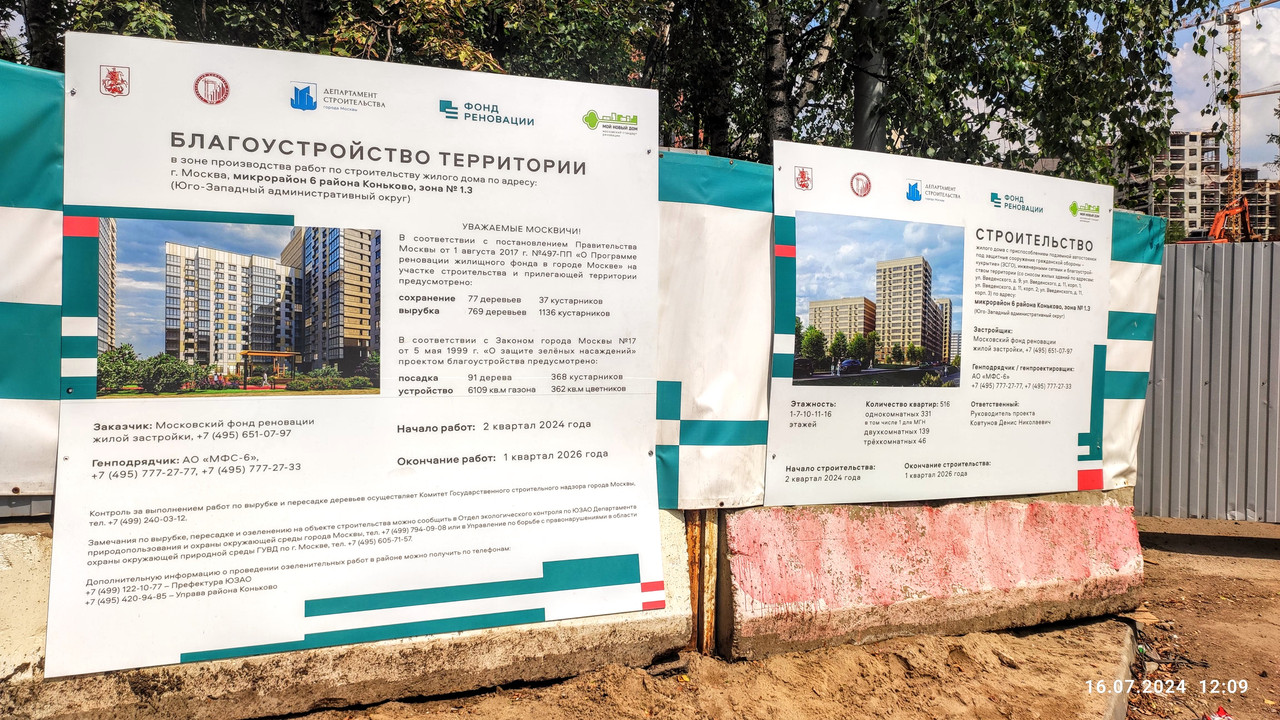

Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Бутлерова, д. 34, корп.1; ул. Бутлерова, д. 34, корп.2; ул. Бутлерова, д. 36, корп.1; ул. Бутлерова, д. 36, корп.2)

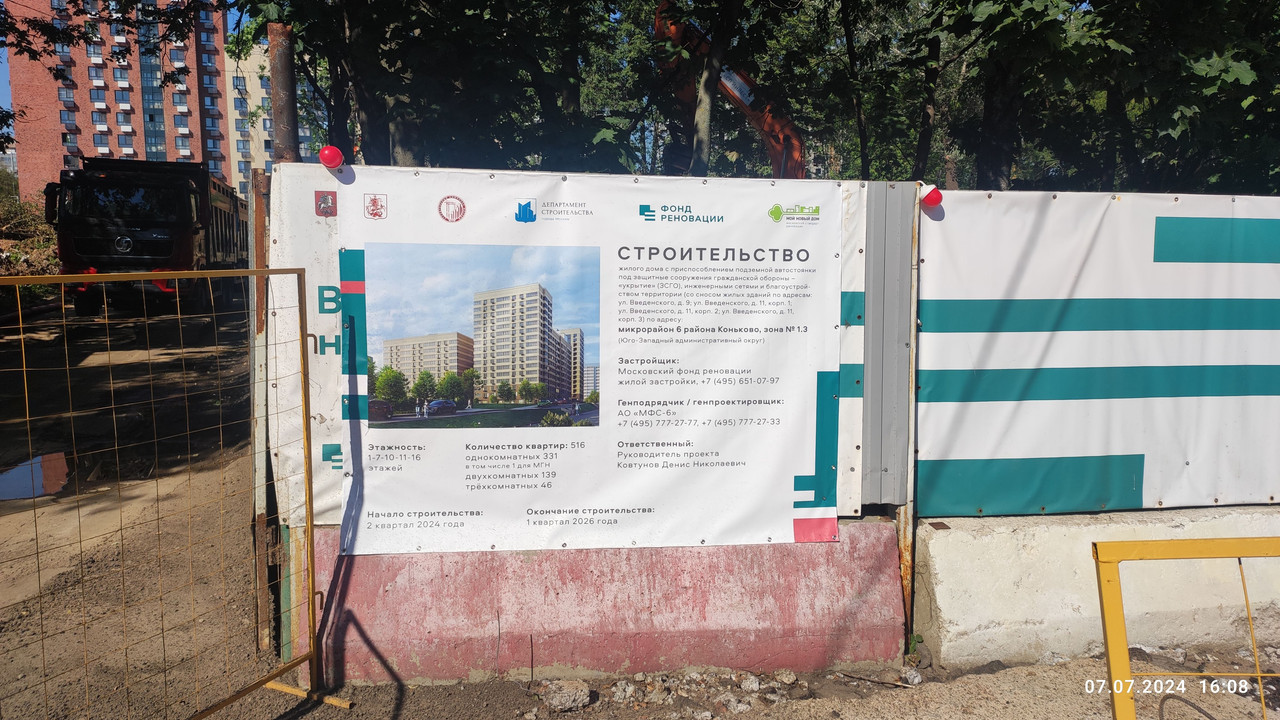

8.Введенского ул., вл.9 (мкр. 6 р-на Коньково, зона №1.3)
Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
Начало строительства (факт): II кв. 2024
Завершение строительства (план): 2026
Дата ввода дома эксплуатацию: ---
Cтарт процесса переселения: ---
Текущий статус: идет строительство
Этажность: 7-10-11-16
Кол-во квартир: 516, из них 1-комнатных: 331, 2-комнатных: 139, 3-комнатных: 46
Переселяемые дома: ---

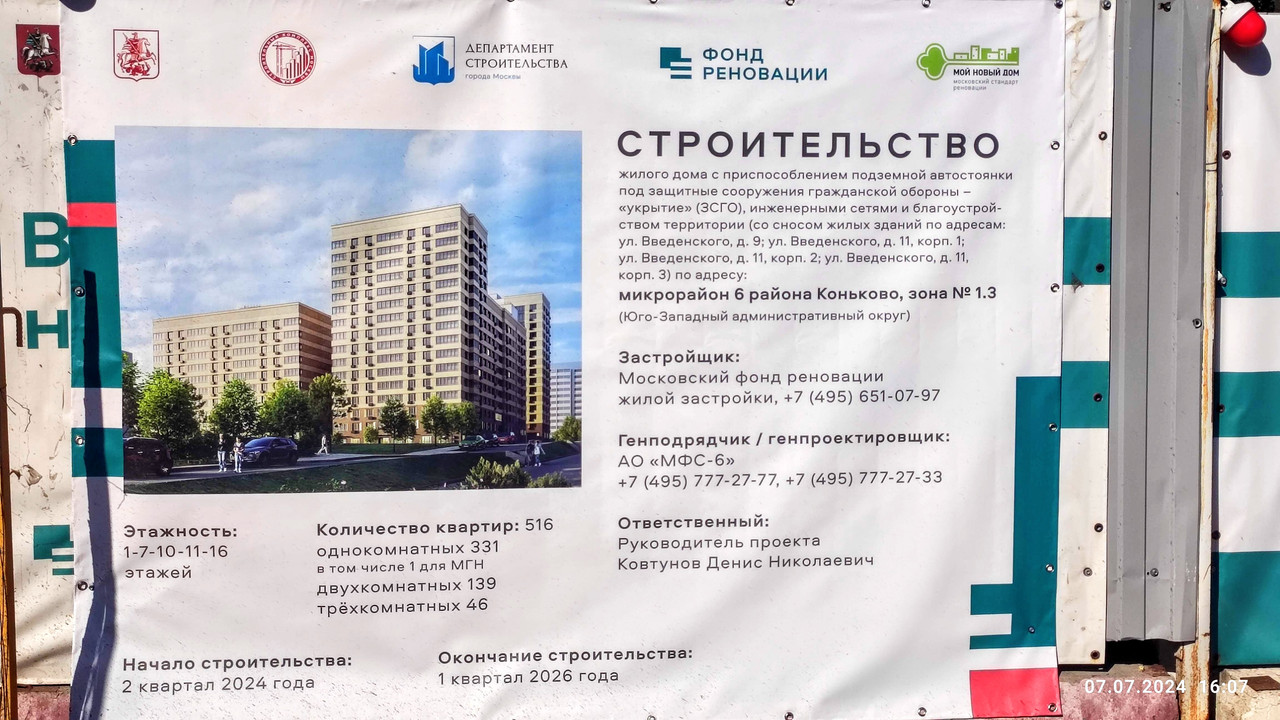

Подробности: жилой дом с приспособлением подземной автостоянки под защитные сооружения гражданской обороны – «укрытие» (ЗСГО), инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 9; ул. Введенского, д. 11, корп. 1; ул. Введенского, д. 11, корп. 2; ул. Введенского, д. 11, корп. 3)
9.Миклухо-Маклая ул., вл. 61 (зона 2.3)
Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
Начало строительства (факт): IV кв. 2025
Завершение строительства (план): 2027
Дата ввода дома эксплуатацию: ---
Cтарт процесса переселения: ---
Текущий статус: идет строительство
Этажность: 16-24
Кол-во квартир: 1049, из них 1-комнатных: 307, 2-комнатных: 424, 3-комнатных: 307, 4-комнатных: 6
Переселяемые дома: ---
Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 19, корп.1; ул. Введенского, д. 19, корп.2; ул. Введенского, д. 21; ул. Миклухо-Маклая, д. 61)
10.Введенского ул., з/у 17 (зона 2.1)
Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
Генеральный подрядчик:
Начало строительства (план): 2027
Завершение строительства (план): 2029
Дата ввода дома эксплуатацию: ---
Cтарт процесса переселения: ---
Текущий статус:
Этажность: ---
Кол-во квартир: ---
Переселяемые дома: ---
Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 15, корп.1; ул. Введенского, д. 15, корп.2; ул. Введенского, д. 17, корп.1; ул. Введенского, д. 17, корп.2)
11.Введенского ул., з/у 15 (зона 2.2)
Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
Генеральный подрядчик:
Начало строительства (план): 2027
Завершение строительства (план): 2029
Дата ввода дома эксплуатацию: ---
Cтарт процесса переселения: ---
Текущий статус:
Этажность: ---
Кол-во квартир: ---
Переселяемые дома: ---
Подробности: Жилой дом с приспособлением подземной автостоянки под защитные сооружения гражданской обороны – «укрытие» (ЗСГО), инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 15, корп.3; ул. Введенского, д. 15, корп.4; ул. Введенского, д. 15, корп.5; ул. Введенского, д. 15, корп.6)

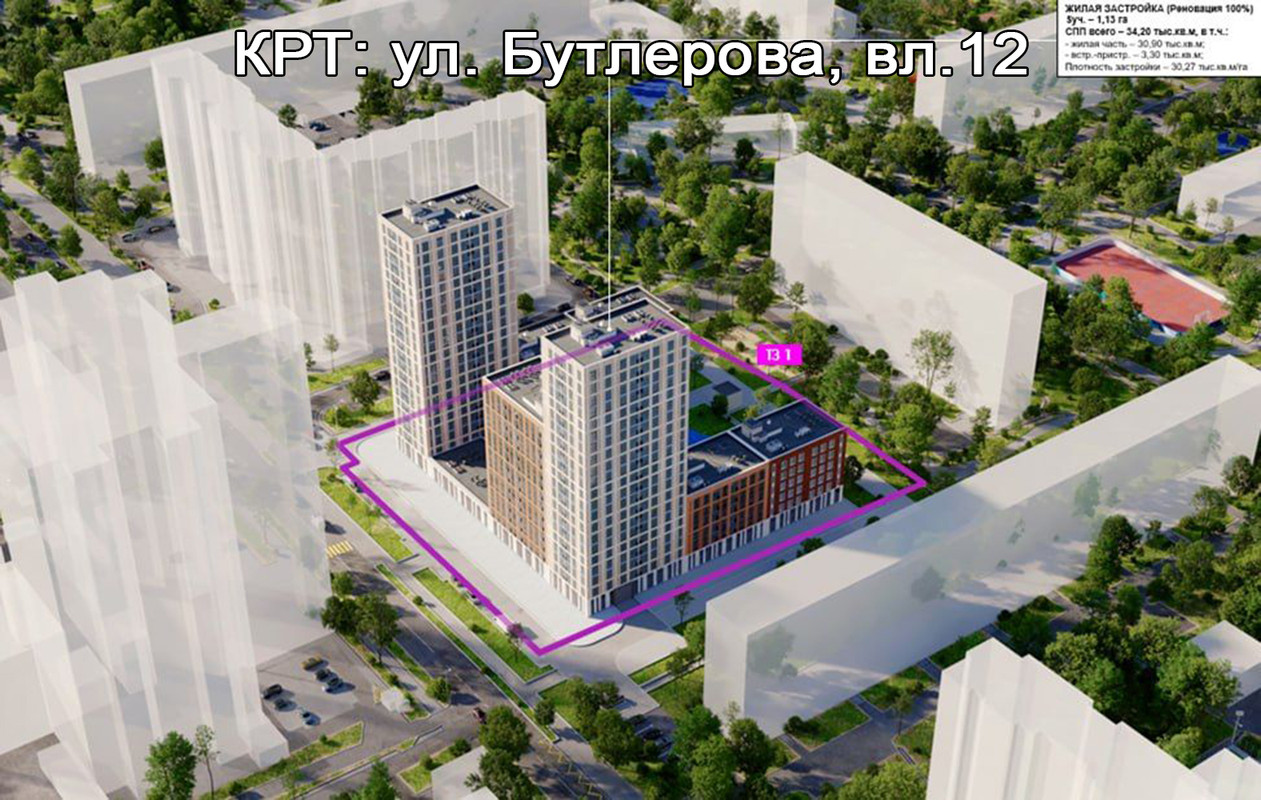

12.Комплексное развитие территорий (КРТ): Бутлерова ул., вл. 12, Введенского ул., вл. 13
Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
Генеральный подрядчик: ООО "Еврометстрой"
Начало строительства (план):
Завершение строительства (план):
Дата ввода дома эксплуатацию: ---
Cтарт процесса переселения: ---
Текущий статус: разработка и согласование проектной документации
Этажность: ---
Кол-во квартир: ---
Переселяемые дома: ---

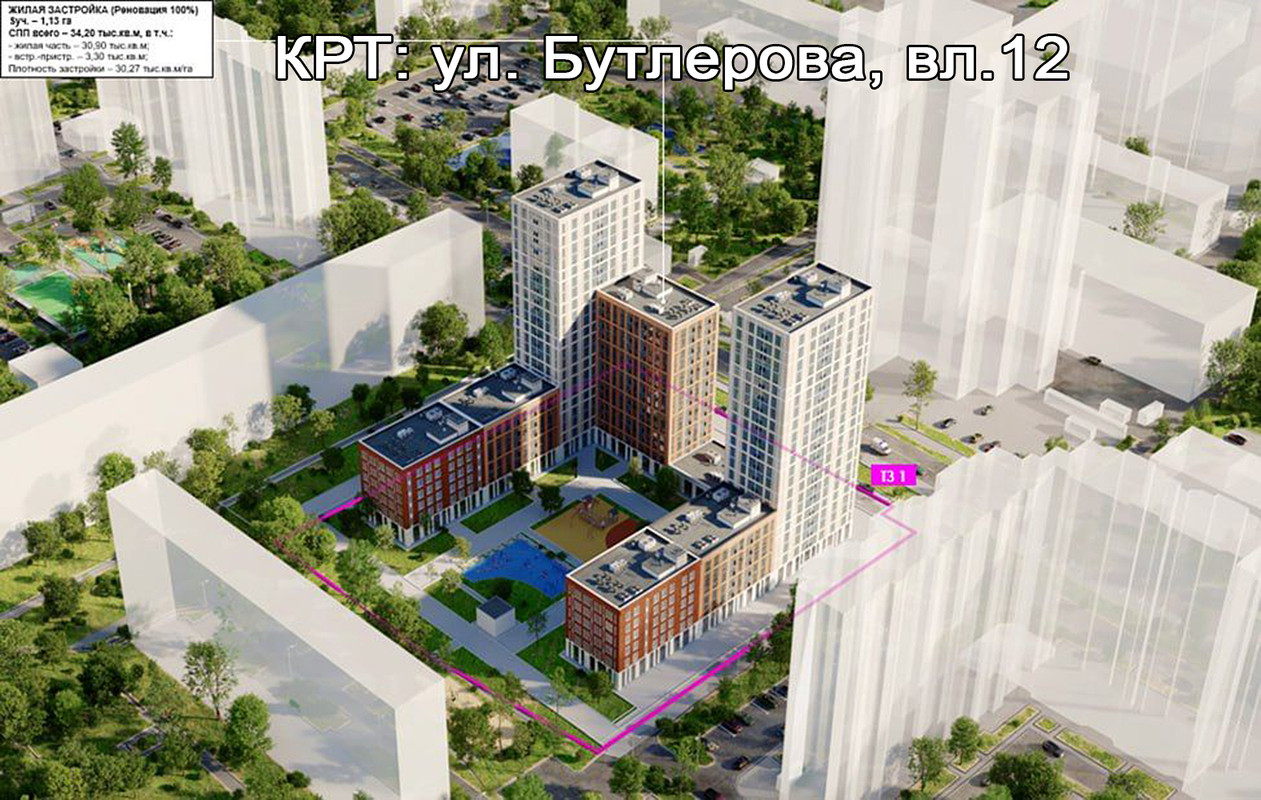

Подробности: Общий объем застройки: 75000. Жилое назначение: 75000. Прирост рабочих мест: 134

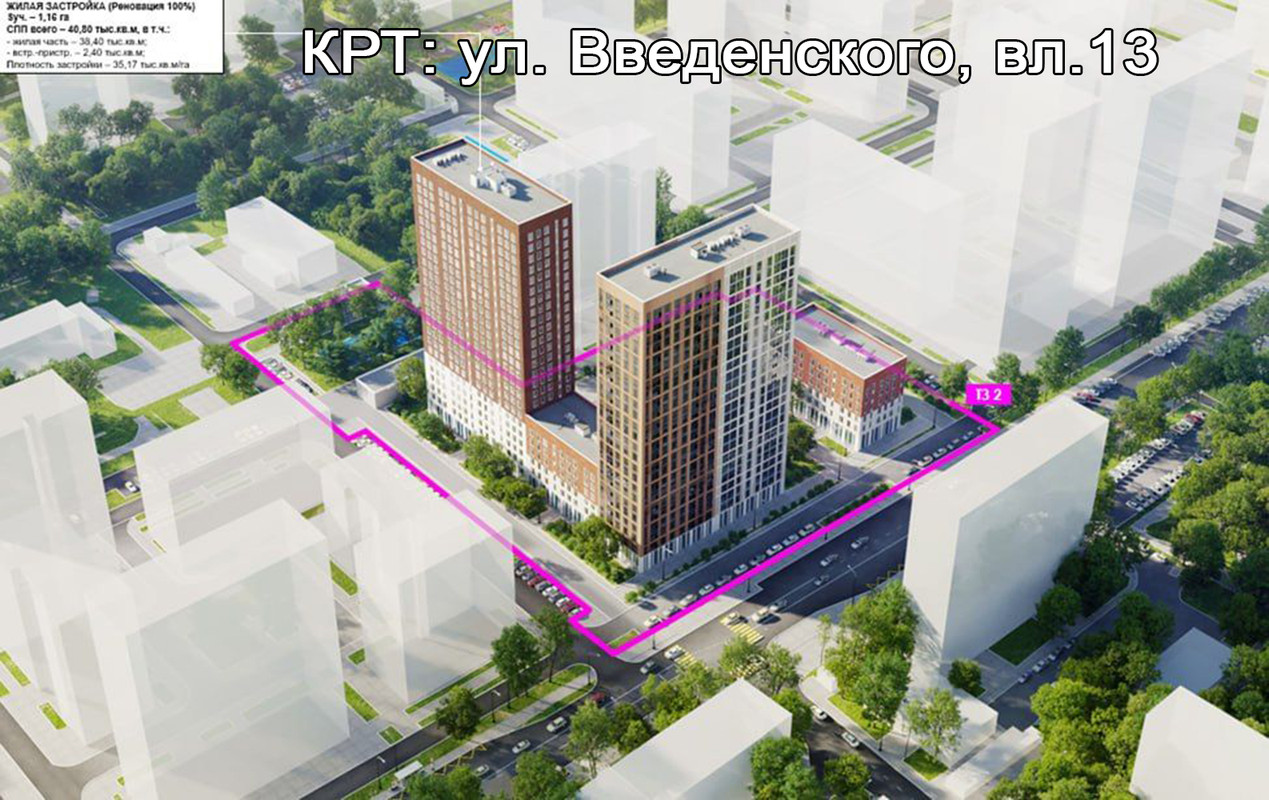

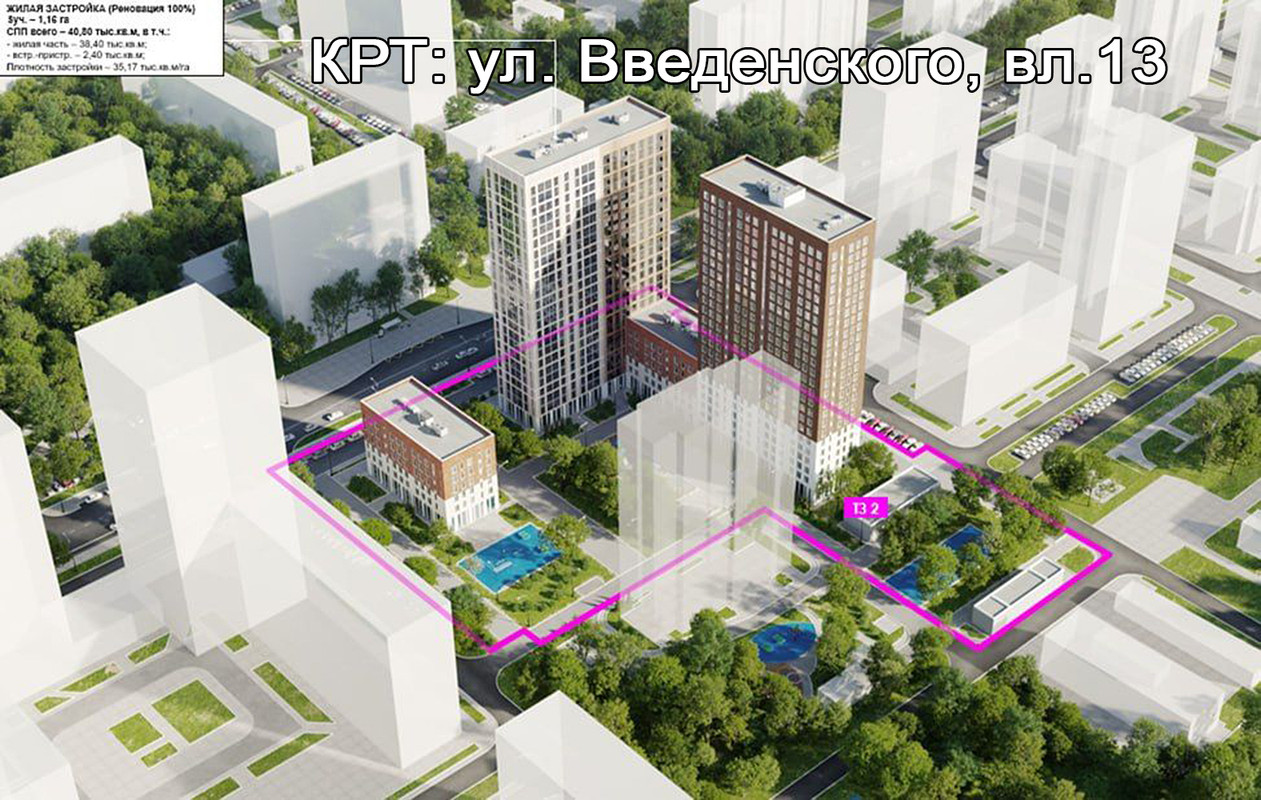

13.Комплексное развитие территорий (КРТ): Миклухо-Маклая ул., з/у 63А; Херсонская ул., вл. 20; Литовский бульвар, вл. 10, д. 12
Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
Генеральный подрядчик:
Начало строительства (план):
Завершение строительства (план):
Дата ввода дома эксплуатацию: ---
Cтарт процесса переселения: ---
Текущий статус: разработка и согласование проектной документации
Этажность: ---
Кол-во квартир: ---
Переселяемые дома: ---
Подробности: Общий объем застройки: 95000. Жилое назначение: 95000. Прирост рабочих мест: 232
Кое какие скелеты в шкафах найдутся , тут без этого никак
За 2 года можно и нужно скелетов из шкафов повытаскивать, моль с нафталином повытряхивать и спокойно ждать переезда без стресса и нервотрепки.
Там, к сожалению, есть люди (и не мало), которые до сих пор уверены, что им дадут по норме предоставления, хотя их сняли с очереди во время передачи в жилой фонд г. Москвы. Осознать действительность в виде однушки, которая ждет их большие семьи, не могут или не хотят.
За полгода, прошедших со старта в Вв5, в 4-х пятиэтажках еще живут и не спешат переселяться еще около 30% черепашек и нехочух !
Надо бы в Префектуру написать и Сергей Семенычу черкануть по задержке волнового переселения граждан по Программе реновации !
Надо ускорить их выселение превентивными методами , если судебная система не может справиться , то необходимо создание условий , при которых легче будет переехать …

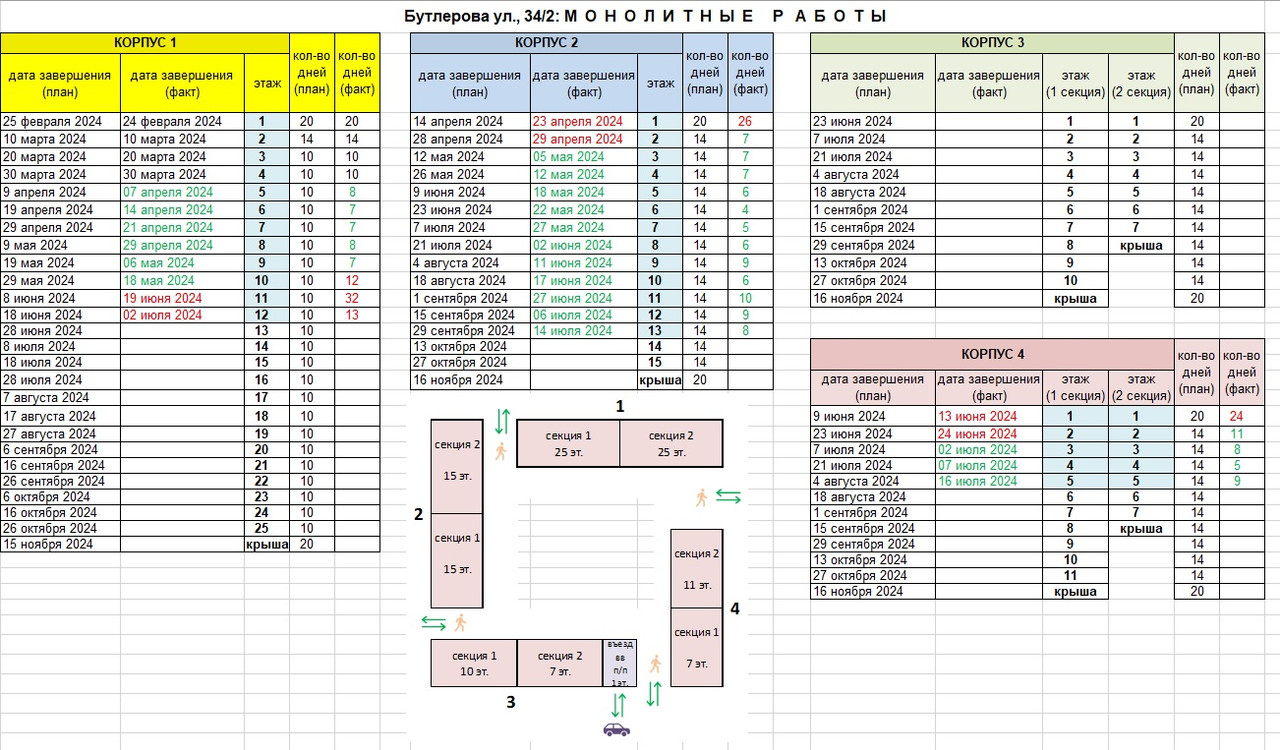

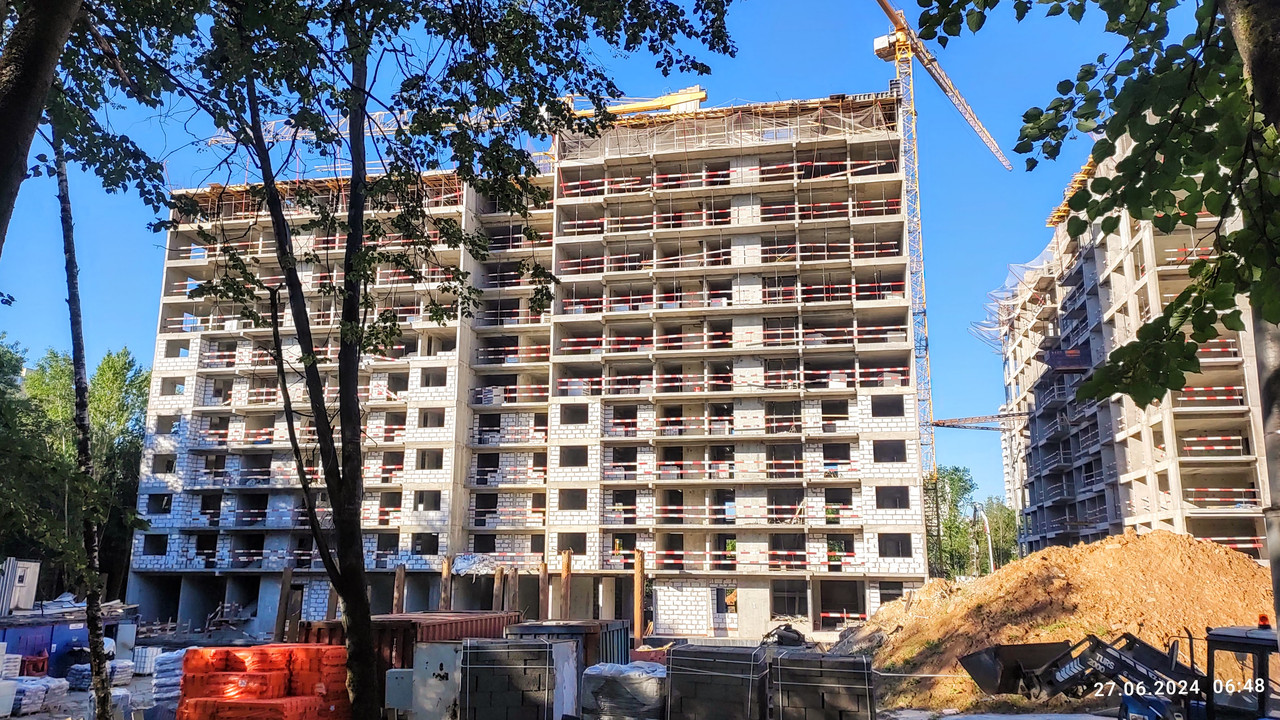

корпус 1 - монолитные работы (12 этаж), кладка стен и перекрытий
корпус 2 - монолитные работы (11 этаж);

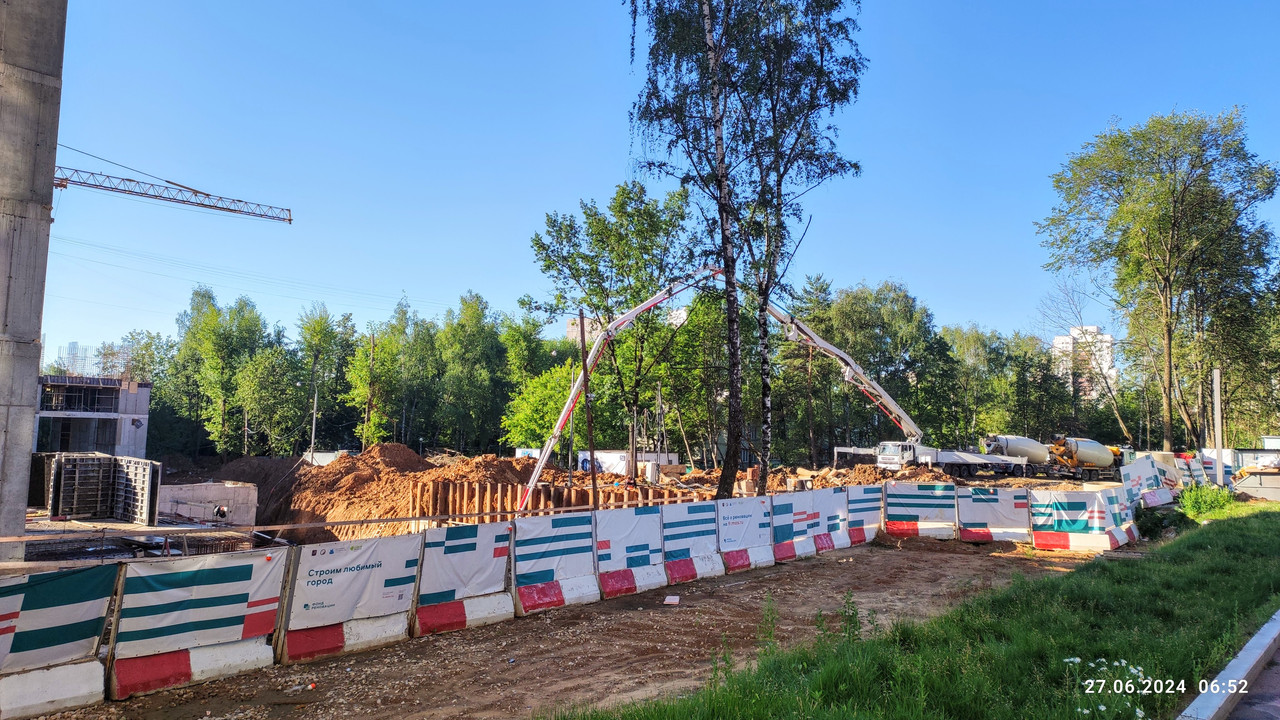

корпус 3 - заливка фундаментной плиты;
корпус 4 - монолитные работы (3 этаж).
буду теперь выкладывать в виде сравнения с предыдущим фотоотчетом

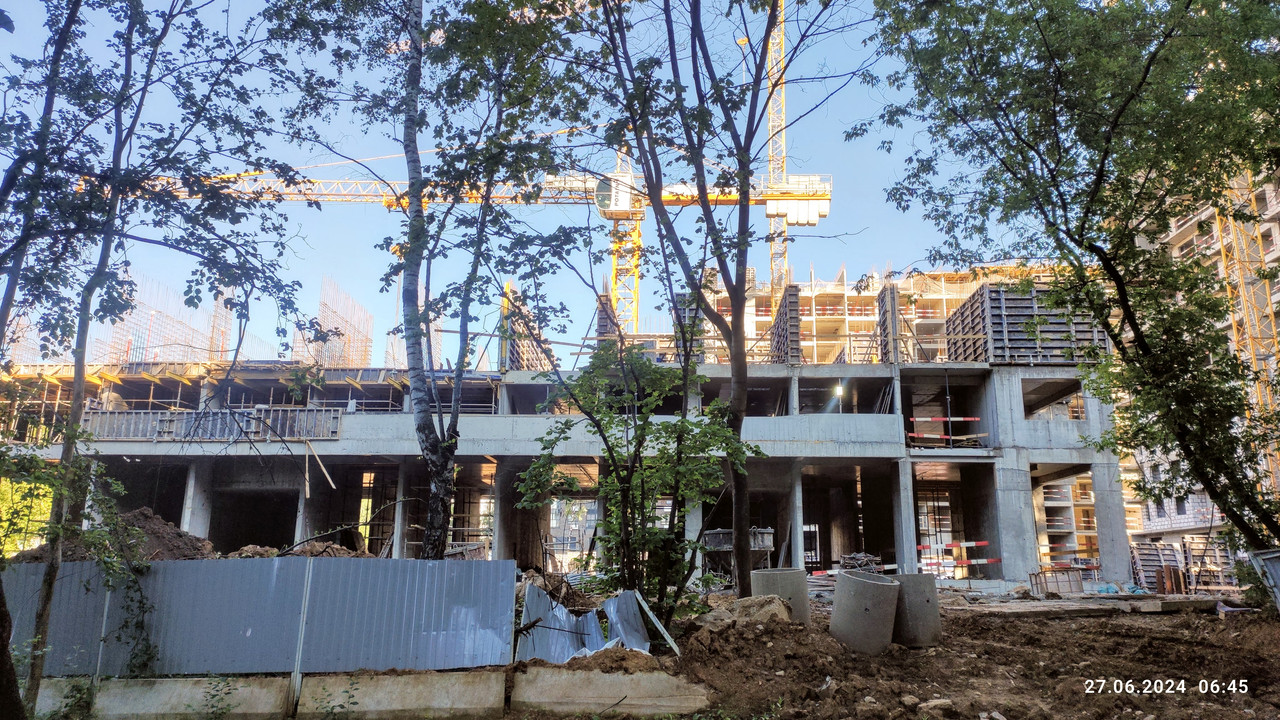

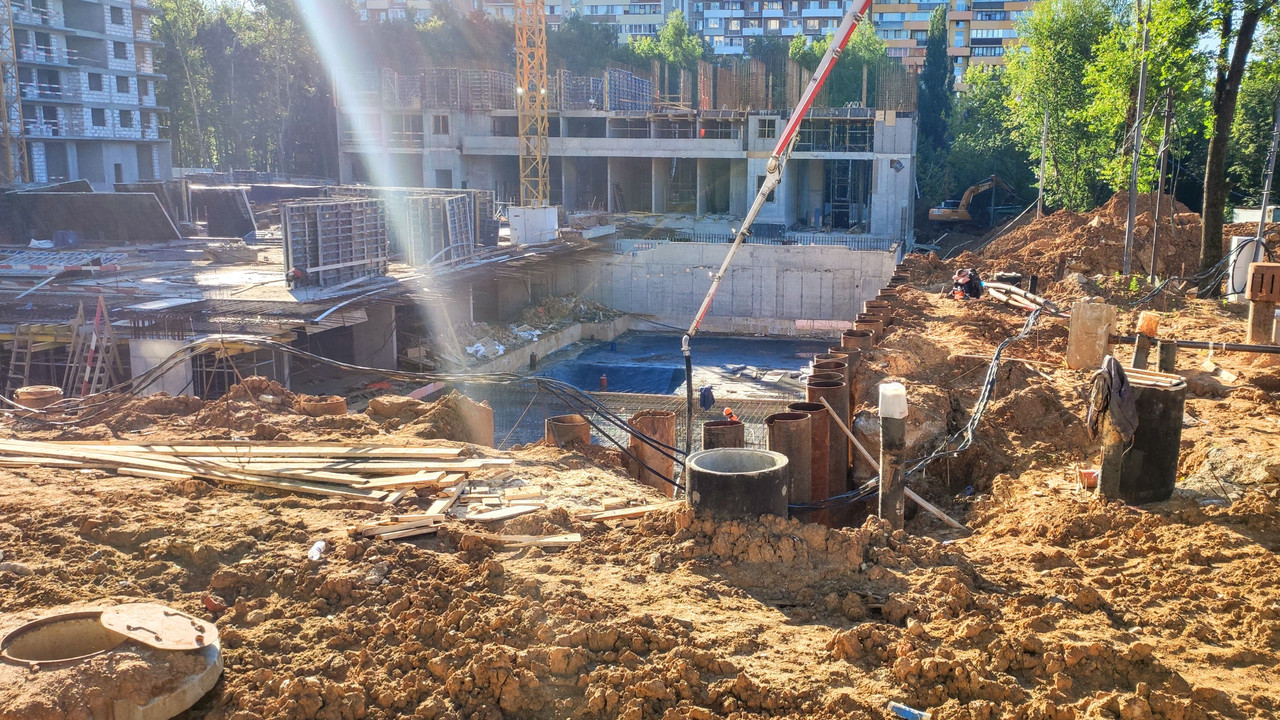

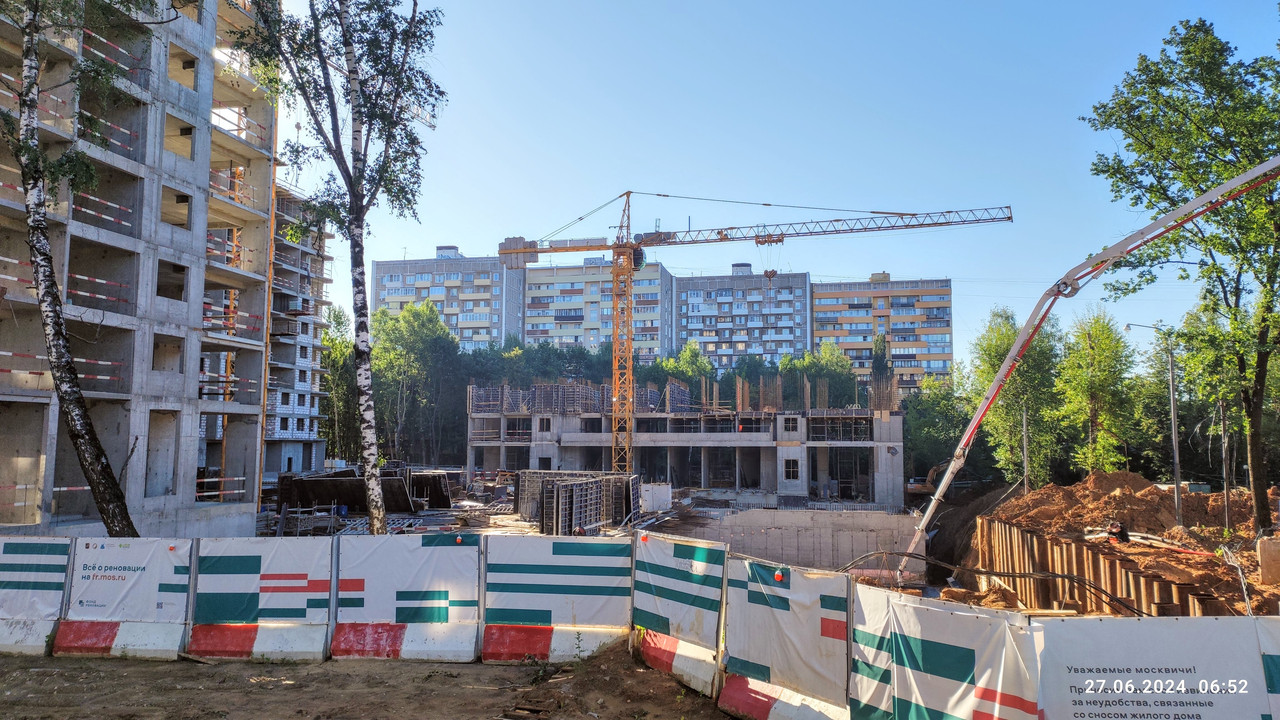

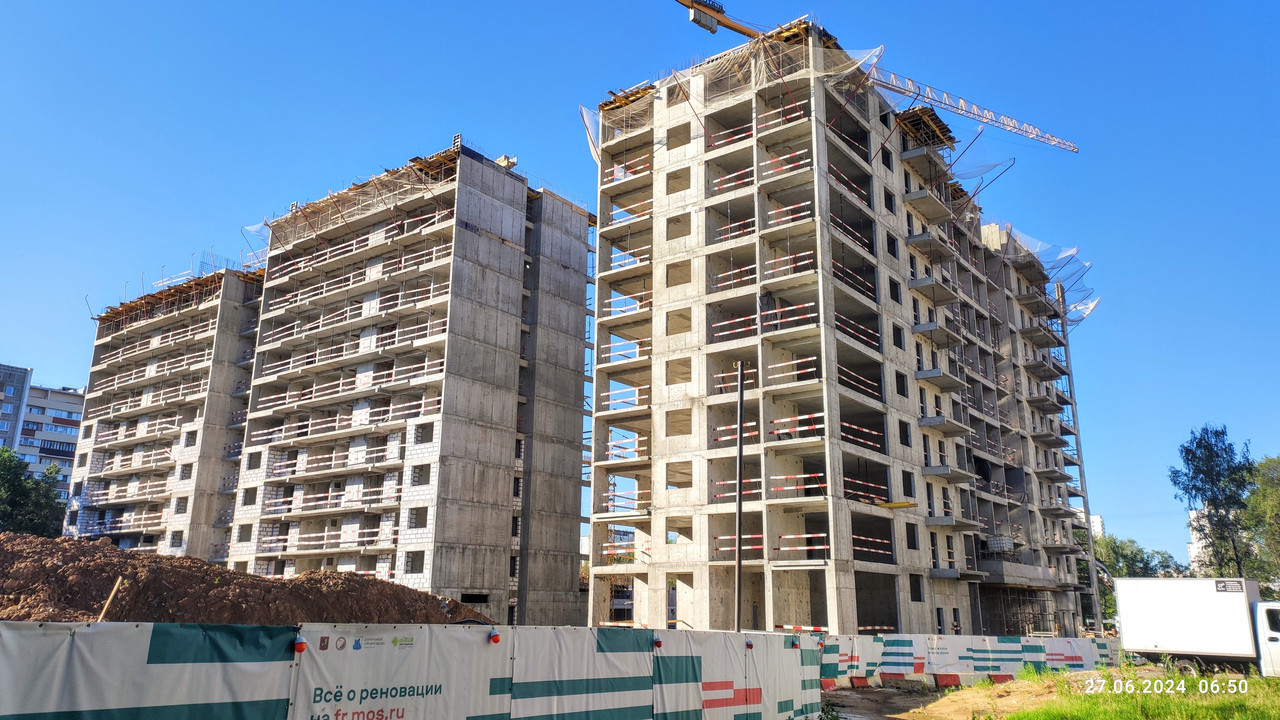

по состоянию на 23.07.2024
корпус 1 - монолитные работы (14 этаж), кладка стен и перекрытий
корпус 2 - монолитные работы (14 этаж);
корпус 3 - монолитные работы подземной части;
корпус 4 - монолитные работы (5 этаж).
Возникнет серьезная проблема: куда ходить за недорогими продуктами и бытовой всячиной? Было все под боком: Перекресток, Пятерочка, Зеленый Рынок, Фикс Прайс, хозяйственный , а потом станет далеко ходить .. или к Полюсу переться в Чижик или через Миклуха-Маклая в Пятерочку, Чижик...или на автобусе в Ашан к Беляево. И ведь так плотно застроят, что нигде уже сетевой магазин в 6 микрорайоне не построишь.
