Сообщение tix » 15 фев 2018, 20:08

Тема реновации в районе Коньково ЮЗАО г. Москвы

Карта реновации Дома в программе реновации

Документ-основание: https://www.mos.ru/upload/documents/fil ... leniya.pdf

Стартовые площадки, объекты квартальной застройки, дома по КРТ

1. Профсоюзная ул.,96к1 (район Коньково, кв.44-47, корп.14)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "СМУ-6"
  • Начало строительства (факт): III кв. 2016
  • Завершение строительства (факт): II кв. 2018
  • Дата ввода дома в эксплуатацию: 29.06.2018
  • Cтарт процесса переселения: декабрь 2018
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 360, из них: 1-комнатных: 72, 2-комнатных: 216, 3-комнатных: 72
  • Переселяемые дома: Введенского ул., 5к2, 5к3, 7, а также часть дома Введенского ул., 5к1, переселение которого стартовало в 2020 году
2. Профсоюзная ул.,98к2 (район Коньково, кв.44-47, корп.12)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "СМУ-6"
  • Начало строительства (факт): IV кв. 2017
  • Завершение строительства (факт): II кв. 2020
  • Дата ввода дома в эксплуатацию: 30.04.2020
  • Cтарт процесса переселения: август 2020
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 396, из них: 1-комнатных: 144, 2-комнатных: 180, 3-комнатных: 72
  • Переселяемые дома: Бутлерова ул., 34к1,34к2, 36к1, 36к2, а также часть дома Введенского ул., 5к1, 11к1
3. Профсоюзная ул.,98к6 (район Коньково, кв.44-47, корп.11)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "СМУ-6"
  • Начало строительства (факт): IV кв. 2018
  • Завершение строительства (факт): III кв. 2021
  • Дата ввода дома эксплуатацию: 30.09.2021
  • Cтарт процесса переселения: январь 2022
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 396, из них: 1-комнатных: 144, 2-комнатных: 180, 3-комнатных: 72
  • Переселяемые дома: частично Введенского ул., 11к2, 11к3, 9, 11к1
4. Севастопольский проспект,60 (район Коньково, мкр.6, корп.2)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "Строительно-монтажная компания" (ООО "СМК")
  • Начало строительства (факт): IV кв. 2019
  • Завершение строительства (факт): IV кв. 2021
  • Дата ввода дома эксплуатацию: 07.12.2021
  • Cтарт процесса переселения: февраль 2022
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 22
  • Кол-во квартир: 187, из них: 1-комнатных: 143, 2-комнатных: 3, 3-комнатных: 41
  • Переселяемые дома: частично Введенского ул.,11к2, 11к3, 9, 5к1, Бутлерова ул., 34к1,34к2, 36к1, 36к2
5. Введенского ул.,13В (р-н Коньково, мкр.6, корп.3)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "Строительно-монтажная компания" (ООО "СМК")
  • Начало строительства (факт): II кв. 2020
  • Завершение строительства (факт): III кв. 2022
  • Дата ввода дома эксплуатацию: 30.09.2022
  • Cтарт процесса переселения: декабрь 2022
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 156, из них: 1-комнатных: 114, 2-комнатных: 6, 3-комнатных: 36
  • Переселяемые дома: частично Введенского ул., 11к1, 15к1, 15к2, остатки 1к из домов Введенского ул., 9, 11к2, 11к3
6. Введенского ул.,5 (Введенского ул., вл.5)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: ООО "ГП-МФС"
  • Начало строительства (факт): IV кв. 2021
  • Завершение строительства (факт): III кв. 2023
  • Дата ввода дома эксплуатацию: 29.09.2023
  • Cтарт процесса переселения: январь 2024
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 1-7-13-17
  • Кол-во квартир: 418, из них: 1-комнатных: 135, 2-комнатных: 170, 3-комнатных: 113
  • Переселяемые дома: Введенского ул., 21, Введенского ул., 19к1, Введенского ул., 19к2, Миклухо-Маклая ул., 61
7. Бутлерова ул., з/у 34/2
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (факт): III кв. 2023
  • Завершение строительства (план): III кв. 2025
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: подготовка к вводу в эксплуатацию
  • Этажность: 7-11-15-17-25
  • Кол-во квартир: 560, из них: 1-комнатных: 344, 2-комнатных: 164, 3-комнатных: 52
  • Переселяемые дома: ---
  • Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Бутлерова, д. 34, корп.1; ул. Бутлерова, д. 34, корп.2; ул. Бутлерова, д. 36, корп.1; ул. Бутлерова, д. 36, корп.2)
8. Введенского ул., вл.9 (мкр. 6 р-на Коньково, зона №1.3)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (факт): II кв. 2024
  • Завершение строительства (план): 2026
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: идет строительство
  • Этажность: 7-10-11-16
  • Кол-во квартир: 516, из них 1-комнатных: 331, 2-комнатных: 139, 3-комнатных: 46
  • Переселяемые дома: ---
  • Подробности: жилой дом с приспособлением подземной автостоянки под защитные сооружения гражданской обороны – «укрытие» (ЗСГО), инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 9; ул. Введенского, д. 11, корп. 1; ул. Введенского, д. 11, корп. 2; ул. Введенского, д. 11, корп. 3)
9. Миклухо-Маклая ул., вл. 61 (зона 2.3)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (факт): IV кв. 2025
  • Завершение строительства (план): 2027
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: идет строительство
  • Этажность: 16-24
  • Кол-во квартир: 1049, из них 1-комнатных: 307, 2-комнатных: 424, 3-комнатных: 307, 4-комнатных: 6
  • Переселяемые дома: ---
  • Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 19, корп.1; ул. Введенского, д. 19, корп.2; ул. Введенского, д. 21; ул. Миклухо-Маклая, д. 61)
10. Введенского ул., з/у 17 (зона 2.1)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик:
  • Начало строительства (план): 2027
  • Завершение строительства (план): 2029
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус:
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 15, корп.1; ул. Введенского, д. 15, корп.2; ул. Введенского, д. 17, корп.1; ул. Введенского, д. 17, корп.2)
11. Введенского ул., з/у 15 (зона 2.2)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик:
  • Начало строительства (план): 2027
  • Завершение строительства (план): 2029
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус:
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: Жилой дом с приспособлением подземной автостоянки под защитные сооружения гражданской обороны – «укрытие» (ЗСГО), инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 15, корп.3; ул. Введенского, д. 15, корп.4; ул. Введенского, д. 15, корп.5; ул. Введенского, д. 15, корп.6)

12. Комплексное развитие территорий (КРТ): Введенского ул., вл. 13
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: ООО "Еврометстрой"
  • Начало строительства (план):
  • Завершение строительства (план):
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: разработка и согласование проектной документации
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: Общий объем застройки: 75000. Жилое назначение: 75000. Прирост рабочих мест: 134

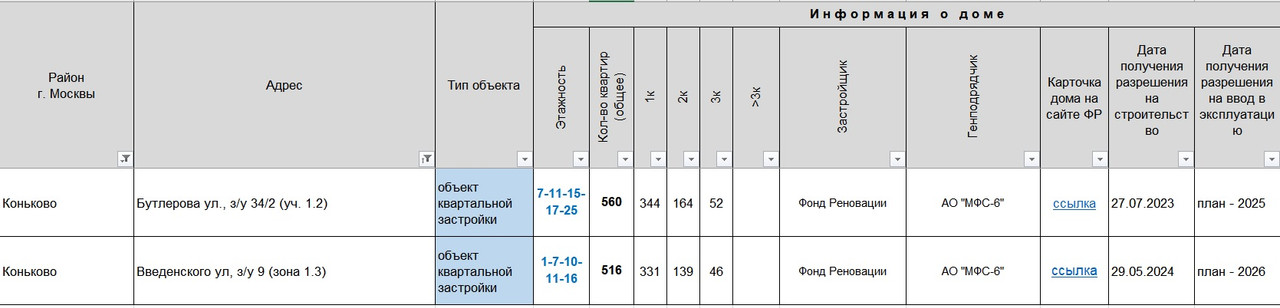

13. Комплексное развитие территорий (КРТ): Бутлерова ул., вл. 12
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: ООО "Еврометстрой"
  • Начало строительства (план):
  • Завершение строительства (план):
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: разработка и согласование проектной документации
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: Общий объем застройки: 75000. Жилое назначение: 75000. Прирост рабочих мест: 134
14. Комплексное развитие территорий (КРТ): Миклухо-Маклая ул., з/у 63А
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик:
  • Начало строительства (план):
  • Завершение строительства (план):
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: разработка и согласование проектной документации
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: Общий объем застройки: 95000. Жилое назначение: 95000. Прирост рабочих мест: 232
Последний раз редактировалось tix 26 апр 2023, 21:45, всего редактировалось 292 раза.

Аватара пользователя
tix
Модератор
Сообщения: 6668
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 408 раз
Поблагодарили: 2922 раза

Re: Коньково

Сообщение tix » 05 июн 2024, 17:39

Итак, что мы имеем.

На два дома у нас 1076 квартир, из них: 675 однушек, 303 двушки, 98 трешек.

Хватит всем общежитиям Вв.15к3, 15к4, 15к5, 15к6 "за глаза" + частично переселенным Вв.15к1,15к2 и еще не переселенным Вв.17к1,17к2

Таким образом, микрорайон 6 будет полностью переселен в 2026-2027 годах.

Аватара пользователя
tix
Модератор
Сообщения: 6668
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 408 раз
Поблагодарили: 2922 раза

Re: Коньково

Сообщение tix » 06 июн 2024, 17:04

Введенского ул., вл.9 (мкр. 6 р-на Коньково, зона №1.3)

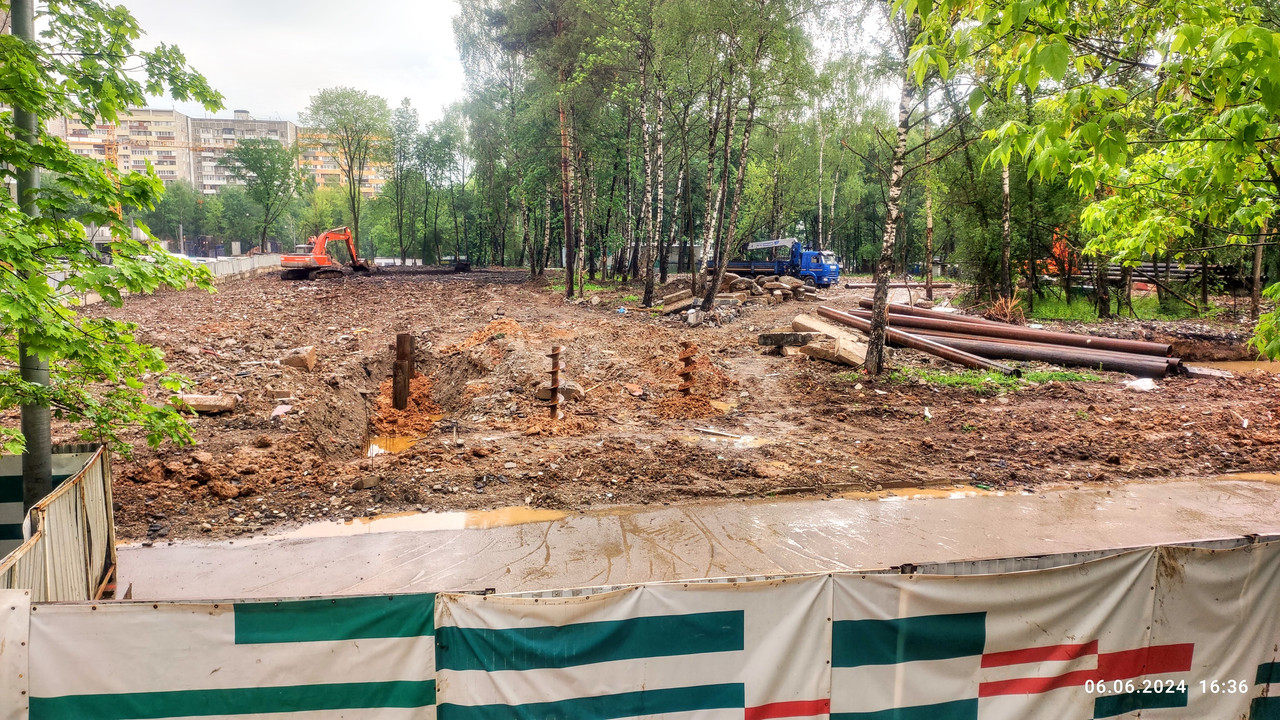

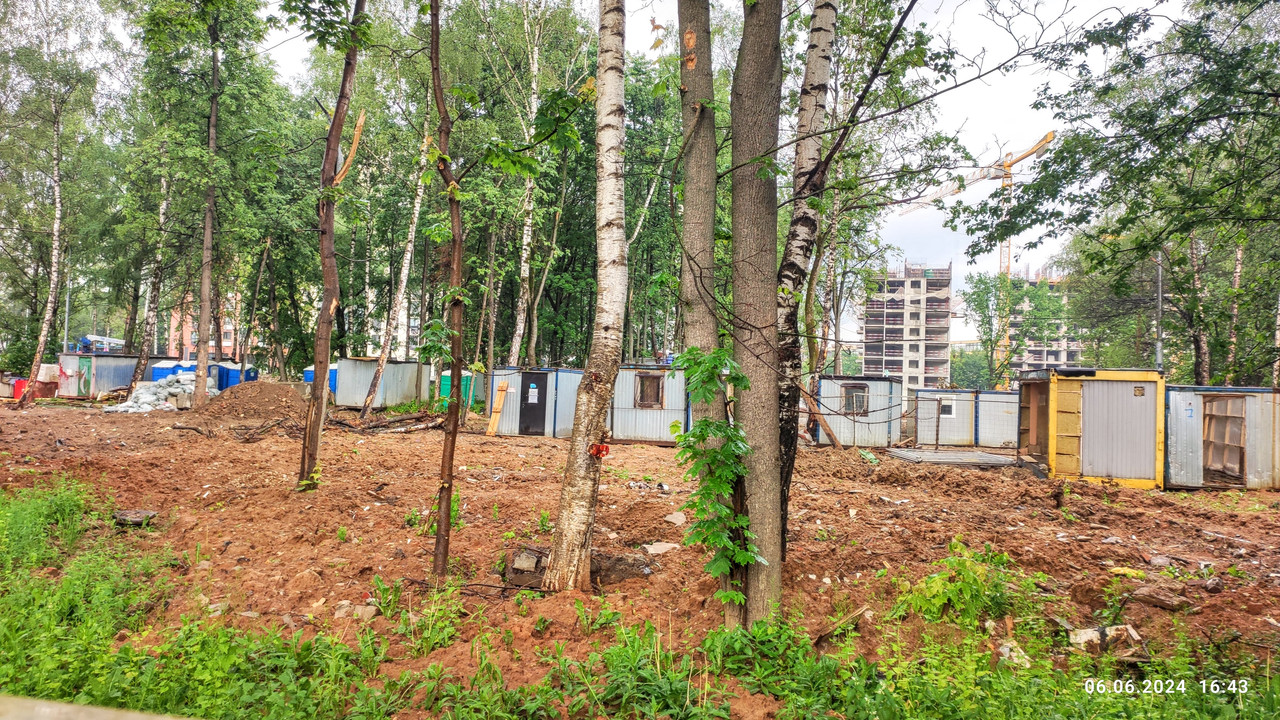

Идет разметка под будущий котлован и завозятся бытовки для строительного городка

Аватара пользователя
tix
Модератор
Сообщения: 6668
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 408 раз
Поблагодарили: 2922 раза

Re: Коньково

Сообщение tix » 08 июн 2024, 01:26

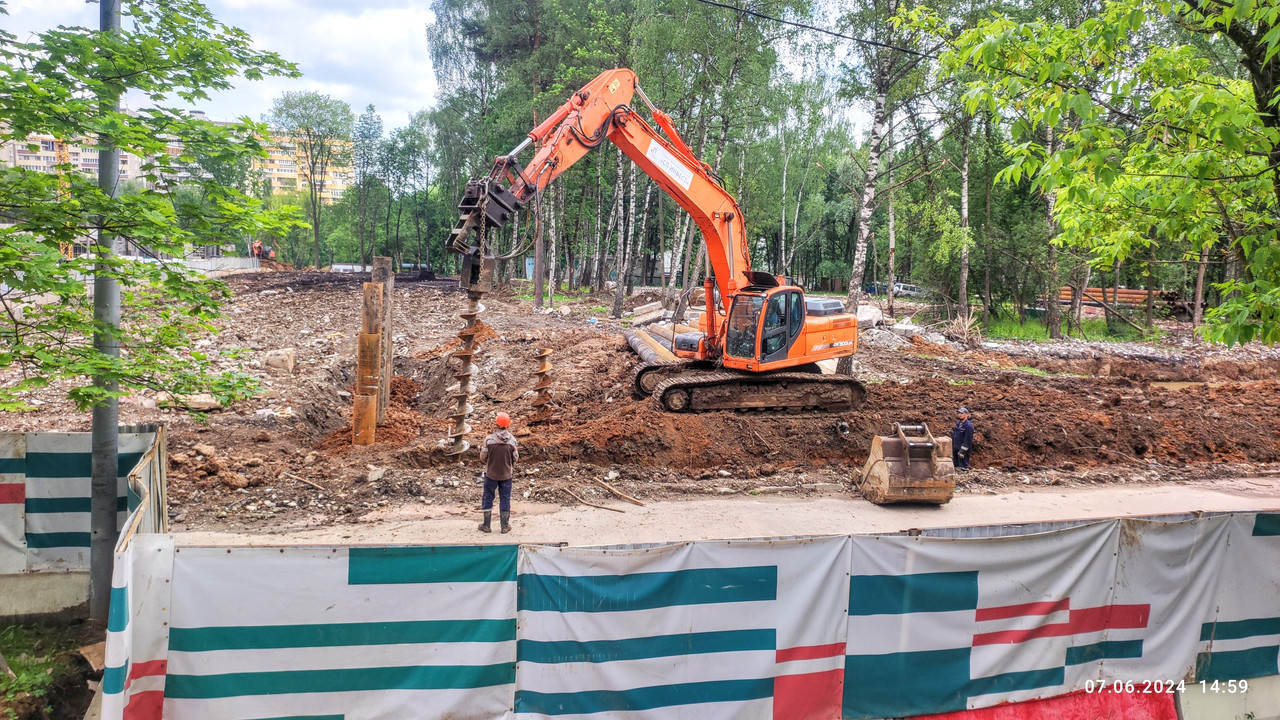

Вв.вл.9

Аватара пользователя
dyuma2005
Сообщения: 751
Зарегистрирован: 21 янв 2021, 23:02
Благодарил (а): 8 раз
Поблагодарили: 145 раз

Re: Коньково

Сообщение dyuma2005 » 15 июн 2024, 14:32

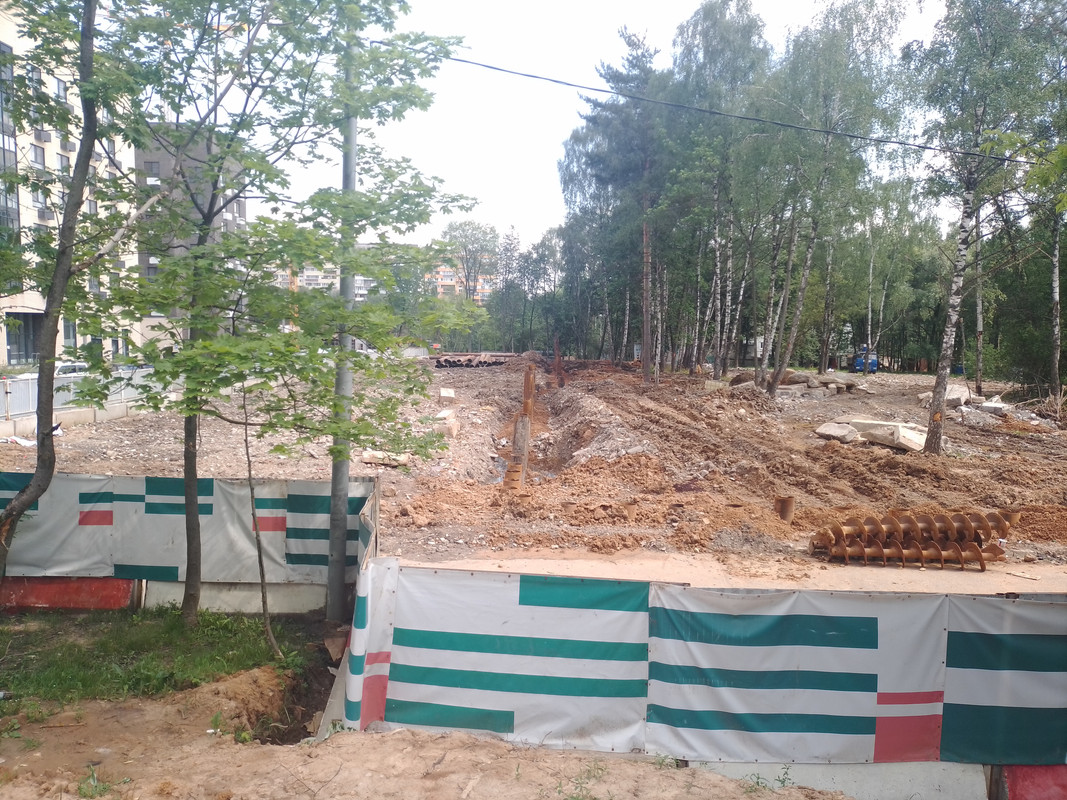

Интересно что мешало сделать ограждение будущего котлована по прямой?

Аватара пользователя
Вв. 17-2
Сообщения: 215
Зарегистрирован: 05 авг 2020, 16:42
Откуда: СССР
Благодарил (а): 411 раз
Поблагодарили: 74 раза

Re: Коньково

Сообщение Вв. 17-2 » 15 июн 2024, 19:25

dyuma2005 писал(а):
15 июн 2024, 14:32
Интересно что мешало сделать ограждение будущего котлована по прямой?
Они пытались, перерубили какой-то кабель... аварийка всю ночь торчала...
:hat

Аватара пользователя
tix
Модератор
Сообщения: 6668
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 408 раз
Поблагодарили: 2922 раза

Re: Коньково

Сообщение tix » 16 июн 2024, 14:19

Бутлерова ул., з/у 34/2 (уч.1.2)

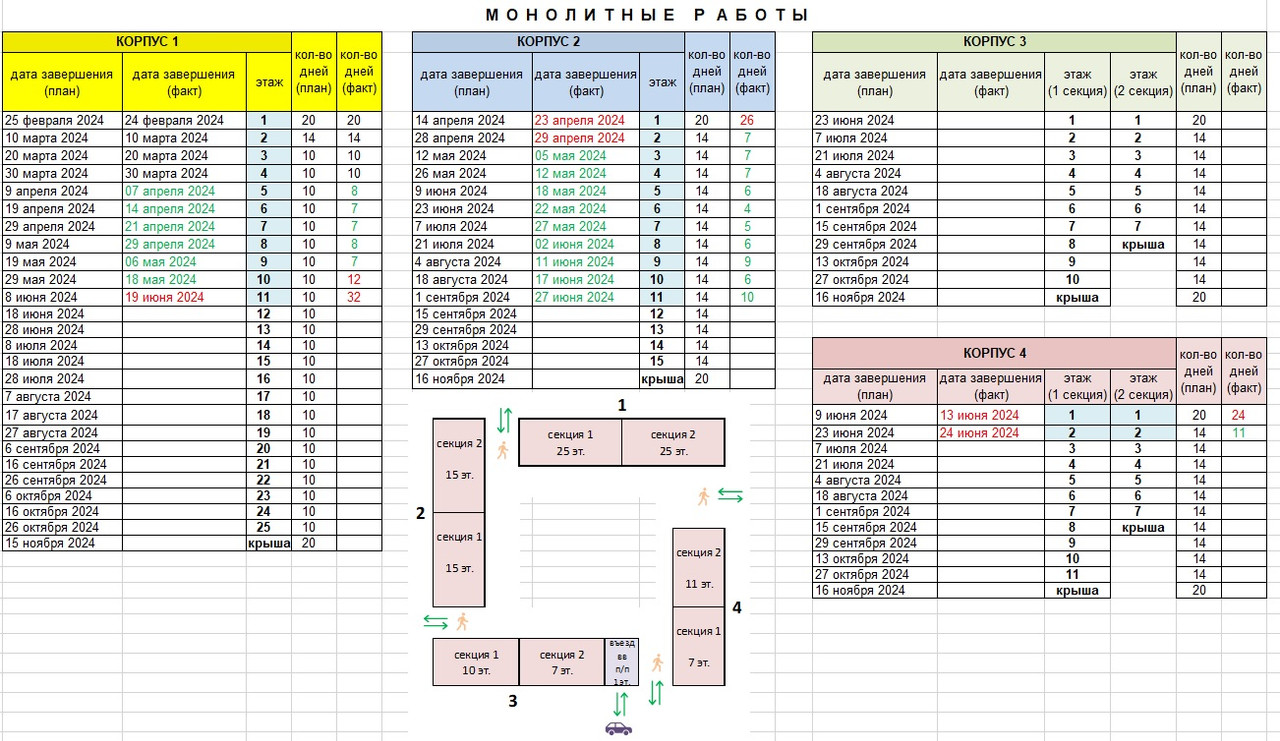

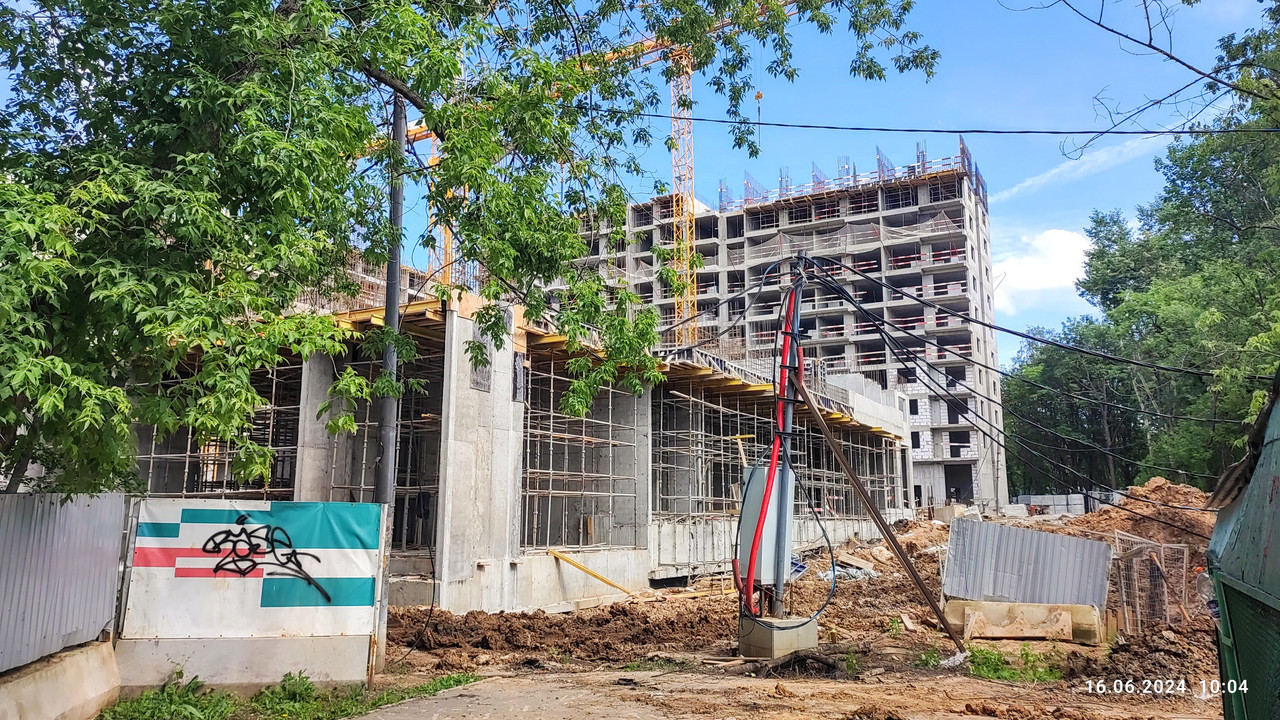

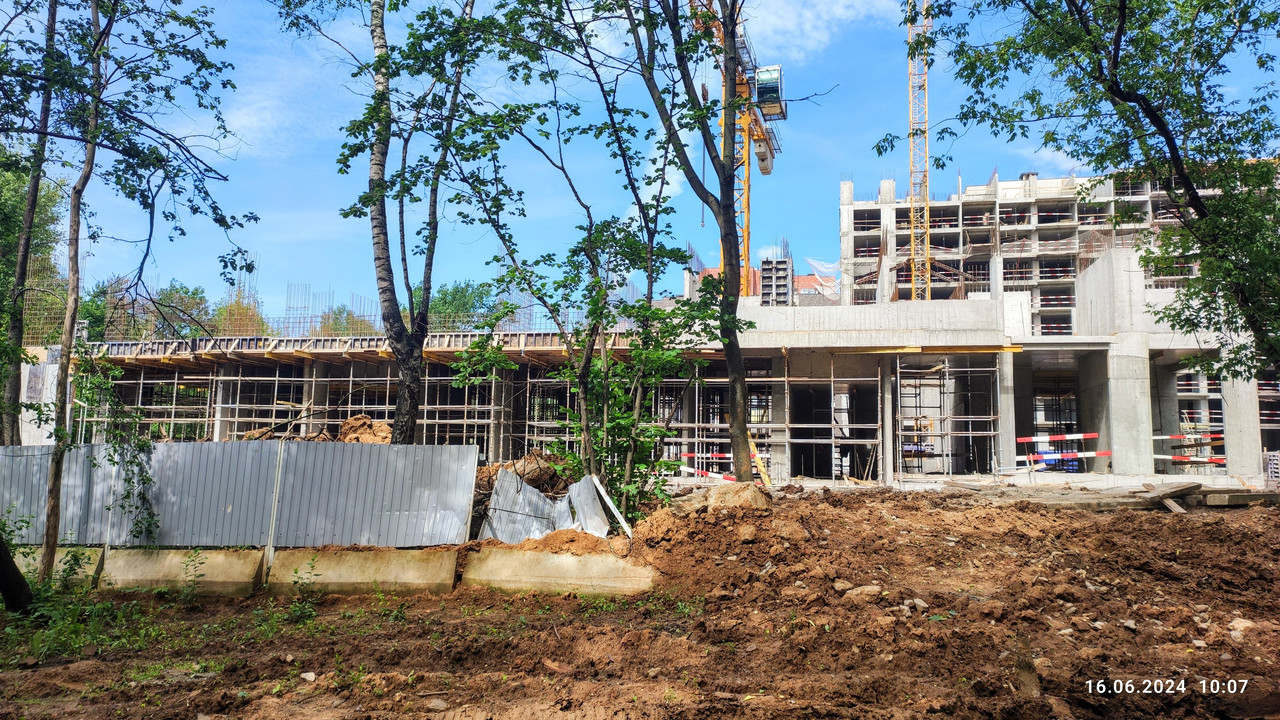

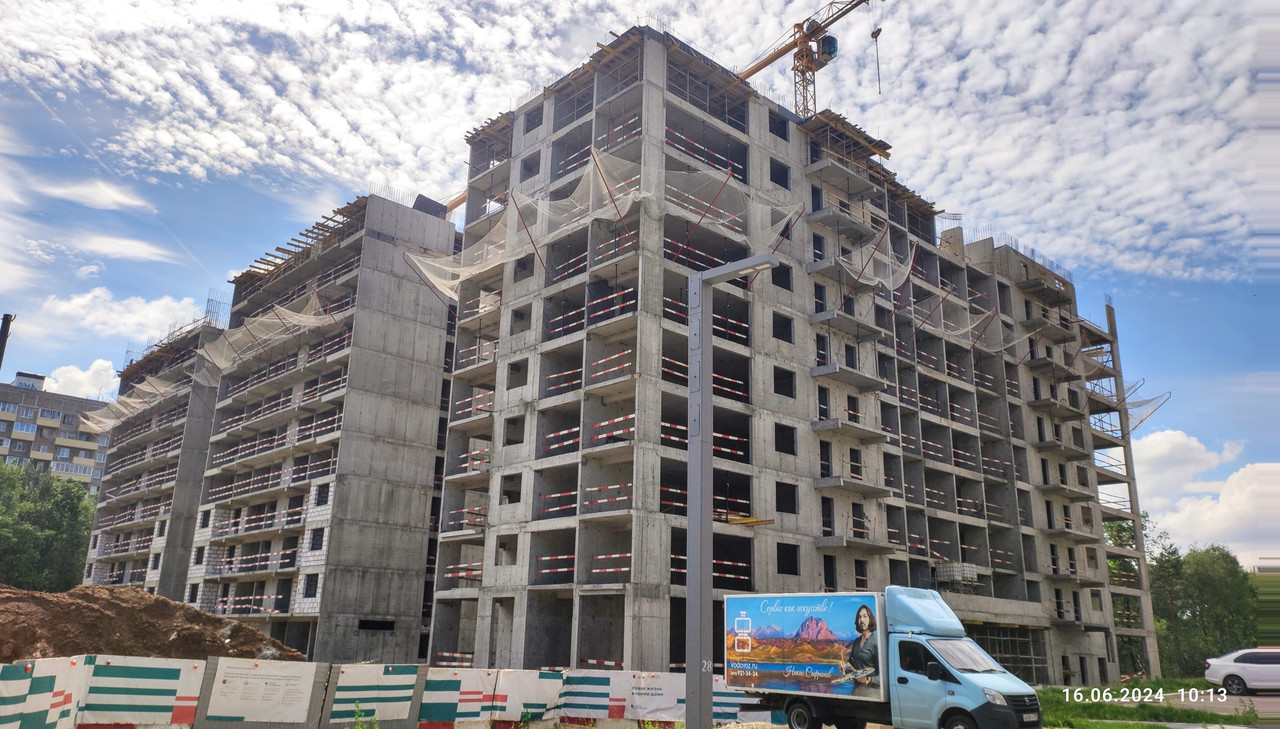

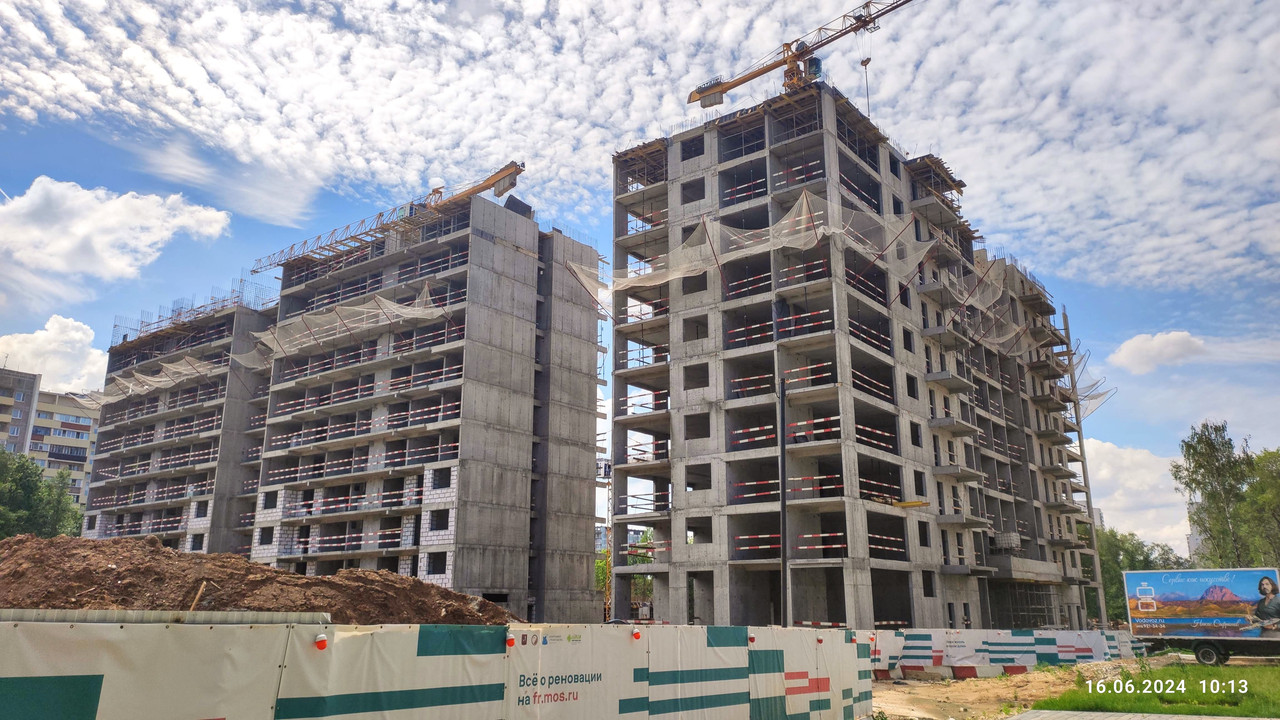

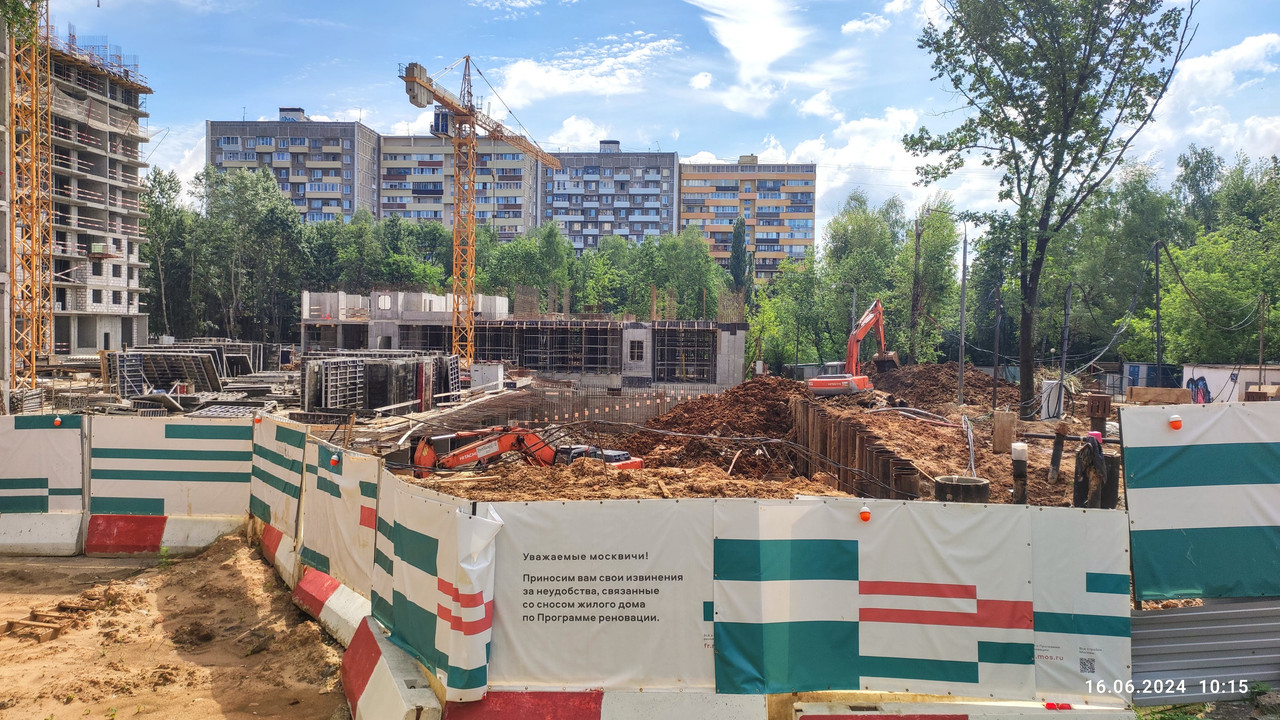

по состоянию на 16.06.2024

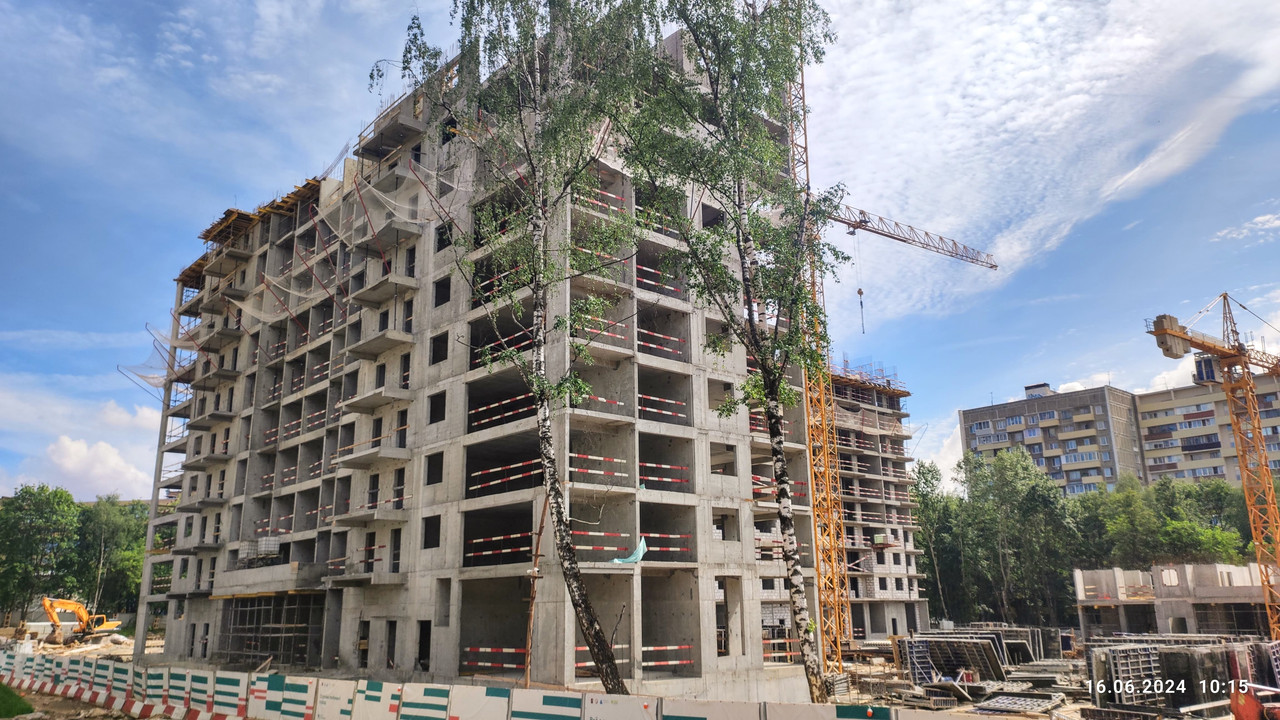

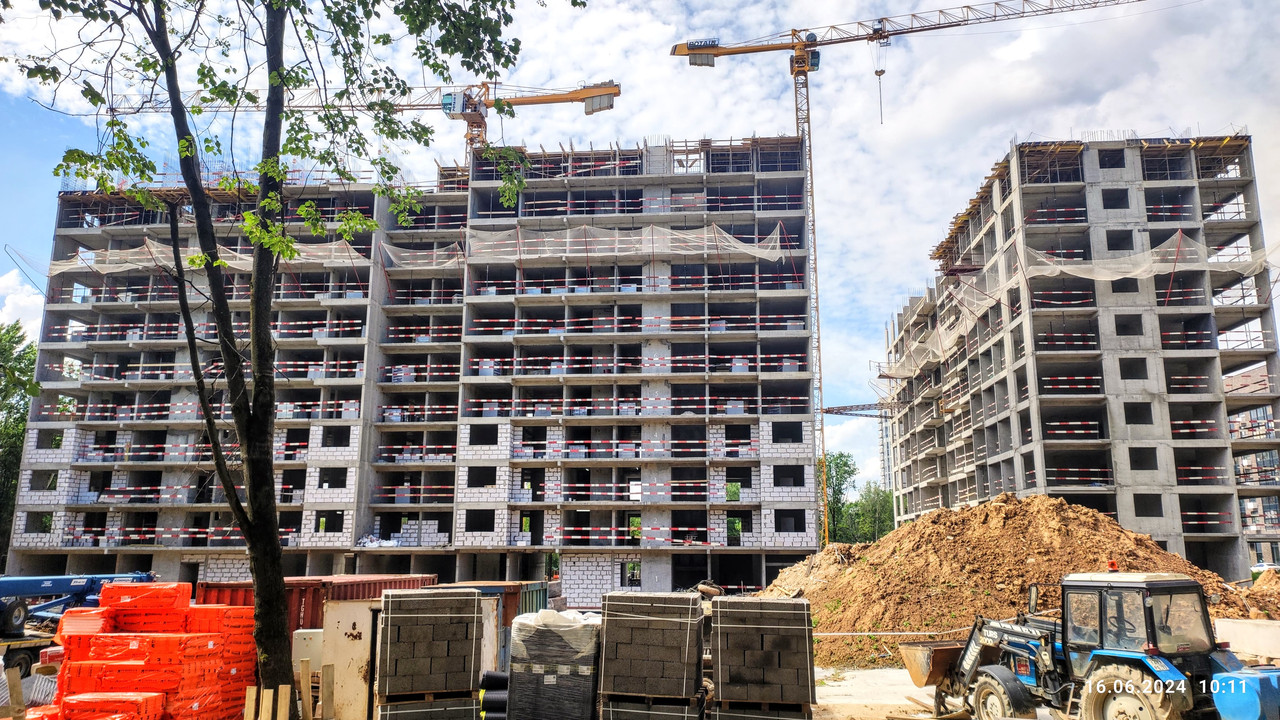

корпус 1 - монолитные работы (11 этаж), кладка стен и перекрытий
корпус 2 - монолитные работы (10 этаж);
корпус 3 - разработка котлована;

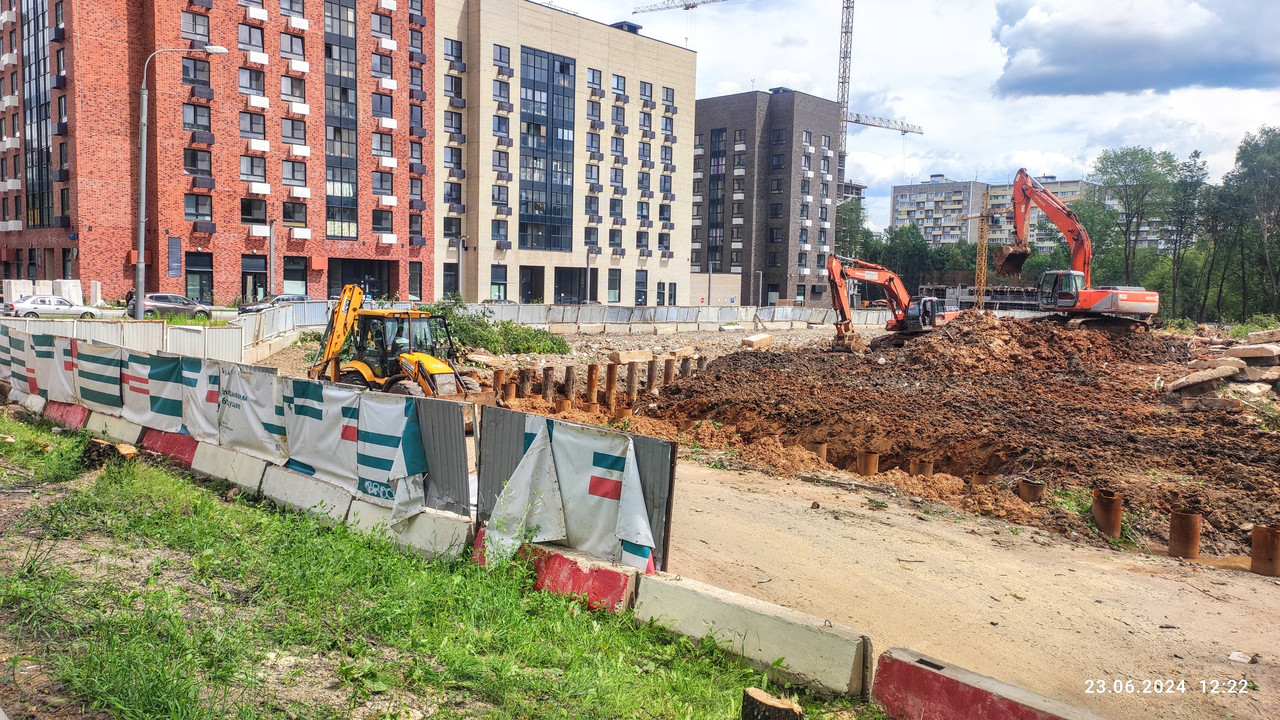

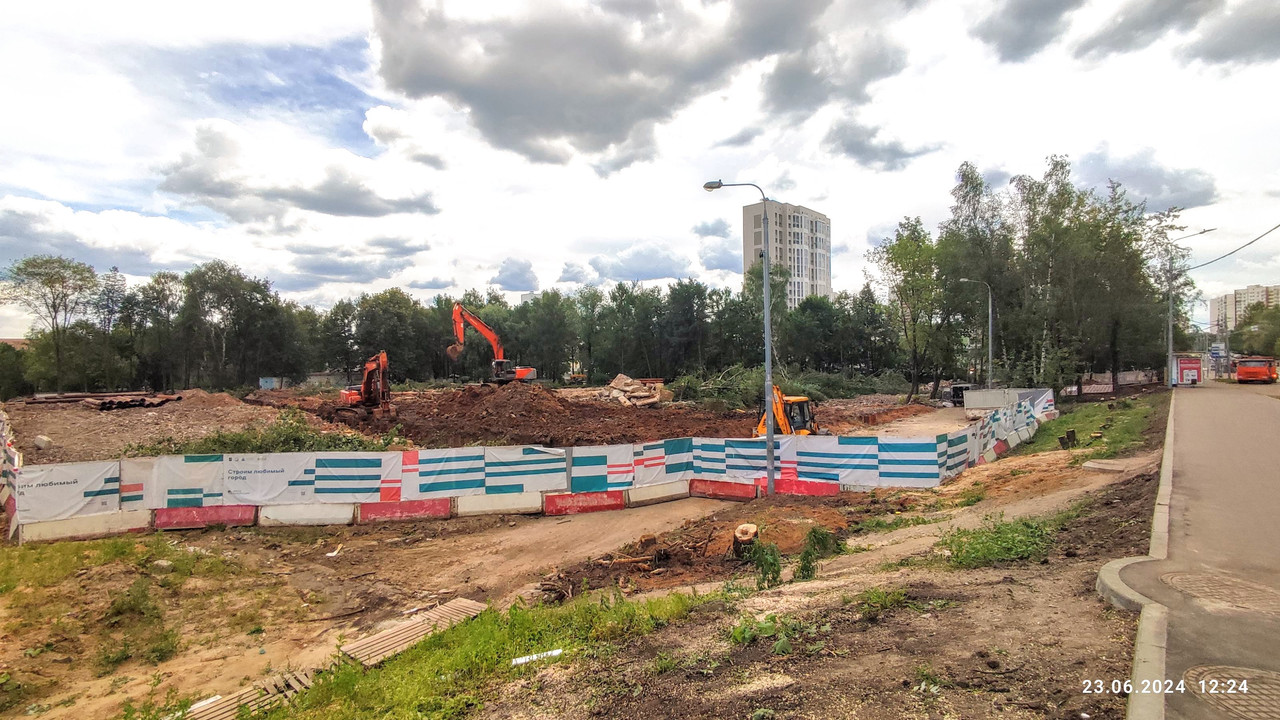

корпус 4 - монолитные работы (2 этаж).

Аватара пользователя
tix
Модератор
Сообщения: 6668
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 408 раз
Поблагодарили: 2922 раза

Re: Коньково

Сообщение tix » 17 июн 2024, 12:53

Седьмую новостройку в районе Коньково введут в следующем году.
17.06.2024

Запроектировано 560 квартир, из которых четыре адаптируют для маломобильных жильцов

ВМЕСТЕ С ЖИЛЬЕМ ОБНОВЛЯЕТСЯ ИНФРАСТРУКТУРА

Коньково — район, расположенный на юго-западе столицы. Всего в программу реновации здесь включен 41 дом. Для переселения жителей-участников возведены шесть новостроек.

Жилой комплекс, о котором мы расскажем сегодня, станет седьмым. Строительство ведется на основании Постановления Правительства Москвы № 1168-ПП «Об утверждении проекта планировки территории микрорайона 6 района Коньково города Москвы».

В границах микрорайона находились 24 дома-участника, сейчас половина из них уже расселена и демонтирована. На их месте возводится современное комфортное жилье, а вместе с жилым фондом обновляется и инфраструктура.

Так, в шаговой доступности от новостройки появятся: образовательное учреждение на 200 учеников с дошкольным отделением на 200 детей, здание школы на 350 обучающихся, физкультурно-оздоровительный комплекс с бассейном, дом культуры и многоуровневая стоянка на 290 парковочных мест.

ПОДЗЕМНЫЙ ПАРКИНГ ОБЪЕДИНИТ ЧЕТЫРЕ КОРПУСА

Жилой комплекс будет состоять из четырех корпусов, в каждом из них будет расположено по два подъезда. Они выстроятся квадратом, формируя просторный внутренний двор. Переменная этажность секций внесет динамику в облик современного дома, а облицовка фасадов в природных оттенках — стилевое единство жилому комплексу.

Под корпусами расположится подземный паркинг, въезд на который сделают с внешней стороны дома. Попасть на автостоянку можно будет и с любого этажа на лифте.

ХАРАКТЕРИСТИКИ НОВОСТРОЙКИ:
Количество корпусов: 4;
Количество секций: 8 (по 2 секции в каждом корпусе);
Проектом предусмотрена установка 16 лифтов грузоподъемностью 400 кг и 1000 кг;
Проектом предусмотрена подземная автостоянка на 162 м/м.

КОЛИЧЕСТВО КВАРТИР: 560
Однокомнатных – 344, в том числе 2 для маломобильных жильцов;
Двухкомнатных – 164, в том числе 2 для маломобильных жильцов;
Трехкомнатных – 52;
Общая площадь квартир: 27 662,7 квадратных метра.

ПРИНЦИПЫ БЕЗБАРЬЕРНОЙ СРЕДЫ

Придомовую территорию дома благоустроят: высадят деревья и разобьют цветники, разместят функциональные зоны отдыха и малые архитектурные формы.

Будут соблюдены принципы безбарьерной среды: отсутствие порогов и ступенек, нескользящее покрытие дорожек, резиновые полы на площадках, тактильная плитка у входов в подъезды.

https://fr.mos.ru/news/sedmuyu-novostro ... chem-godu/

Аватара пользователя
tix
Модератор
Сообщения: 6668
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 408 раз
Поблагодарили: 2922 раза

Re: Коньково

Сообщение tix » 17 июн 2024, 14:47

Выдано разрешение на строительство дома по реновации в районе Коньково
17 июн. 2024 г. 10:26

Выдано разрешение на строительство многоквартирного дома по программе реновации на юго-западе столицы, сообщил председатель Мосгосстройнадзора Антон Слободчиков.

Здание из четырех корпусов переменной этажности возводится в районе Коньково в мкр. 6 (участок 1.3).

«На месте четырех расселенных пятиэтажек появится современная новостройка с коммерческими помещениями на первом этаже. Входные группы будут расположены с двух сторон секции, между ними предусмотрены вестибюль, место консьержа, колясочная и лифтовый холл. На подземном этаже для удобства жильцов оборудуют паркинг. Общая площадь дома превысит 48,5 тыс. кв. метров», ‒ сказал Антон Слободчиков.

В доме будет 516 квартир: 331 однокомнатная, 139 двухкомнатных и 46 трехкомнатных. Одна из них будет адаптирована для проживания маломобильных людей.

Все квартиры сдадут в эксплуатацию с полной отделкой в соответствии с постановлением правительства Москвы.

При внешней отделке дома используют систему вентилируемого фасада. Его облицуют керамогранитными плитами и фиброцементными панелями. Кроме того, установят корзины для кондиционеров, а входные группы оформят витражным остеклением.

В здании и вокруг него создадут безбарьерную среду для маломобильных жильцов. Рядом с новостройкой оборудуют игровые и спортивные площадки, а также места для отдыха. Во дворе смонтируют освещение, обустроят проезды и тротуары, разобьют газоны и цветники, высадят деревья и кустарники.

По поручению мэра столицы Мосгосстройнадзор уделяет особое внимание жилым объектам, которые строят по программе реновации.

«Строительство многоквартирного дома в Конькове будет находиться под надзором наших инспекторов на каждом его этапе. Мы уже получили извещение о начале работ на площадке и составили индивидуальную программу проверок объекта», – отметил Антон Слободчиков.

К выездным мероприятиям привлекут специалистов подведомственного Центра экспертиз, исследований и испытаний в строительстве. Они выполнят комплекс лабораторно-инструментальных исследований стройматериалов и конструкций на соответствие требованиям проекта.

Как отметил руководитель Департамента градостроительной политики Москвы Сергей Лёвкин, всего по программе реновации в районе Коньково предстоит переселить более 12 тыс. человек из 41 дома старого жилищного фонда.

«При этом жители домов первого этапа программы реновации уже переезжают или завершили переселение в новые современные квартиры, таким образом, выполнение этого этапа сейчас реализовано на 100%», – сказал руководитель столичного Департамента градостроительной политики Сергей Левкин.

Ранее мэр Сергей Собянин поручил вдвое увеличить темпы реализации программы. Только за 2023 год передано под заселение 59 новостроек и обеспечено переселение свыше 47 тыс. человек.

Москва – один из лидеров среди регионов по темпам и объемам строительства. За последние пять лет в рамках регионального проекта «Жилье» национального проекта «Жилье и городская среда» объем строительства и ввода в эксплуатацию жилых объектов в столице вырос в два раза – с 3 млн до 5-7 млн кв. м в год.

Подробнее: https://stroi.mos.ru/news/vydano-razrie ... vo?from=cl

Аватара пользователя
Катюша
Сообщения: 160
Зарегистрирован: 14 фев 2018, 13:24
Благодарил (а): 29 раз
Поблагодарили: 46 раз

Re: Коньково

Сообщение Катюша » 17 июн 2024, 14:50

Однако... С местами скоро будет большая проблема
ЮЗАО Коньково

Аватара пользователя
tix
Модератор
Сообщения: 6668
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 408 раз
Поблагодарили: 2922 раза

Re: Коньково

Сообщение tix » 19 июн 2024, 09:07

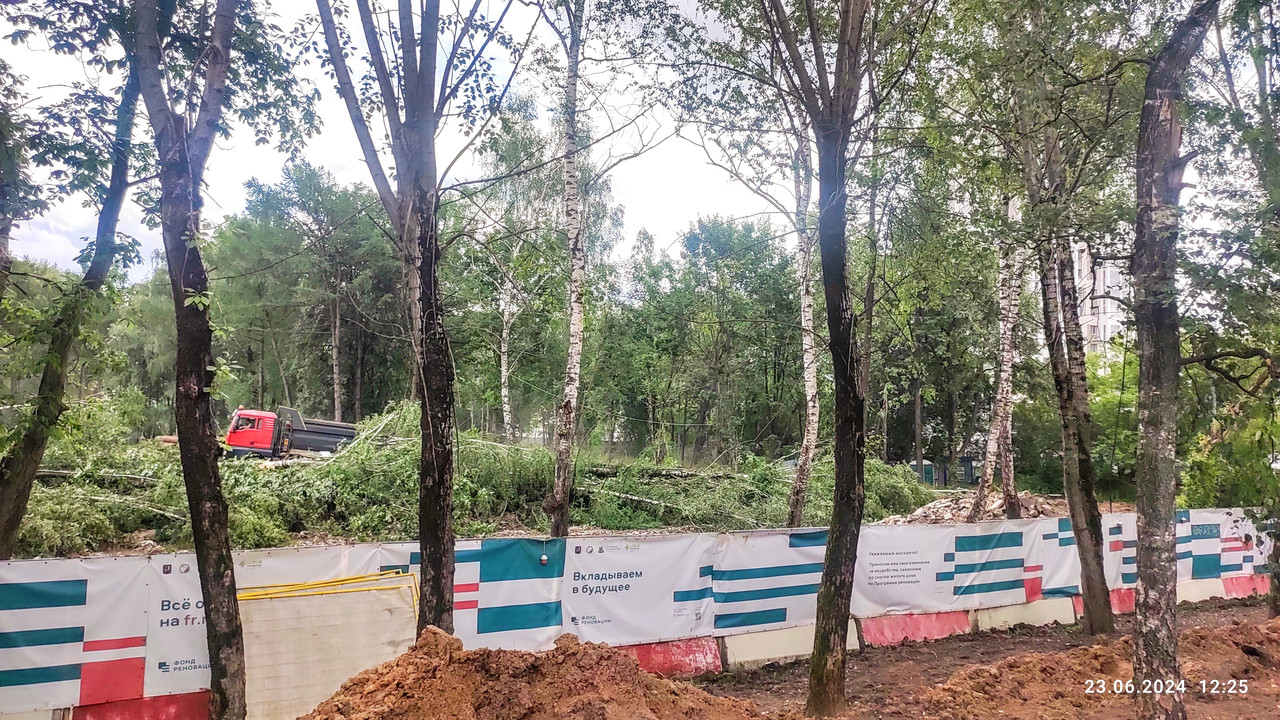

Ликвидация деревьев экскаваторным способом на Вв.9 :)

Аватара пользователя
dell
Сообщения: 21445
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 371 раз
Поблагодарили: 3458 раз

Re: Коньково

Сообщение dell » 19 июн 2024, 09:34

Согласен, о зеленых насаждениях можно пожалеть,но когда идет речь о мегапроекте по расселению ветхого жилого фонда,то надо это принять как данность.
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
tix
Модератор
Сообщения: 6668
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 408 раз
Поблагодарили: 2922 раза

Re: Коньково

Сообщение tix » 23 июн 2024, 15:18

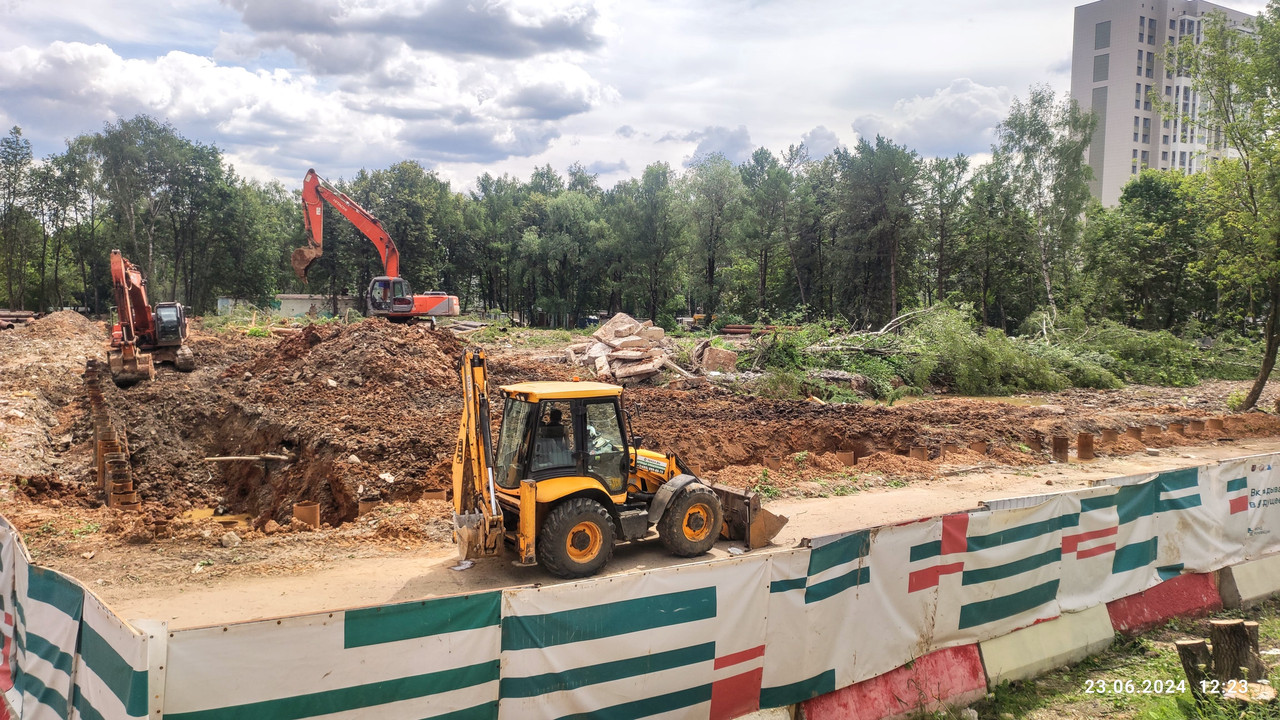

Введенского ул., вл.9 (мкр. 6 р-на Коньково, зона №1.3)
по состоянию на 23.06.2024

Аватара пользователя
tix
Модератор
Сообщения: 6668
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 408 раз
Поблагодарили: 2922 раза

Re: Коньково

Сообщение tix » 24 июн 2024, 16:40

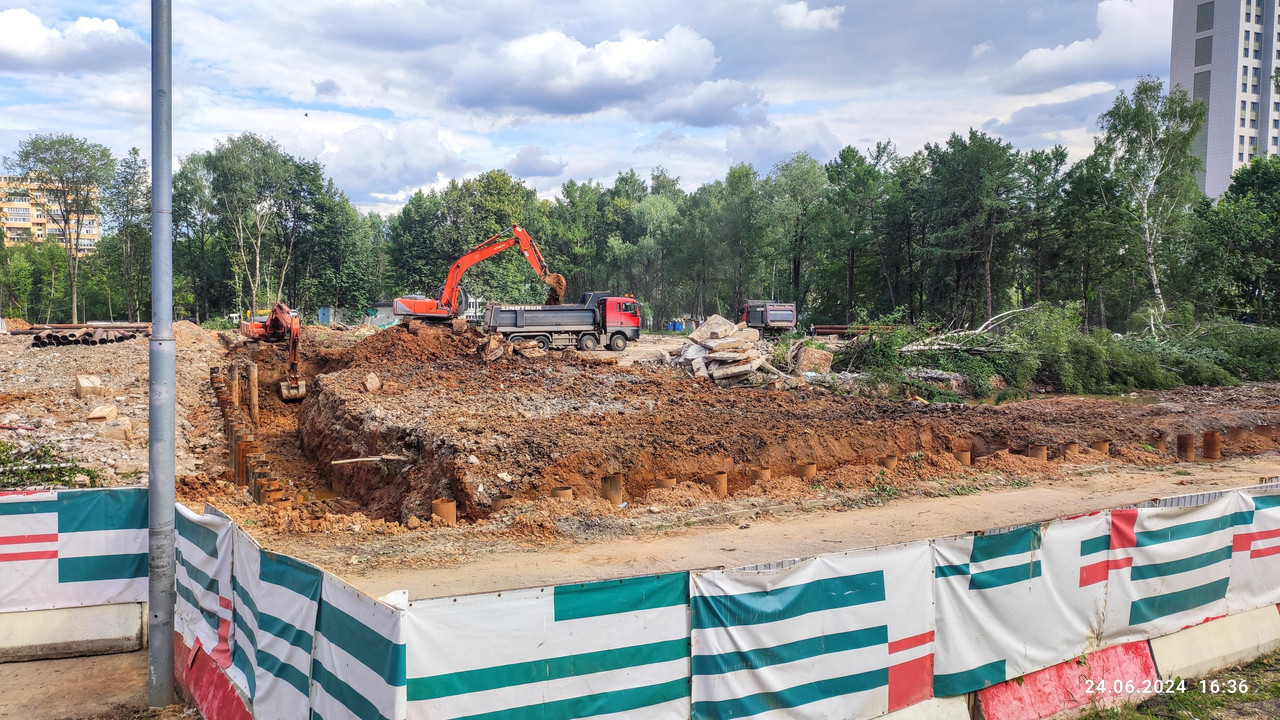

Началась разработка котлована с вывозом грунта на Вв.9

Аватара пользователя
tix
Модератор
Сообщения: 6668
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 408 раз
Поблагодарили: 2922 раза

Re: Коньково

Сообщение tix » 27 июн 2024, 08:47

Бутлерова ул., з/у 34/2 (уч.1.2)
по состоянию на 27.06.2024

корпус 1 - монолитные работы (12 этаж), кладка стен и перекрытий
корпус 2 - монолитные работы (11 этаж);
корпус 3 - заливка фундаментной плиты;
корпус 4 - монолитные работы (3 этаж).

Аватара пользователя
Yu12346
Сообщения: 349
Зарегистрирован: 12 июл 2022, 10:50
Благодарил (а): 68 раз
Поблагодарили: 38 раз

Re: Коньково

Сообщение Yu12346 » 27 июн 2024, 09:08

tix писал(а):
27 июн 2024, 08:47
корпус 1 - монолитные работы (12 этаж), кладка стен и перекрытий
корпус 2 - монолитные работы (11 этаж);
корпус 3 - заливка фундаментной плиты;
корпус 4 - монолитные работы (3 этаж).
Не удержался и сравнил с плановой табличкой выше:
корпус 1 - монолитные работы (12 этаж) - отставание на 1 этаж;
корпус 2 - монолитные работы (11 этаж) - опережение на 5 этажей;
корпус 3 - заливка фундаментной плиты; - отставание на 1 этаж;
корпус 4 - монолитные работы (3 этаж) - опрежение на 1 этаж.

Аватара пользователя
tix
Модератор
Сообщения: 6668
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 408 раз
Поблагодарили: 2922 раза

Re: Коньково

Сообщение tix » 28 июн 2024, 08:22

Пока статистика по монолиту такая. Будем надеятся, что 4 и 3 корпуса до конца ноября закончат. По 1 и 2 сомнений нет.

Аватара пользователя
dyuma2005
Сообщения: 751
Зарегистрирован: 21 янв 2021, 23:02
Благодарил (а): 8 раз
Поблагодарили: 145 раз

Re: Коньково

Сообщение dyuma2005 » 29 июн 2024, 19:12

tix писал(а):
24 июн 2024, 16:40

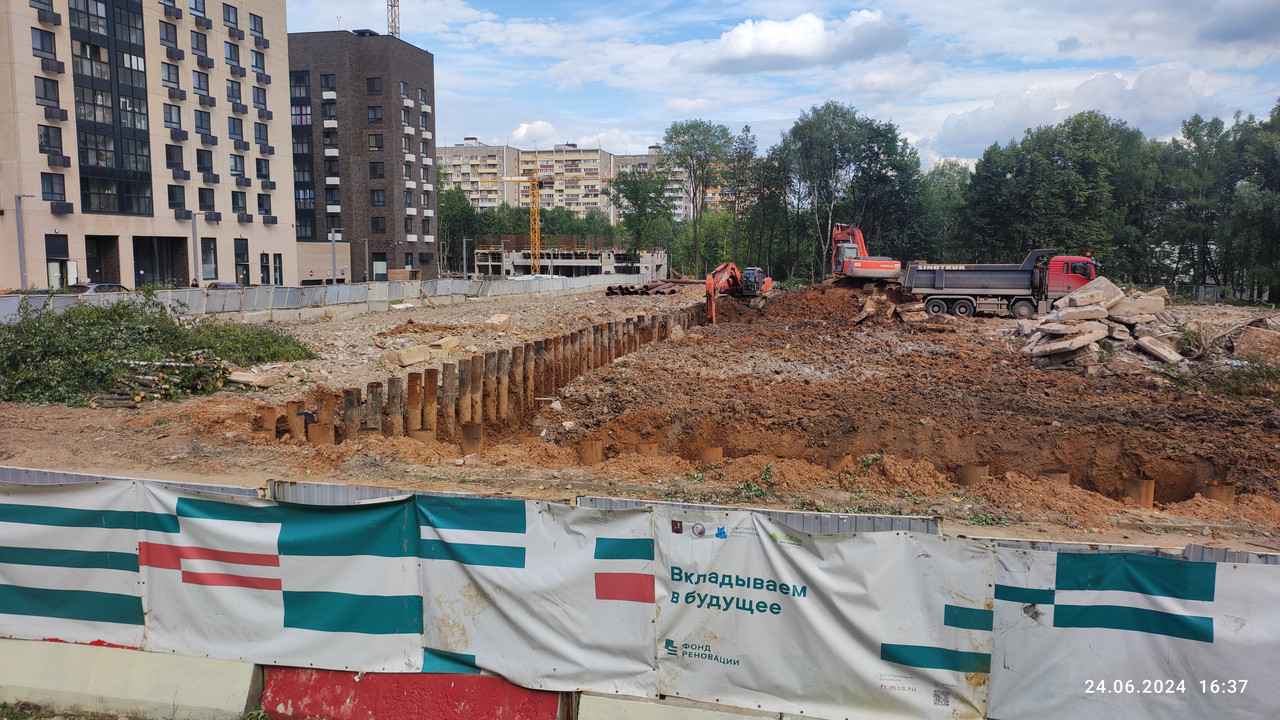

Началась разработка котлована с вывозом грунта на Вв.9
Они бы с Бутлерова для начала землю вывезли

Аватара пользователя
dyuma2005
Сообщения: 751
Зарегистрирован: 21 янв 2021, 23:02
Благодарил (а): 8 раз
Поблагодарили: 145 раз

Re: Коньково

Сообщение dyuma2005 » 29 июн 2024, 19:15

tix писал(а):
28 июн 2024, 08:22
Пока статистика по монолиту такая. Будем надеятся, что 4 и 3 корпуса до конца ноября закончат. По 1 и 2 сомнений нет.

По первой через пару этажей опять могут встрять, если опять не будет деталей для подъёма крана

Аватара пользователя
Вв. 17-2
Сообщения: 215
Зарегистрирован: 05 авг 2020, 16:42
Откуда: СССР
Благодарил (а): 411 раз
Поблагодарили: 74 раза

Re: Коньково

Сообщение Вв. 17-2 » 01 июл 2024, 15:42

Начали разбирать гаражи.
:hat

Аватара пользователя
tix
Модератор
Сообщения: 6668
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 408 раз
Поблагодарили: 2922 раза

Re: Коньково

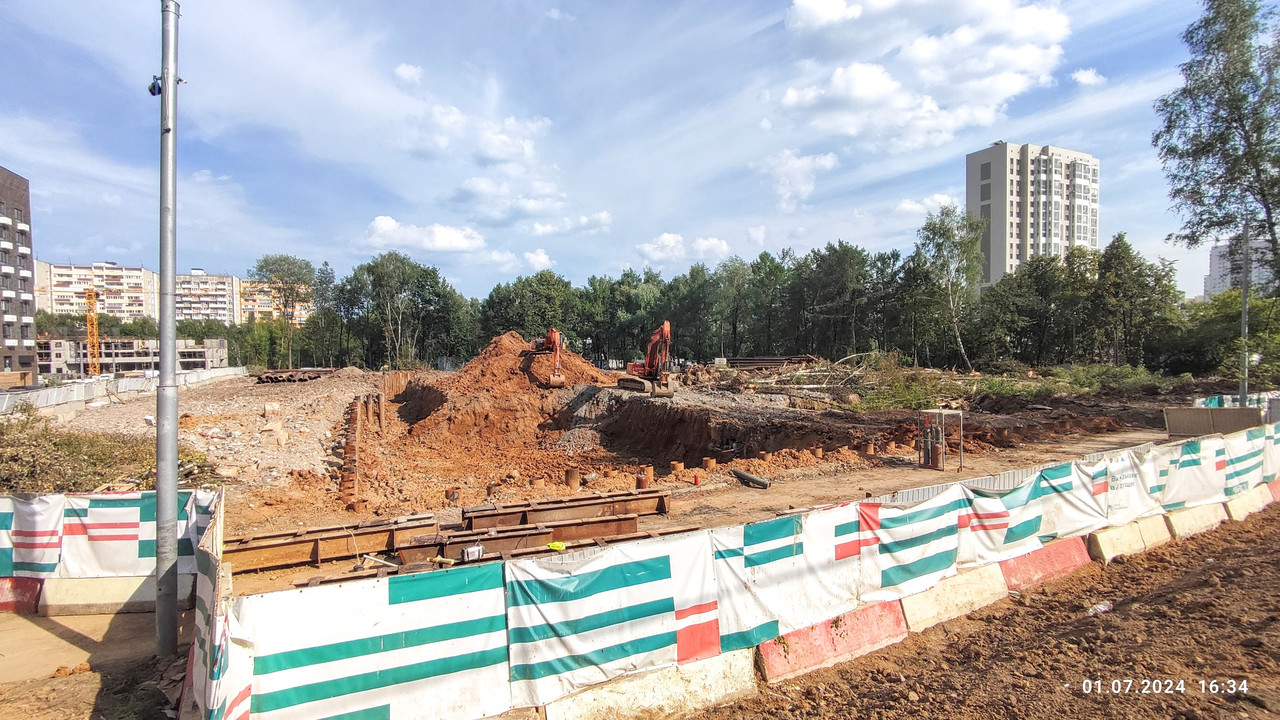

Сообщение tix » 01 июл 2024, 20:15

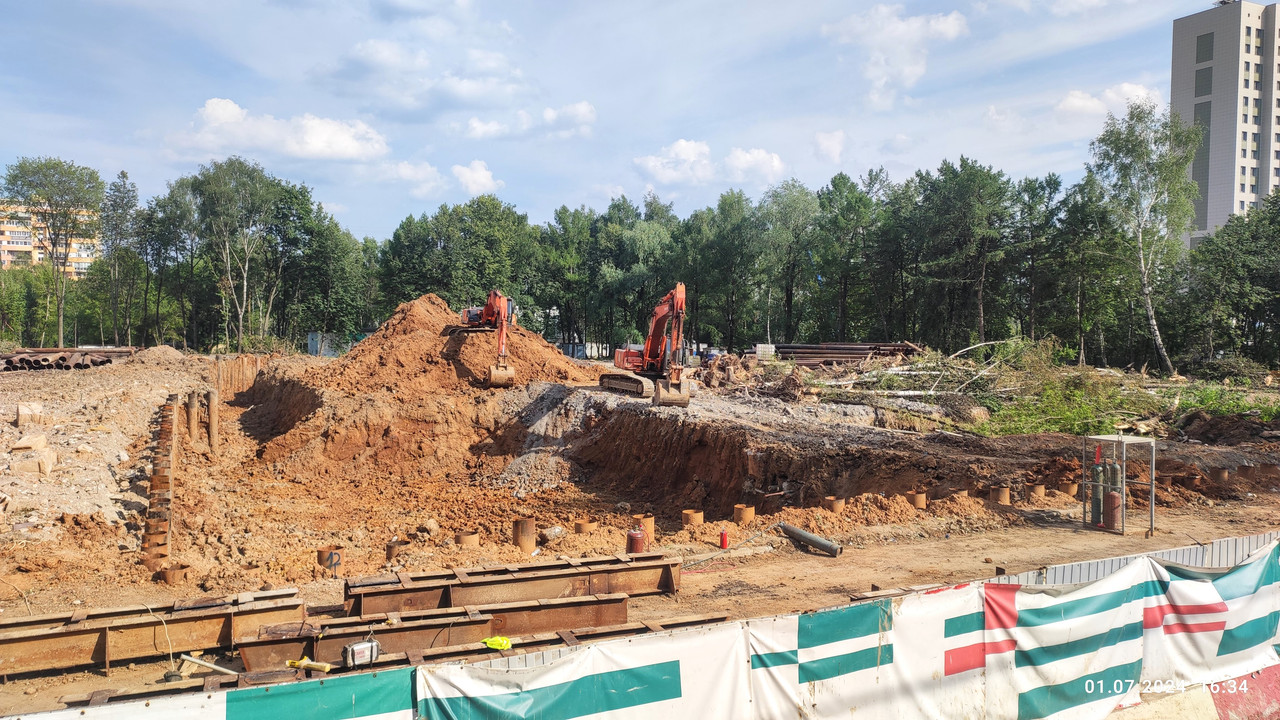

Введенского ул., вл.9 (мкр. 6 р-на Коньково, зона №1.3)

результаты разработки котлована через неделю после ее начала

Ответить
