Коньково

Сообщение tix » 15 фев 2018, 20:08


Тема реновации в районе Коньково ЮЗАО г. Москвы


Карта реновации Дома в программе реновации

Документ-основание: https://www.mos.ru/upload/documents/fil ... leniya.pdf


Стартовые площадки, объекты квартальной застройки, дома по КРТ

1. Профсоюзная ул.,96к1 (район Коньково, кв.44-47, корп.14)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "СМУ-6"
  • Начало строительства (факт): III кв. 2016
  • Завершение строительства (факт): II кв. 2018
  • Дата ввода дома в эксплуатацию: 29.06.2018
  • Cтарт процесса переселения: декабрь 2018
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 360, из них: 1-комнатных: 72, 2-комнатных: 216, 3-комнатных: 72
  • Переселяемые дома: Введенского ул., 5к2, 5к3, 7, а также часть дома Введенского ул., 5к1, переселение которого стартовало в 2020 году
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


2. Профсоюзная ул.,98к2 (район Коньково, кв.44-47, корп.12)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "СМУ-6"
  • Начало строительства (факт): IV кв. 2017
  • Завершение строительства (факт): II кв. 2020
  • Дата ввода дома в эксплуатацию: 30.04.2020
  • Cтарт процесса переселения: август 2020
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 396, из них: 1-комнатных: 144, 2-комнатных: 180, 3-комнатных: 72
  • Переселяемые дома: Бутлерова ул., 34к1,34к2, 36к1, 36к2, а также часть дома Введенского ул., 5к1, 11к1
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


3. Профсоюзная ул.,98к6 (район Коньково, кв.44-47, корп.11)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "СМУ-6"
  • Начало строительства (факт): IV кв. 2018
  • Завершение строительства (факт): III кв. 2021
  • Дата ввода дома эксплуатацию: 30.09.2021
  • Cтарт процесса переселения: январь 2022
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 396, из них: 1-комнатных: 144, 2-комнатных: 180, 3-комнатных: 72
  • Переселяемые дома: частично Введенского ул., 11к2, 11к3, 9, 11к1
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


4. Севастопольский проспект,60 (район Коньково, мкр.6, корп.2)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "Строительно-монтажная компания" (ООО "СМК")
  • Начало строительства (факт): IV кв. 2019
  • Завершение строительства (факт): IV кв. 2021
  • Дата ввода дома эксплуатацию: 07.12.2021
  • Cтарт процесса переселения: февраль 2022
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 22
  • Кол-во квартир: 187, из них: 1-комнатных: 143, 2-комнатных: 3, 3-комнатных: 41
  • Переселяемые дома: частично Введенского ул.,11к2, 11к3, 9, 5к1, Бутлерова ул., 34к1,34к2, 36к1, 36к2
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


5. Введенского ул.,13В (р-н Коньково, мкр.6, корп.3)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "Строительно-монтажная компания" (ООО "СМК")
  • Начало строительства (факт): II кв. 2020
  • Завершение строительства (факт): III кв. 2022
  • Дата ввода дома эксплуатацию: 30.09.2022
  • Cтарт процесса переселения: декабрь 2022
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 156, из них: 1-комнатных: 114, 2-комнатных: 6, 3-комнатных: 36
  • Переселяемые дома: частично Введенского ул., 11к1, 15к1, 15к2, остатки 1к из домов Введенского ул., 9, 11к2, 11к3
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


6. Введенского ул.,5 (Введенского ул., вл.5)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: ООО "ГП-МФС"
  • Начало строительства (факт): IV кв. 2021
  • Завершение строительства (факт): III кв. 2023
  • Дата ввода дома эксплуатацию: 29.09.2023
  • Cтарт процесса переселения: январь 2024
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 1-7-13-17
  • Кол-во квартир: 418, из них: 1-комнатных: 135, 2-комнатных: 170, 3-комнатных: 113
  • Переселяемые дома: Введенского ул., 21, Введенского ул., 19к1, Введенского ул., 19к2, Миклухо-Маклая ул., 61
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


7. Бутлерова ул., з/у 34/2 (уч.1.2)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (факт): III кв. 2023
  • Завершение строительства (план): III кв. 2025
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: кладка стен и перекрытий, фасадные работы, внутренняя отделка
  • Этажность: 7-11-15-17-25
  • Кол-во квартир: 560, из них: 1-комнатных: 344, 2-комнатных: 164, 3-комнатных: 52
  • Переселяемые дома: ---
  • Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Бутлерова, д. 34, корп.1; ул. Бутлерова, д. 34, корп.2; ул. Бутлерова, д. 36, корп.1; ул. Бутлерова, д. 36, корп.2)
  • СХЕМА ДОМА:
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


8. Введенского ул., вл.9 (мкр. 6 р-на Коньково, зона №1.3)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (факт): II кв. 2024
  • Завершение строительства (план): 2026
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: монолитные работы
  • Этажность: 7-10-11-16
  • Кол-во квартир: 516, из них 1-комнатных: 331, 2-комнатных: 139, 3-комнатных: 46
  • Переселяемые дома: ---
  • Подробности: жилой дом с приспособлением подземной автостоянки под защитные сооружения гражданской обороны – «укрытие» (ЗСГО), инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 9; ул. Введенского, д. 11, корп. 1; ул. Введенского, д. 11, корп. 2; ул. Введенского, д. 11, корп. 3)
  • СХЕМА ДОМА:
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


9. Введенского ул., вл.19-21 (зона 2.3)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (план): 2025
  • Завершение строительства (план): 2027
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: снос пятиэтажек, разработка и согласование проектной документации на строительство
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 19, корп.1; ул. Введенского, д. 19, корп.2; ул. Введенского, д. 21; ул. Миклухо-Маклая, д. 61)
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


10. Введенского ул., з/у 17 (зона 2.1)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (план): 2027
  • Завершение строительства (план): 2029
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: разработка и согласование проектной документации
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 15, корп.1; ул. Введенского, д. 15, корп.2; ул. Введенского, д. 17, корп.1; ул. Введенского, д. 17, корп.2)
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:


11. Введенского ул., з/у 15 (зона 2.2)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (план): 2027
  • Завершение строительства (план): 2029
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: разработка и согласование проектной документации
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: Жилой дом с приспособлением подземной автостоянки под защитные сооружения гражданской обороны – «укрытие» (ЗСГО), инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 15, корп.3; ул. Введенского, д. 15, корп.4; ул. Введенского, д. 15, корп.5; ул. Введенского, д. 15, корп.6)
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:


12. Комплексное развитие территорий (КРТ): Бутлерова ул., вл. 12, Введенского ул., вл. 13
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: ООО "Еврометстрой"
  • Начало строительства (план):
  • Завершение строительства (план):
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: разработка и согласование проектной документации
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: Общий объем застройки: 75000. Жилое назначение: 75000/ Прирост рабочих мест: 134
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение Изображение

Проекты планировок и прочие документы

Проект планировки территории микрорайона 6 района Коньково Тендер на строительство объектов квартальной застройки мкр.6 района Коньково
Оказание услуг по исполнению функций технического заказчика на период выполнения проектно-изыскательских работ и на период строительства, на оказание услуг по авторскому надзору, выполнение проектно-изыскательских и подрядных работ по строительству (включая снос) объектов в соответствии с проектом планировки территории микрорайона 6 района Коньково города Москвы (ЮЗАО)

https://zakupki.gov.ru/epz/order/notice ... d=12312692

Застройщик: ООО "Московский фонд реновации жилой застройки"
Генеральный подрядчик: АО "МФС-6"
Договор №: 22-0121-ОК-1/Н
Дата заключения договора: 08.04.2021
Дата исполнения договора: 31.03.2029

Внимание! В 2022 году с Фонда Реновации сняли обязательства по строительству нежилых объектов социального использования. Данные обязательства распространятся на других застройщиков, которых определят путем конкурсных процедур. Финансирование пойдет в рамках Андресной Инвестиционной Программы





Проект постановления Правительства Москвы "Об утверждении проекта планировки территории, расположенной вблизи владения 12 по улице Бутлерова, владения 13 по улице Введенского района Коньково города Москвы" Квартирография переселяемых домов

Актуальная информация тут: https://codificator.ru/
Последний раз редактировалось tix 26 апр 2023, 21:45, всего редактировалось 292 раза.



Аватара пользователя
Garry Garrisson
Сообщения: 238
Зарегистрирован: 25 июл 2018, 13:04
Откуда: Москва, ЮЗАО.
Благодарил (а): 143 раза
Поблагодарили: 47 раз

Re: Коньково

Сообщение Garry Garrisson » 17 сен 2021, 21:09

ivkon писал(а):
16 сен 2021, 08:38
Garry Garrisson писал(а):
27 авг 2021, 23:40
Позавчера охранник говорил, что должны сдать до 1-го сентября. Недоделки устраняют.
По моей информации, объема внутренней отделки хватит на работы до Нового года.
Читайте tixa, он осведомлённее. Хотя, позже, я общался с неким Мих Михом, зам нач участка, тот сказал, в сентябре дом сдадут. Там в некоторых окнах свет горит.

Аватара пользователя
dell
Сообщения: 20161
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3160 раз

Re: Коньково

Сообщение dell » 17 сен 2021, 21:41

сдача дома от сму-6 не гарантирует скорейшего заселения. как обычно найдется 1500 недоделок. тут вопрос если для отчетности власти захотят,то в декабре можно будет надеяться на раздачу смотровых, не захотят- тогда в начале 22 г
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
tix
Модератор
Сообщения: 6444
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 405 раз
Поблагодарили: 2816 раз

Re: Коньково

Сообщение tix » 18 сен 2021, 09:54

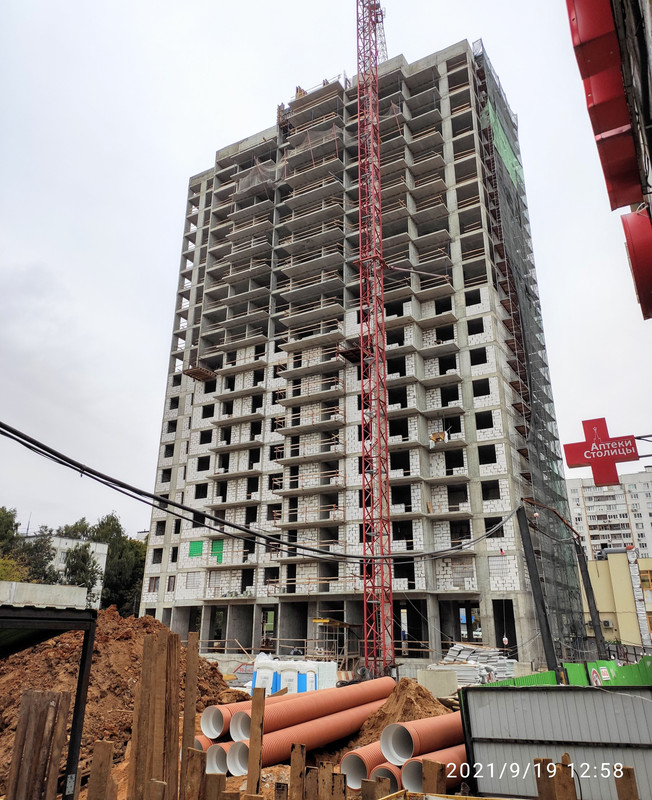

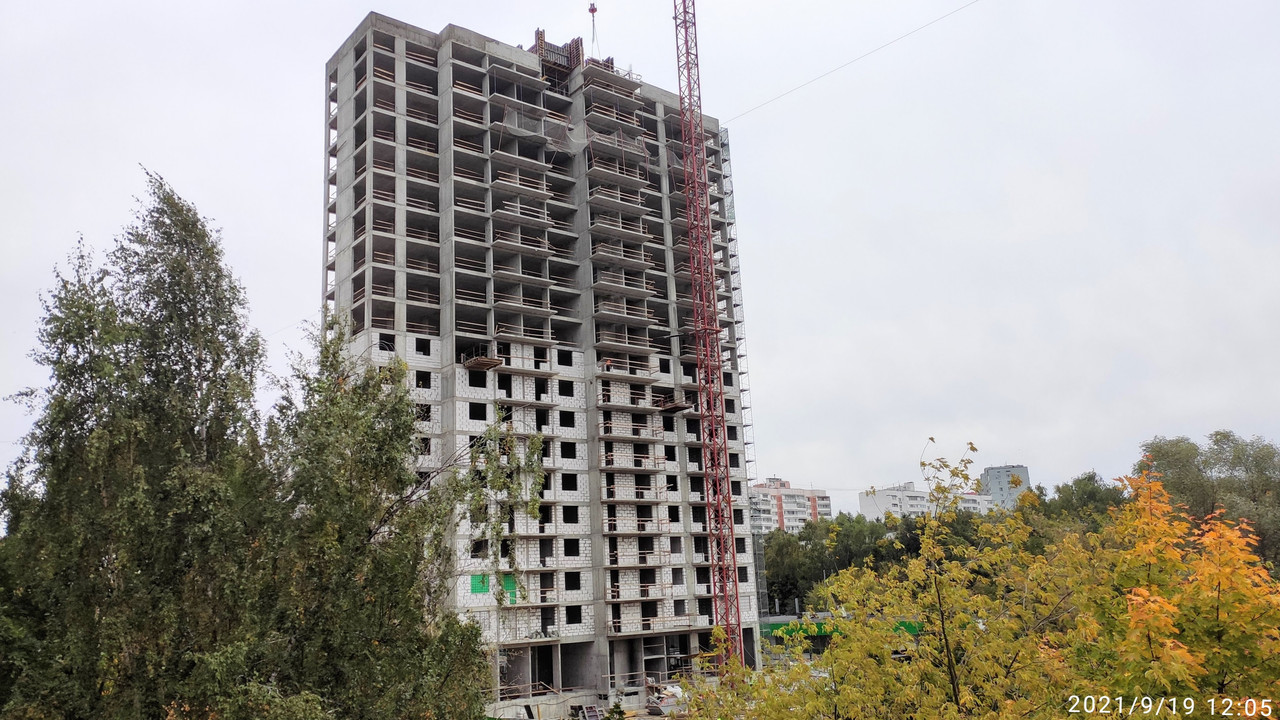

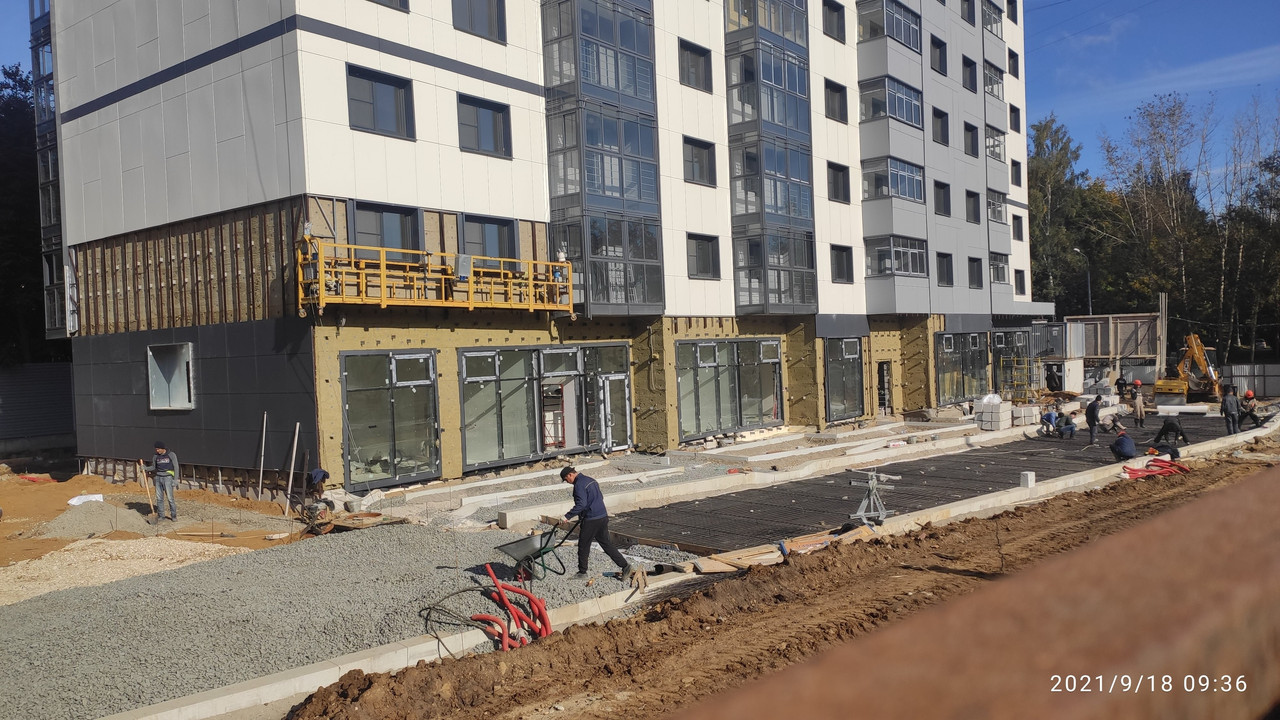

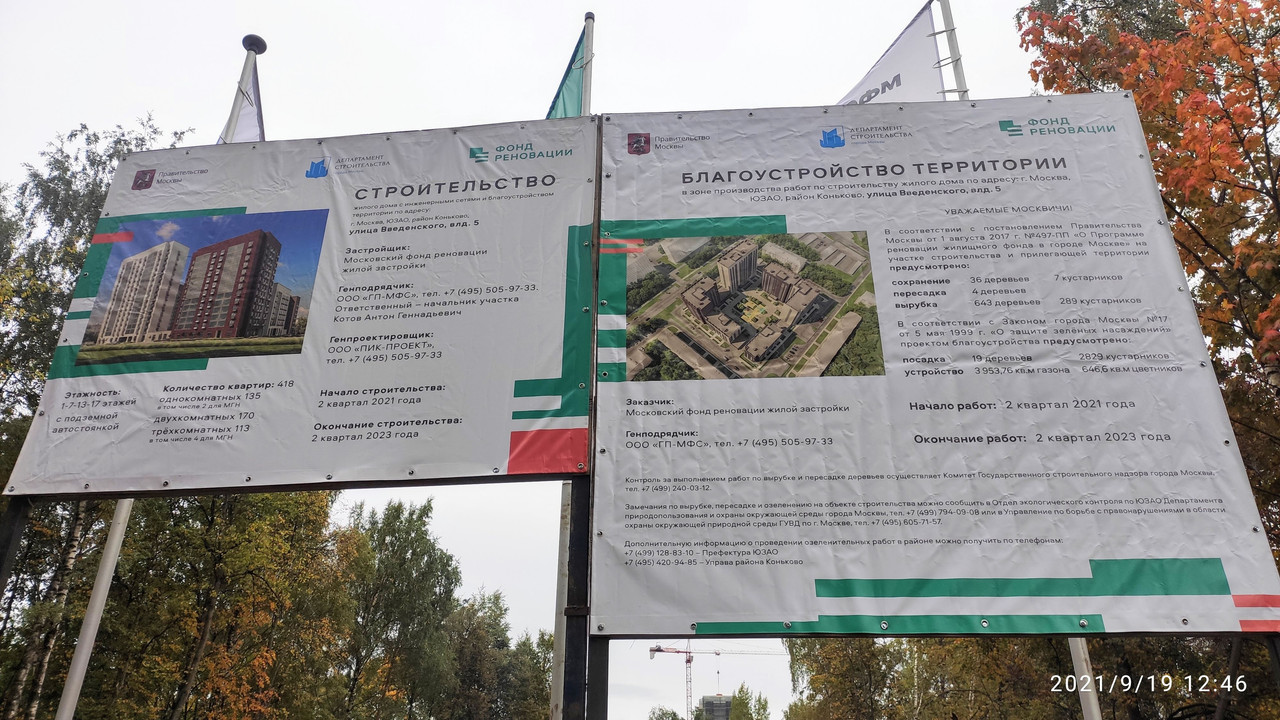

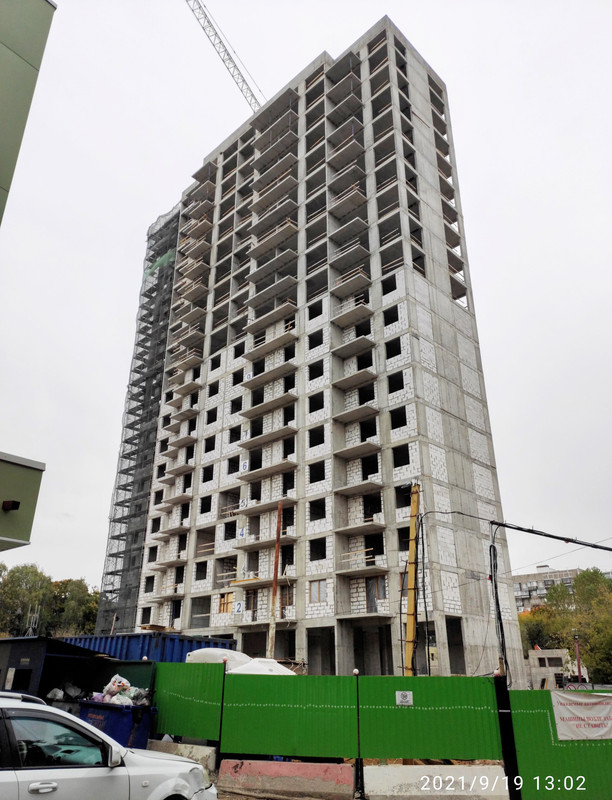

Севастопольский, вл.60
Работы по благоустройству территории.




Аватара пользователя
storage
Сообщения: 1395
Зарегистрирован: 26 май 2018, 19:11
Благодарил (а): 767 раз
Поблагодарили: 432 раза

Re: Коньково

Сообщение storage » 18 сен 2021, 10:17

tix писал(а):
18 сен 2021, 09:54
Севастопольский, вл.60
Работы по благоустройству территории.
Демонтировали грузовой лифт-подьемник снаружи.

Аватара пользователя
zmage
Сообщения: 88
Зарегистрирован: 15 авг 2020, 09:21
Благодарил (а): 2 раза
Поблагодарили: 16 раз

Re: Коньково

Сообщение zmage » 18 сен 2021, 12:28

tix писал(а):
18 сен 2021, 09:54
Севастопольский, вл.60
Работы по благоустройству территории.

Красиво будет.

Аватара пользователя
марина Р
Сообщения: 3510
Зарегистрирован: 13 фев 2018, 16:02
Откуда: РЕНОВАЦИЯ
Благодарил (а): 1281 раз
Поблагодарили: 586 раз
Контактная информация:

Re: Коньково

Сообщение марина Р » 18 сен 2021, 14:52

zmage писал(а):
18 сен 2021, 12:28
tix писал(а):
18 сен 2021, 09:54
Севастопольский, вл.60
Работы по благоустройству территории.

Красиво будет.
Проект выполнен с применением BIM — технологии
vk РЕНОВАЦИЯ

Аватара пользователя
tix
Модератор
Сообщения: 6444
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 405 раз
Поблагодарили: 2816 раз

Re: Коньково

Сообщение tix » 19 сен 2021, 07:43

Срок завершения работ по заключенным договорам на основании проведенных ранее тендеров на:

Выполнение работ по осуществлению технологического присоединения для водоотведения объекта (АО "Мосводоканал")
Выполнение работ по осуществлению технологического присоединения для водоотведения объекта (ГУП "Мосводосток")
Выполнение работ по осуществлению технологического присоединения для холодного водоснабжения объекта (АО "Мосводоканал")

по объекту: район Коньково, мкр.6, корп.3 (ул. Введенского, вл.13В)

продлевается до 30.09.2022 г.

https://zakupki.gov.ru/epz/order/notice ... 0819000031
https://zakupki.gov.ru/epz/order/notice ... 0819000105
https://zakupki.gov.ru/epz/order/notice ... 0819000033

Допники заключили еще относительно давно в этом году (в марте и августе), но никто не обратил на это внимания. Среди всех договоров до этого самая поздняя дата была 12.06.2022 - дата завершения строительства по договору с ООО "СМК". Её пока еще не подвинули.

Аватара пользователя
ivkon
Сообщения: 22
Зарегистрирован: 15 ноя 2019, 22:38
Поблагодарили: 2 раза

Re: Коньково

Сообщение ivkon » 19 сен 2021, 14:11

Garry Garrisson писал(а):
17 сен 2021, 21:09
Читайте tixa, он осведомлённее. Хотя, позже, я общался с неким Мих Михом, зам нач участка, тот сказал, в сентябре дом сдадут. Там в некоторых окнах свет горит.
У СМУ-6 по состоянию на 04.09.2021 есть решения о частичной или полной приостановке операций по счетам налоговыми органами. И непогашенная задолженность по исполнительным производствам составляет 80,42 млн руб.

Аватара пользователя
Garry Garrisson
Сообщения: 238
Зарегистрирован: 25 июл 2018, 13:04
Откуда: Москва, ЮЗАО.
Благодарил (а): 143 раза
Поблагодарили: 47 раз

Re: Коньково

Сообщение Garry Garrisson » 19 сен 2021, 14:16

Upd: Ничёсе, ivkon! Я и не знал про задолженность. Проезжал мимо к.11, ограждения балконов осталось в последнем, 6-м подъезде установить, остальное готово, чуть чуть осталось.

Аватара пользователя
ivkon
Сообщения: 22
Зарегистрирован: 15 ноя 2019, 22:38
Поблагодарили: 2 раза

Re: Коньково

Сообщение ivkon » 19 сен 2021, 14:27

Думаете, людей на балконы заселят? И если бы нормально отопление запустили прошедшей зимой (включая неудачную попытку запустить передвижную котельную), то уже заселяли бы дом.

Аватара пользователя
tix
Модератор
Сообщения: 6444
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 405 раз
Поблагодарили: 2816 раз

Re: Коньково

Сообщение tix » 19 сен 2021, 16:38

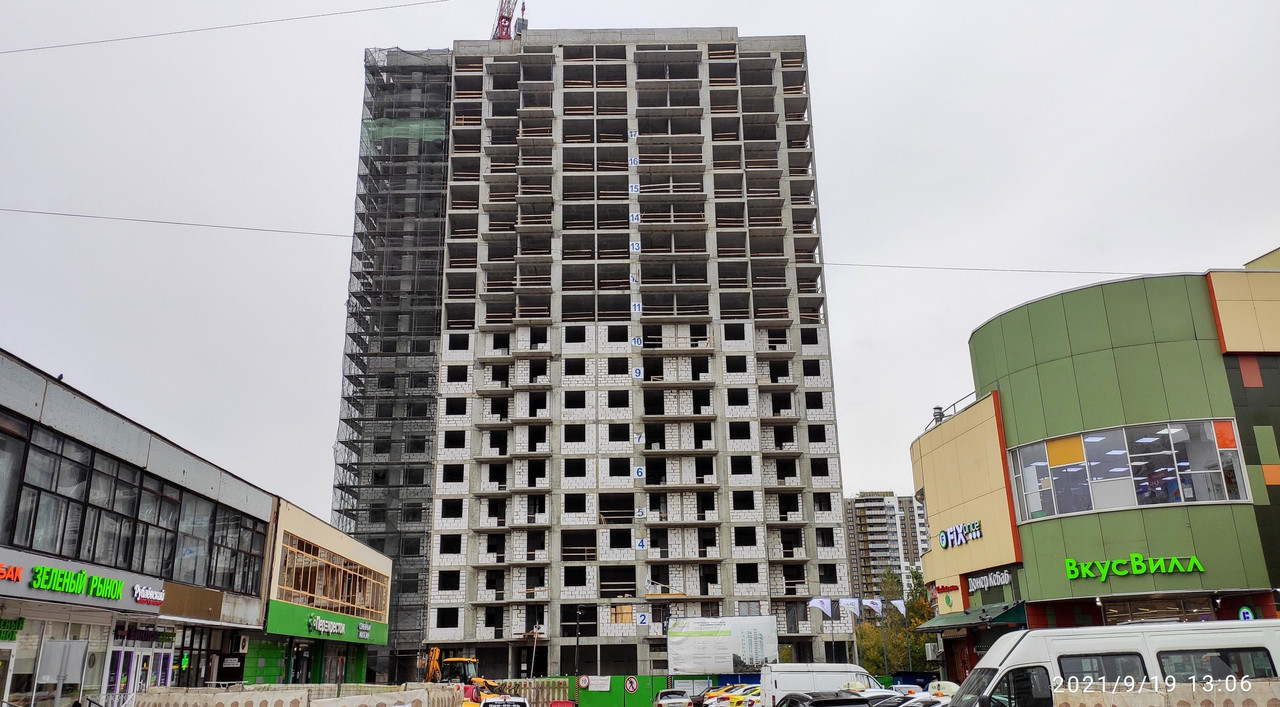

район Коньково, мкр.6, корп.3 (ул. Введенского, вл.13В)
по состоянию на 19.09.2021

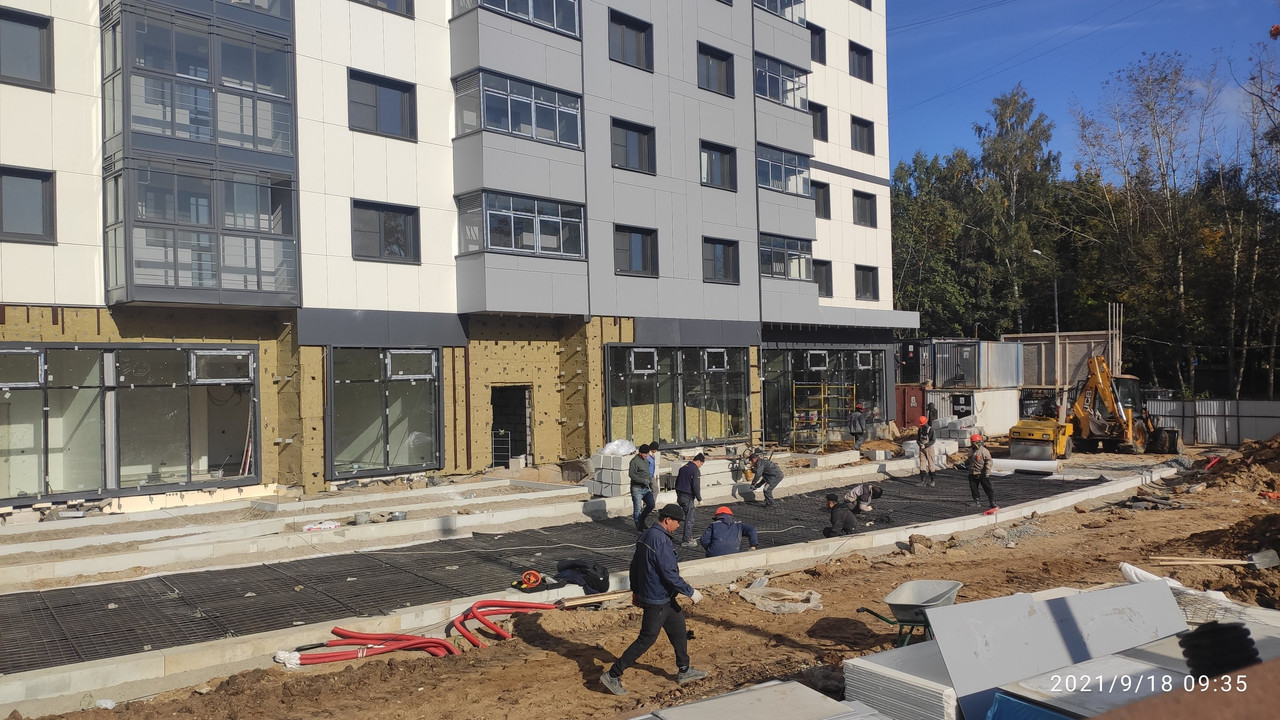

ул. Введенского, вл.5
по состоянию на 19.09.2021
Установили информационный щит со сроками строительства, завершили установку ограждения согласно ГПЗУ




Аватара пользователя
ivkon
Сообщения: 22
Зарегистрирован: 15 ноя 2019, 22:38
Поблагодарили: 2 раза

Re: Коньково

Сообщение ivkon » 19 сен 2021, 16:40

и один из важных вопросов - если дом заселят и застройщик подаст на банкротство (а к этому все и идет), то кто будет устранять устранять замечания и недоделки?

Аватара пользователя
Карапетян_В.Г.
Сообщения: 901
Зарегистрирован: 02 сен 2018, 07:19
Благодарил (а): 64 раза
Поблагодарили: 167 раз

Re: Коньково

Сообщение Карапетян_В.Г. » 19 сен 2021, 16:43

tix писал(а):
19 сен 2021, 16:38

ул. Введенского, вл.5
по состоянию на 19.09.2021
Установили информационный щит со сроками строительства, завершили установку ограждения согласно ГПЗУ
Думаю реально не раньше 4 квартала 2023 завершить строительство, 2-й слишком оптимистично :twisted:

Аватара пользователя
Карапетян_В.Г.
Сообщения: 901
Зарегистрирован: 02 сен 2018, 07:19
Благодарил (а): 64 раза
Поблагодарили: 167 раз

Re: Коньково

Сообщение Карапетян_В.Г. » 19 сен 2021, 16:46

ivkon писал(а):
19 сен 2021, 16:40
и один из важных вопросов - если дом заселят и застройщик подаст на банкротство (а к этому все и идет), то кто будет устранять устранять замечания и недоделки?
Застройщик там КП УГС! Это государственное предприятие, на банкротство оно не подаст! А подрядчика в случае чего другого привлекут!

Аватара пользователя
ivkon
Сообщения: 22
Зарегистрирован: 15 ноя 2019, 22:38
Поблагодарили: 2 раза

Re: Коньково

Сообщение ivkon » 19 сен 2021, 18:24

Карапетян_В.Г. писал(а):
19 сен 2021, 16:46
Застройщик там КП УГС! Это государственное предприятие, на банкротство оно не подаст! А подрядчика в случае чего другого привлекут!
Цитата руководителя Департамента строительства Москвы Рафика Загрутдинова: "Тем не менее, замечу, что если после сдачи объекта в эксплуатацию все-таки будут выявлены какие-либо недостатки, то в течение гарантийного срока они устраняются подрядчиком." https://www.stroygaz.ru/publication/ite ... nizatsiya/
Гарантийные обязательства одного юр. лица нельзя переложить на другого, отсюда вывод, что если подрядчик после строительства обанкротится, то никто не будет на себя брать эти обязательства. Да и такой статьи расходов (на устранение дефектов строительства) у Фонда реновации нет, поправьте меня если не так.

Аватара пользователя
ivkon
Сообщения: 22
Зарегистрирован: 15 ноя 2019, 22:38
Поблагодарили: 2 раза

Re: Коньково

Сообщение ivkon » 19 сен 2021, 20:50

Ситуация с 11-м корпусом не такая уж радужная.
Во-первых, в результате проверок обнаружены несоответствия толщины стяжек пола проектным значениям https://proverki.gov.ru/portal/public-knm/10302645, после не устранения замечания СМУ-6 оштрафовали https://kad.arbitr.ru/Document/Pdf/6cce ... Stamp=True, и это не единственное предписание Мосгорстройнадзора.
Во-вторых, у СМУ-6 42 незакрытых исполнительных призводств и все они относятся к текущему году https://fssp.gov.ru/iss/ip?is%5Bvariant ... %5B0%5D=-1
В-третьих, СМУ-6, предположительно, грозит иск от ЭС-БИ-АЙ БАНК на 120 миллионов, т.к. СМУ-6 не закрыл работы по строительству комплекса общежитий с реконструкцией существующих зданий МГТУ им. Н.Э. Баумана, где ЭС-БИ-АЙ БАНК брал обязательства по Банковской гарантии. https://kad.arbitr.ru/Document/Pdf/ea77 ... Stamp=True, в связи с чем банк, предположительно, уже начал охотиться за имуществом СМУ-6 (Порше кайен) https://kad.arbitr.ru/Document/Pdf/c7fe ... Stamp=True
Фонду реновации будет логично сменить подрядчика до сдачи дома, а это опять тендер, потом работы, потом сдача в эксплуатацию, а это явно еще полгода.

Аватара пользователя
Дотошный
Сообщения: 160
Зарегистрирован: 07 сен 2021, 22:11
Благодарил (а): 29 раз
Поблагодарили: 41 раз

Re: Коньково

Сообщение Дотошный » 19 сен 2021, 21:42

ivkon писал(а):
19 сен 2021, 20:50
Фонду реновации будет логично сменить подрядчика до сдачи дома, а это опять тендер, потом работы, потом сдача в эксплуатацию, а это явно еще полгода.
Вот вы по инету что-то ищете не зная сути и механизмов. И таких почему-то полно в интернете... Фонд реновации к этому дому никакого отношения не имеет. Застройщиком является УГС.
Тендеров на производство работ по сданным новостройкам предостаточно на закупках. Не сможет СМУ-6 выполнить свои обязательства, наймут других, а этим счет выставят.
Стороной договора мены является в основном ДГИ, вот к нему жильцы и могут выставлять претензии по качеству квартир, в том числе и в судебном порядке. При докупке и получении меньшей жилой этой стороной является Фонд реновации. А вот кто там подрядчик/застройщик, для людей это совершенно неважно. И не надо давать ДГИ переваливать на них эту ответственность. В подобных судах они, как правило, проигрывают.

Аватара пользователя
ivkon
Сообщения: 22
Зарегистрирован: 15 ноя 2019, 22:38
Поблагодарили: 2 раза

Re: Коньково

Сообщение ivkon » 19 сен 2021, 22:03

Дотошный писал(а):
19 сен 2021, 21:42
... Стороной договора мены является в основном ДГИ, вот к нему жильцы и могут выставлять претензии по качеству квартир, в том числе и в судебном порядке. При докупке и получении меньшей жилой этой стороной является Фонд реновации. А вот кто там подрядчик/застройщик, для людей это совершенно неважно. И не надо давать ДГИ переваливать на них эту ответственность. В подобных судах они, как правило, проигрывают.
Спасибо за развернутый комментарий, но затягивания сроков и отсутствия скрытых дефектов (не будете же вы стяжку пола вскрывать?) это не отменяет.

Аватара пользователя
dell
Сообщения: 20161
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3160 раз

Re: Коньково

Сообщение dell » 19 сен 2021, 22:18

хуже ,чем в башне на Селигерке не будет.
11 к с кое как сдадут.Даже если СМУ 6 обанкротится ,то УГС объявит тендер на устранение строительных недостатков.Такие случаи уже были.
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
dell
Сообщения: 20161
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3160 раз

Re: Коньково

Сообщение dell » 19 сен 2021, 22:23

Карапетян_В.Г. писал(а):
19 сен 2021, 16:43

Думаю реально не раньше 4 квартала 2023 завершить строительство, 2-й слишком оптимистично :twisted:
Сами коробки пик быстро ставит. ожидаю разработку котлована до 1 кв 22 г включительно .далее год на возведение всех корпусов.Вопрос с отделкой. Если будет бригада из 1,5 калек ,то затянется.
Выполнить программу реновации в заявленные сроки!
