Коньково

Модераторы: Milli, uvaokuz, Валя, tix

Аватара пользователя
tix
Модератор
Сообщения: 6444
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 405 раз
Поблагодарили: 2816 раз

Коньково

Сообщение tix » 15 фев 2018, 20:08


Тема реновации в районе Коньково ЮЗАО г. Москвы


Карта реновации Дома в программе реновации

Документ-основание: https://www.mos.ru/upload/documents/fil ... leniya.pdf


Стартовые площадки, объекты квартальной застройки, дома по КРТ

1. Профсоюзная ул.,96к1 (район Коньково, кв.44-47, корп.14)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "СМУ-6"
  • Начало строительства (факт): III кв. 2016
  • Завершение строительства (факт): II кв. 2018
  • Дата ввода дома в эксплуатацию: 29.06.2018
  • Cтарт процесса переселения: декабрь 2018
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 360, из них: 1-комнатных: 72, 2-комнатных: 216, 3-комнатных: 72
  • Переселяемые дома: Введенского ул., 5к2, 5к3, 7, а также часть дома Введенского ул., 5к1, переселение которого стартовало в 2020 году
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


2. Профсоюзная ул.,98к2 (район Коньково, кв.44-47, корп.12)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "СМУ-6"
  • Начало строительства (факт): IV кв. 2017
  • Завершение строительства (факт): II кв. 2020
  • Дата ввода дома в эксплуатацию: 30.04.2020
  • Cтарт процесса переселения: август 2020
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 396, из них: 1-комнатных: 144, 2-комнатных: 180, 3-комнатных: 72
  • Переселяемые дома: Бутлерова ул., 34к1,34к2, 36к1, 36к2, а также часть дома Введенского ул., 5к1, 11к1
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


3. Профсоюзная ул.,98к6 (район Коньково, кв.44-47, корп.11)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "СМУ-6"
  • Начало строительства (факт): IV кв. 2018
  • Завершение строительства (факт): III кв. 2021
  • Дата ввода дома эксплуатацию: 30.09.2021
  • Cтарт процесса переселения: январь 2022
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 396, из них: 1-комнатных: 144, 2-комнатных: 180, 3-комнатных: 72
  • Переселяемые дома: частично Введенского ул., 11к2, 11к3, 9, 11к1
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


4. Севастопольский проспект,60 (район Коньково, мкр.6, корп.2)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "Строительно-монтажная компания" (ООО "СМК")
  • Начало строительства (факт): IV кв. 2019
  • Завершение строительства (факт): IV кв. 2021
  • Дата ввода дома эксплуатацию: 07.12.2021
  • Cтарт процесса переселения: февраль 2022
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 22
  • Кол-во квартир: 187, из них: 1-комнатных: 143, 2-комнатных: 3, 3-комнатных: 41
  • Переселяемые дома: частично Введенского ул.,11к2, 11к3, 9, 5к1, Бутлерова ул., 34к1,34к2, 36к1, 36к2
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


5. Введенского ул.,13В (р-н Коньково, мкр.6, корп.3)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "Строительно-монтажная компания" (ООО "СМК")
  • Начало строительства (факт): II кв. 2020
  • Завершение строительства (факт): III кв. 2022
  • Дата ввода дома эксплуатацию: 30.09.2022
  • Cтарт процесса переселения: декабрь 2022
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 156, из них: 1-комнатных: 114, 2-комнатных: 6, 3-комнатных: 36
  • Переселяемые дома: частично Введенского ул., 11к1, 15к1, 15к2, остатки 1к из домов Введенского ул., 9, 11к2, 11к3
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


6. Введенского ул.,5 (Введенского ул., вл.5)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: ООО "ГП-МФС"
  • Начало строительства (факт): IV кв. 2021
  • Завершение строительства (факт): III кв. 2023
  • Дата ввода дома эксплуатацию: 29.09.2023
  • Cтарт процесса переселения: январь 2024
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 1-7-13-17
  • Кол-во квартир: 418, из них: 1-комнатных: 135, 2-комнатных: 170, 3-комнатных: 113
  • Переселяемые дома: Введенского ул., 21, Введенского ул., 19к1, Введенского ул., 19к2, Миклухо-Маклая ул., 61
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


7. Бутлерова ул., з/у 34/2 (уч.1.2)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (факт): III кв. 2023
  • Завершение строительства (план): III кв. 2025
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: кладка стен и перекрытий, фасадные работы, внутренняя отделка
  • Этажность: 7-11-15-17-25
  • Кол-во квартир: 560, из них: 1-комнатных: 344, 2-комнатных: 164, 3-комнатных: 52
  • Переселяемые дома: ---
  • Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Бутлерова, д. 34, корп.1; ул. Бутлерова, д. 34, корп.2; ул. Бутлерова, д. 36, корп.1; ул. Бутлерова, д. 36, корп.2)
  • СХЕМА ДОМА:
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


8. Введенского ул., вл.9 (мкр. 6 р-на Коньково, зона №1.3)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (факт): II кв. 2024
  • Завершение строительства (план): 2026
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: монолитные работы
  • Этажность: 7-10-11-16
  • Кол-во квартир: 516, из них 1-комнатных: 331, 2-комнатных: 139, 3-комнатных: 46
  • Переселяемые дома: ---
  • Подробности: жилой дом с приспособлением подземной автостоянки под защитные сооружения гражданской обороны – «укрытие» (ЗСГО), инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 9; ул. Введенского, д. 11, корп. 1; ул. Введенского, д. 11, корп. 2; ул. Введенского, д. 11, корп. 3)
  • СХЕМА ДОМА:
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


9. Введенского ул., вл.19-21 (зона 2.3)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (план): 2025
  • Завершение строительства (план): 2027
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: снос пятиэтажек, разработка и согласование проектной документации на строительство
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 19, корп.1; ул. Введенского, д. 19, корп.2; ул. Введенского, д. 21; ул. Миклухо-Маклая, д. 61)
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


10. Введенского ул., з/у 17 (зона 2.1)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (план): 2027
  • Завершение строительства (план): 2029
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: разработка и согласование проектной документации
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 15, корп.1; ул. Введенского, д. 15, корп.2; ул. Введенского, д. 17, корп.1; ул. Введенского, д. 17, корп.2)
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:


11. Введенского ул., з/у 15 (зона 2.2)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (план): 2027
  • Завершение строительства (план): 2029
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: разработка и согласование проектной документации
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: Жилой дом с приспособлением подземной автостоянки под защитные сооружения гражданской обороны – «укрытие» (ЗСГО), инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 15, корп.3; ул. Введенского, д. 15, корп.4; ул. Введенского, д. 15, корп.5; ул. Введенского, д. 15, корп.6)
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:


12. Комплексное развитие территорий (КРТ): Бутлерова ул., вл. 12, Введенского ул., вл. 13
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: ООО "Еврометстрой"
  • Начало строительства (план):
  • Завершение строительства (план):
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: разработка и согласование проектной документации
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: Общий объем застройки: 75000. Жилое назначение: 75000/ Прирост рабочих мест: 134
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение Изображение

Проекты планировок и прочие документы

Проект планировки территории микрорайона 6 района Коньково Тендер на строительство объектов квартальной застройки мкр.6 района Коньково
Оказание услуг по исполнению функций технического заказчика на период выполнения проектно-изыскательских работ и на период строительства, на оказание услуг по авторскому надзору, выполнение проектно-изыскательских и подрядных работ по строительству (включая снос) объектов в соответствии с проектом планировки территории микрорайона 6 района Коньково города Москвы (ЮЗАО)

https://zakupki.gov.ru/epz/order/notice ... d=12312692

Застройщик: ООО "Московский фонд реновации жилой застройки"
Генеральный подрядчик: АО "МФС-6"
Договор №: 22-0121-ОК-1/Н
Дата заключения договора: 08.04.2021
Дата исполнения договора: 31.03.2029

Внимание! В 2022 году с Фонда Реновации сняли обязательства по строительству нежилых объектов социального использования. Данные обязательства распространятся на других застройщиков, которых определят путем конкурсных процедур. Финансирование пойдет в рамках Андресной Инвестиционной Программы





Проект постановления Правительства Москвы "Об утверждении проекта планировки территории, расположенной вблизи владения 12 по улице Бутлерова, владения 13 по улице Введенского района Коньково города Москвы" Квартирография переселяемых домов

Актуальная информация тут: https://codificator.ru/
Последний раз редактировалось tix 26 апр 2023, 21:45, всего редактировалось 292 раза.



Аватара пользователя
Garry Garrisson
Сообщения: 238
Зарегистрирован: 25 июл 2018, 13:04
Откуда: Москва, ЮЗАО.
Благодарил (а): 143 раза
Поблагодарили: 47 раз

Re: Коньково

Сообщение Garry Garrisson » 07 сен 2021, 16:19

zmage писал(а):
07 сен 2021, 14:24

Хорошая новость для ждунов, но я думаю 11к будут максимально тянуть к моменту сдачи Севака.
На Севасе ещё благоустройство территории не закончили, плюс отделка, имхо, его сдадут не раньше 1-го кв. 2022-го. К 11 ждать не будет, какой смысл оттягивать его заселение. Все и так торопятся, рапортуют.

Аватара пользователя
tix
Модератор
Сообщения: 6444
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 405 раз
Поблагодарили: 2816 раз

Re: Коньково

Сообщение tix » 08 сен 2021, 15:33

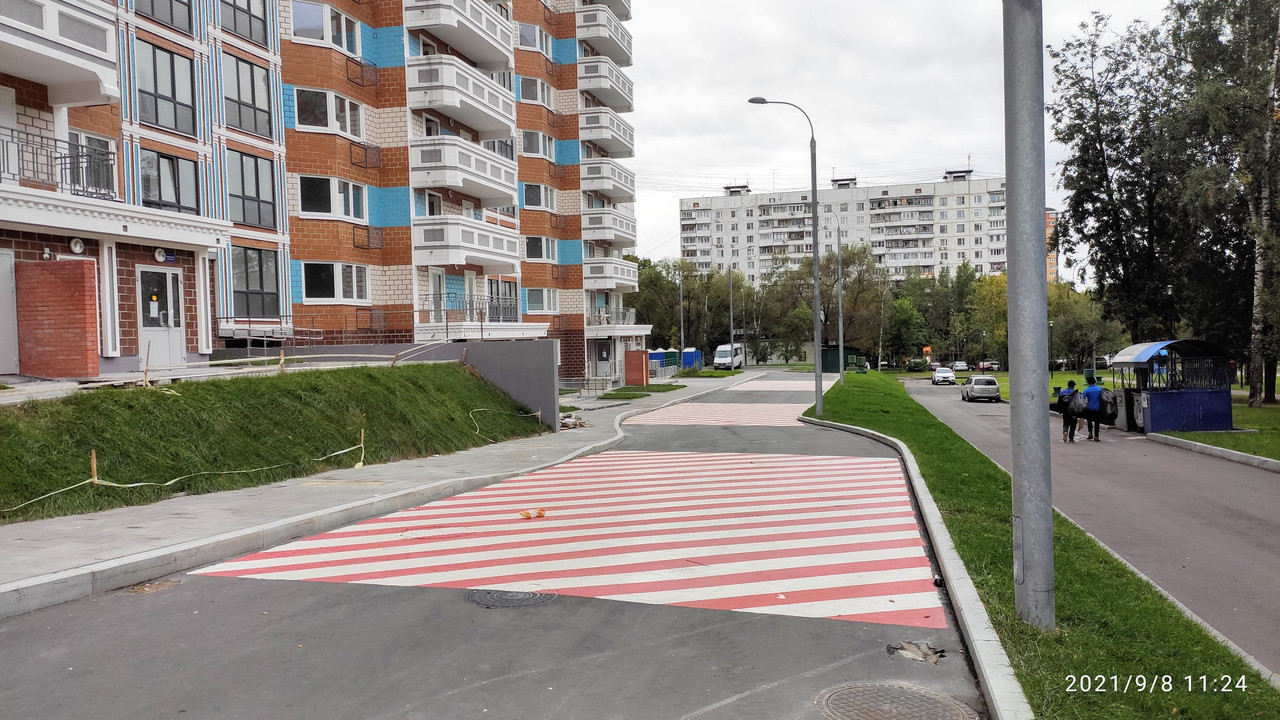

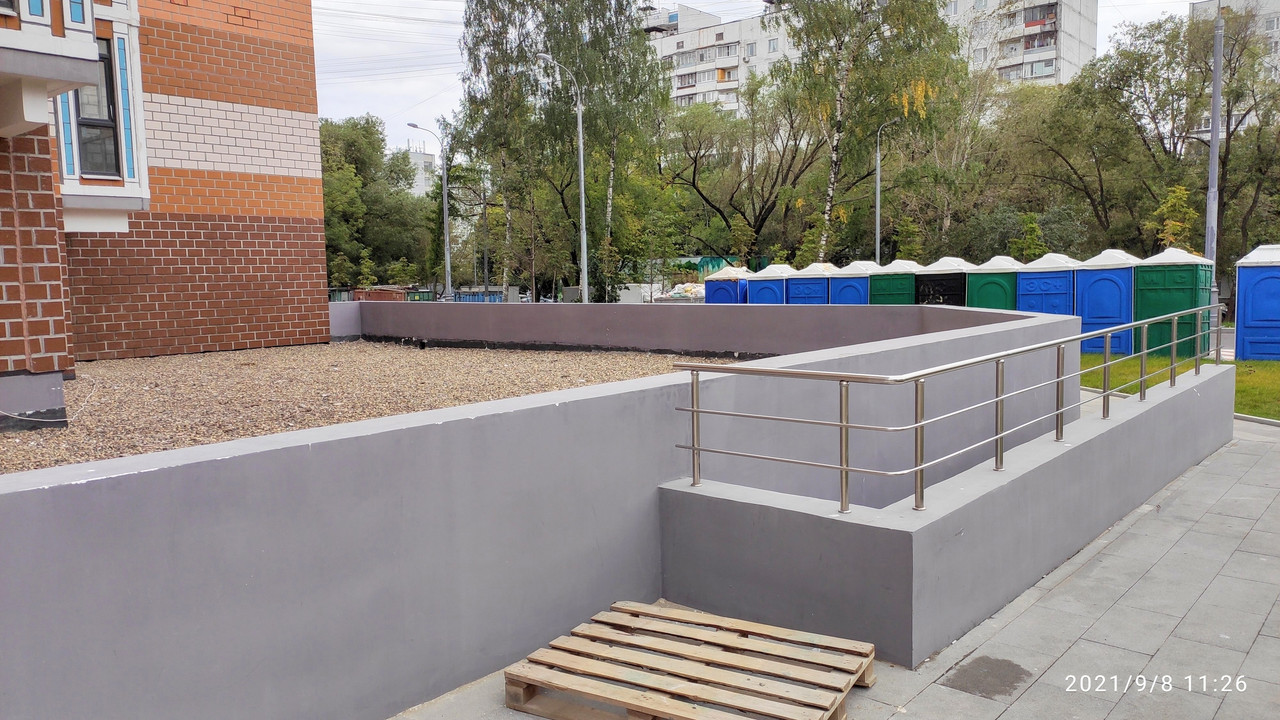

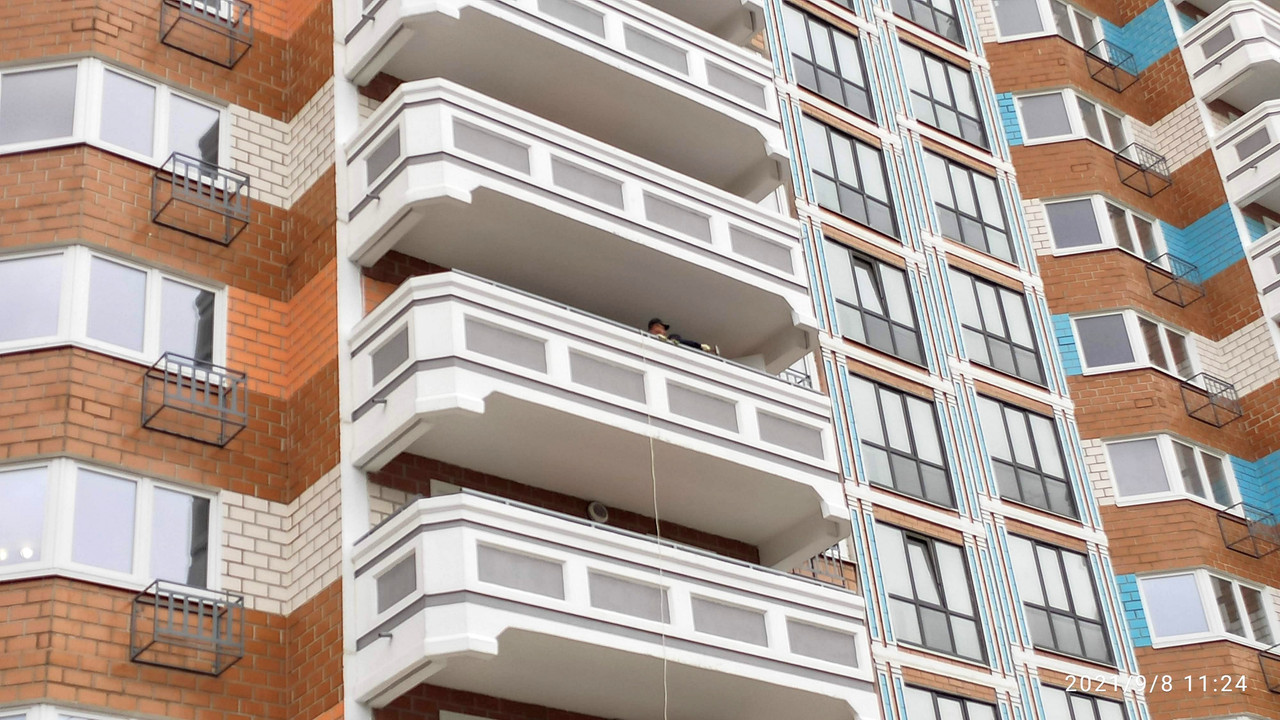

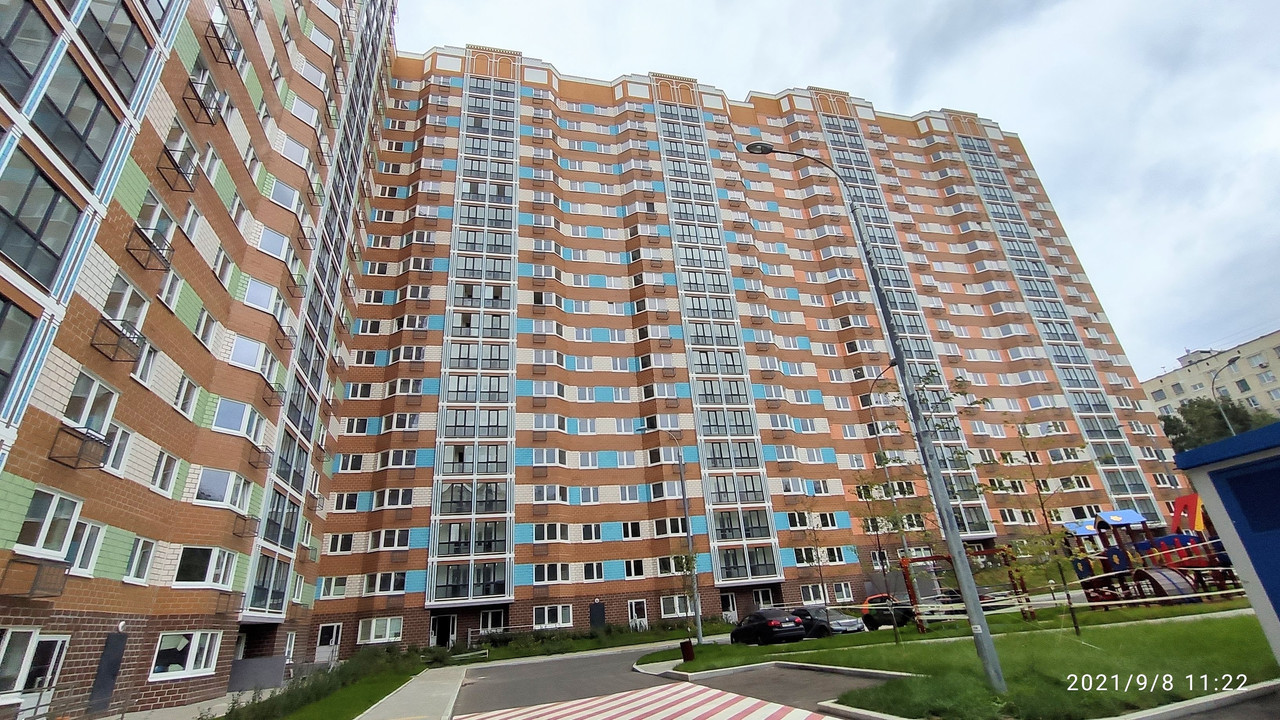

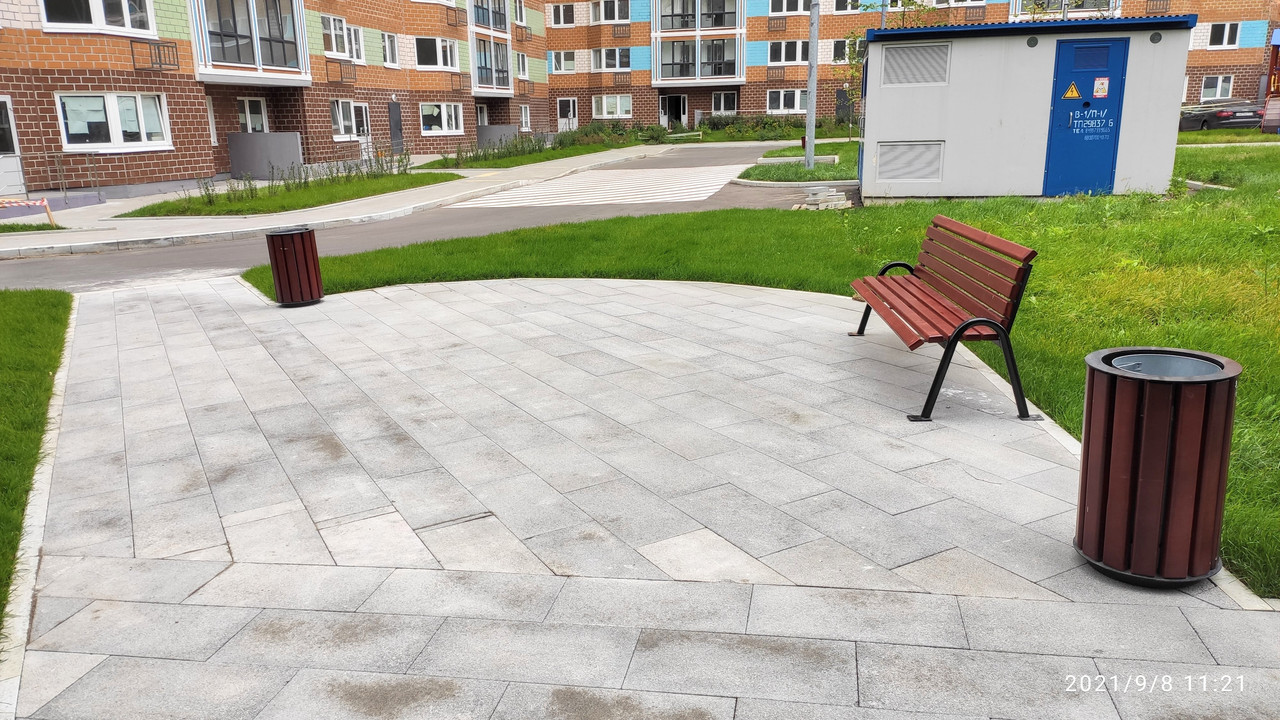

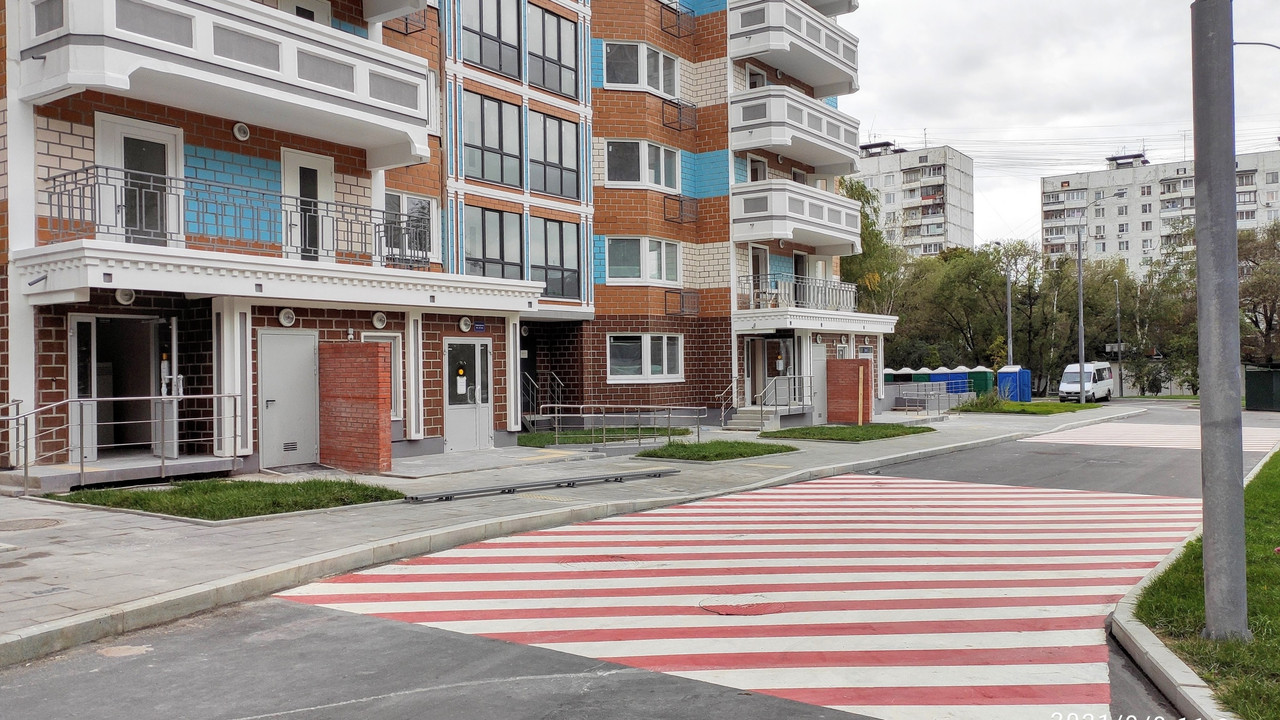

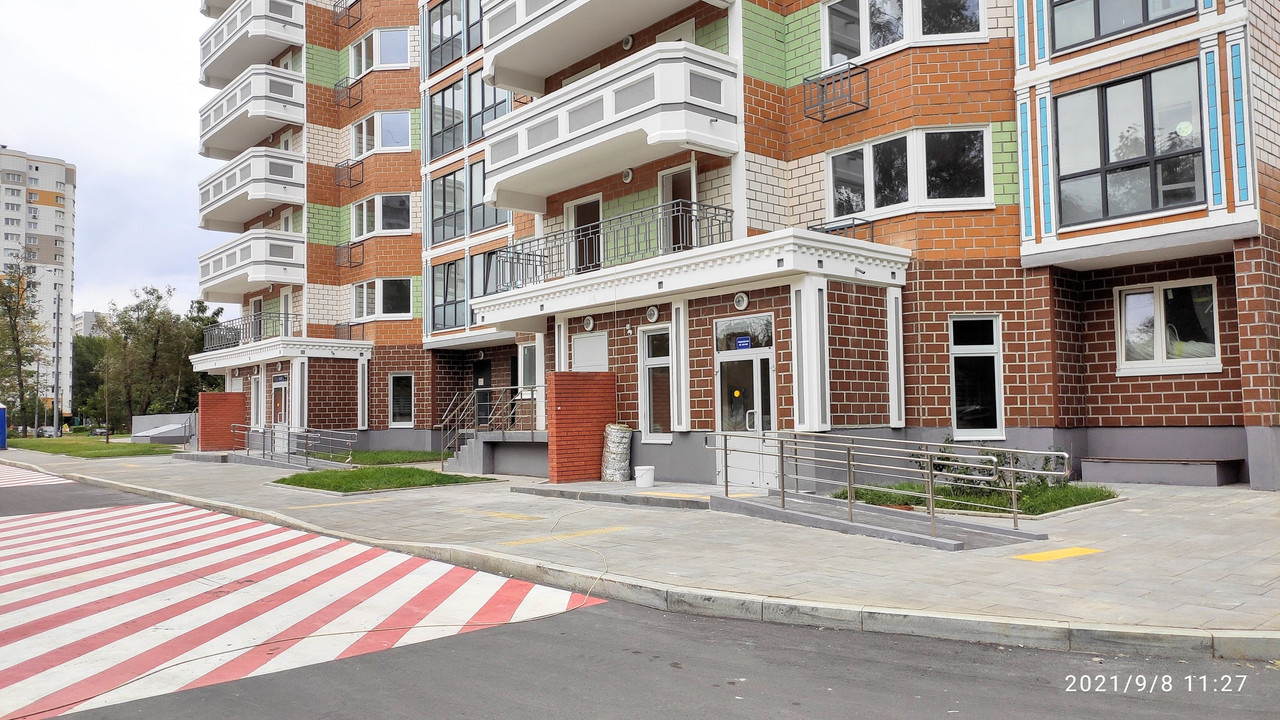

район Коньково, кв. 44-47, корп. 11(ул. Профсоюзная, д.98, корп.6)

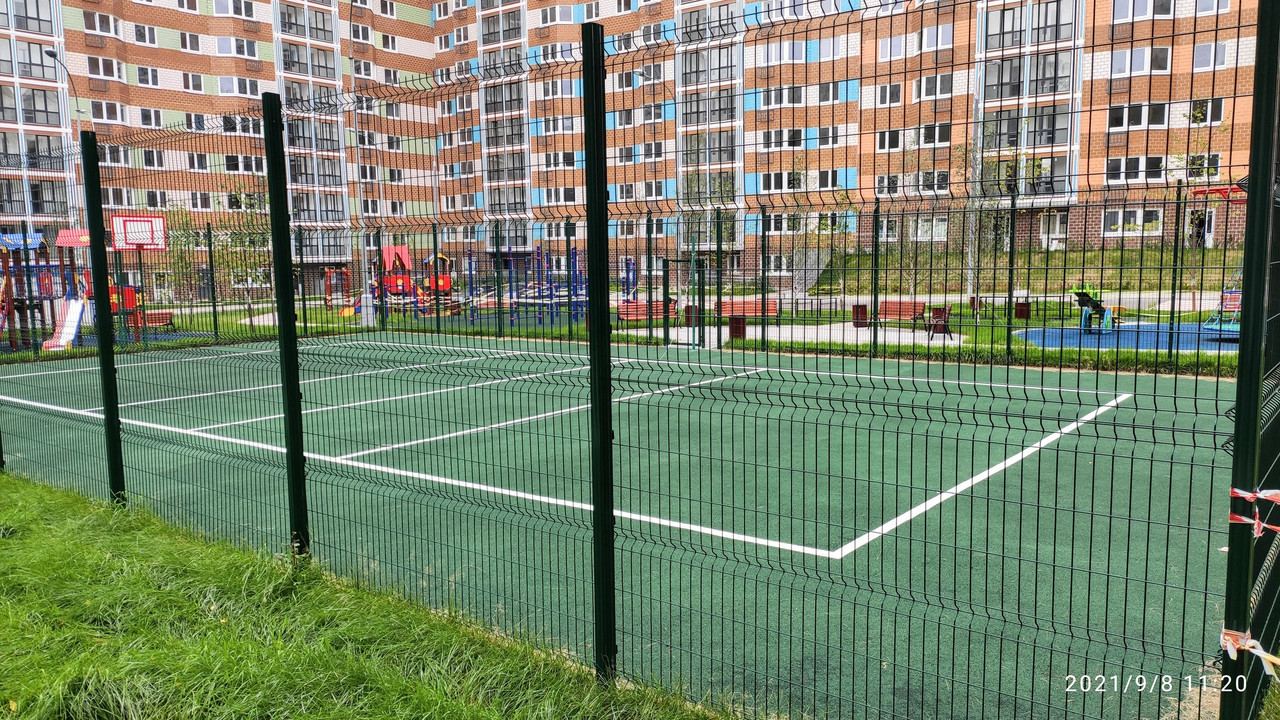

по состоянию на 08.09.2021

Завершены работы по внутренней отделке помещений и благоустройству территории. Дом находится в высокой степени готовности к вводу к эксплуатацию.

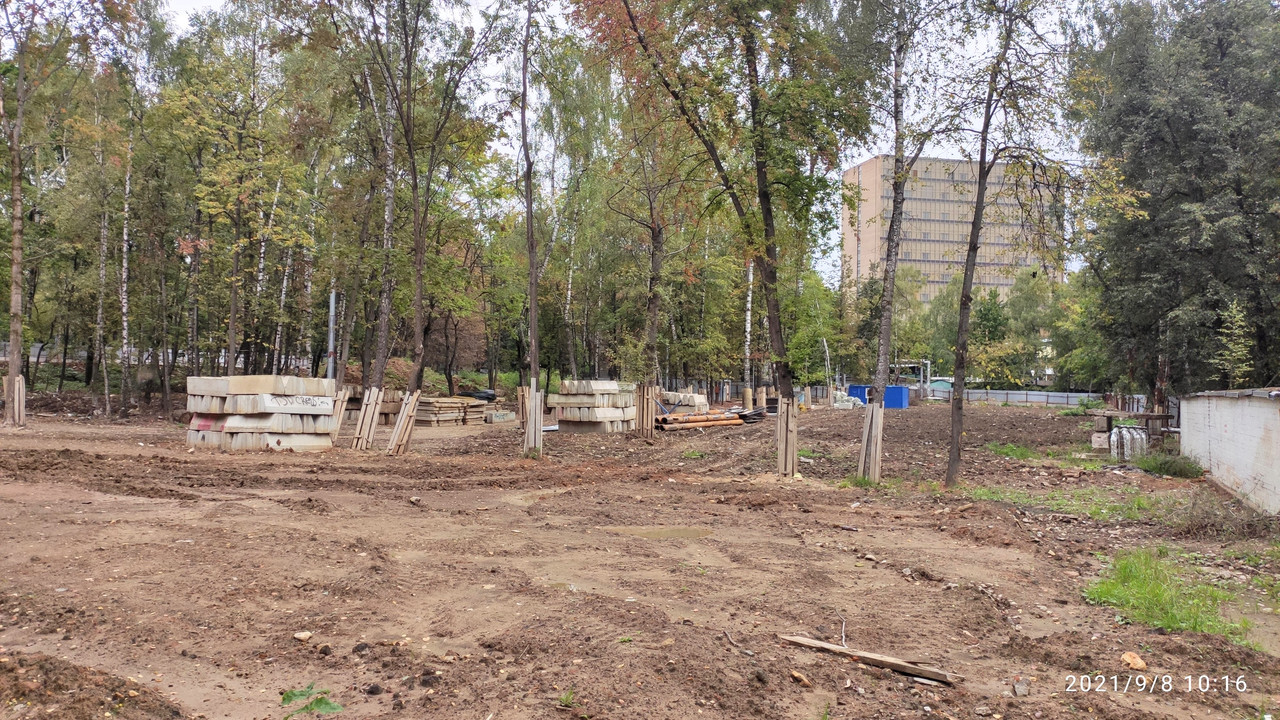

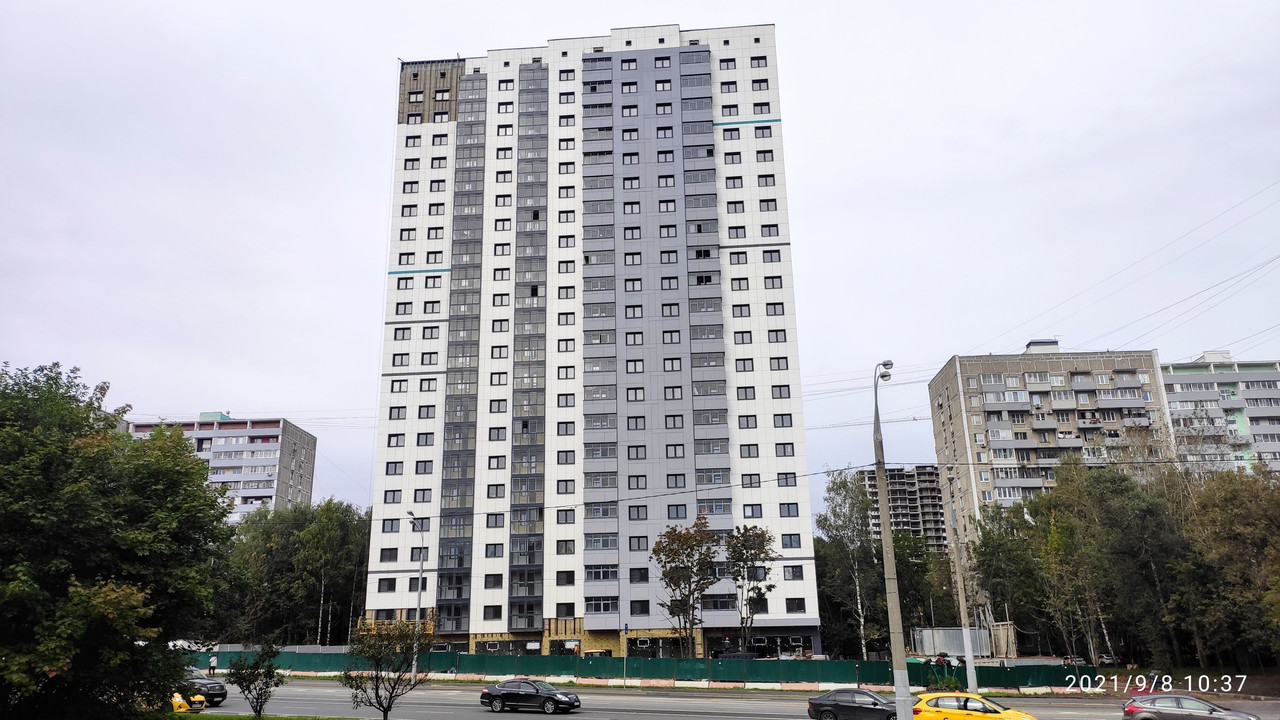

район Коньково, мкр.6, корп.3 (ул. Введенского, вл.13В)
по состоянию на 08.09.2021

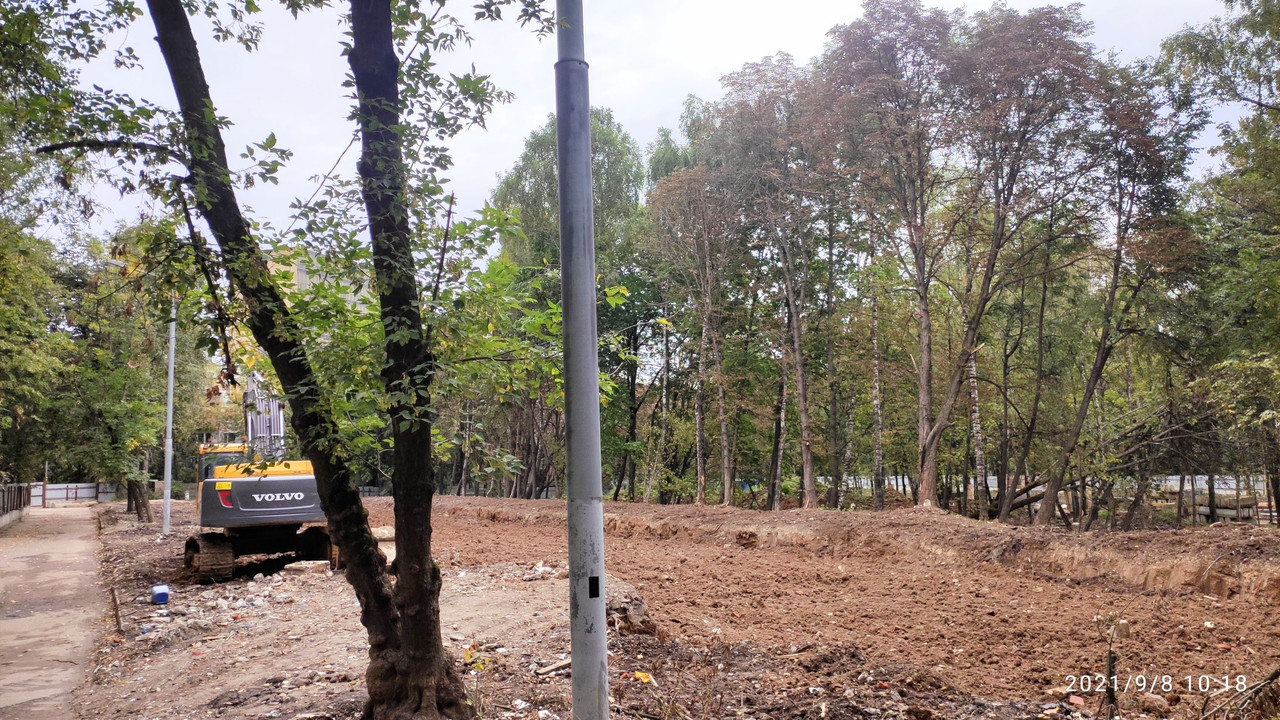

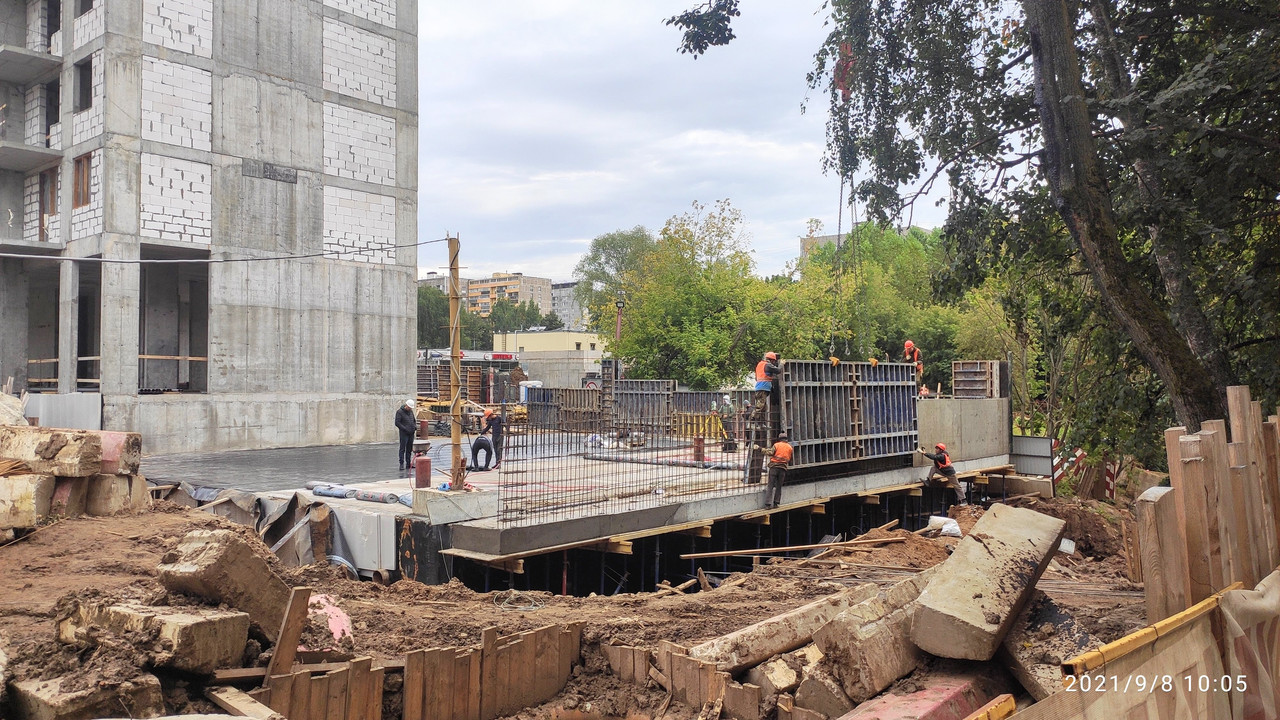

Завершаются монолитные работы. Построены все 19 этажей и техэтаж. Ведутся работы по обустройству гостевой парковки, а также продолжается укладка стен и перекрытий из газобетонных боков (уже на уровне 7 этажа)

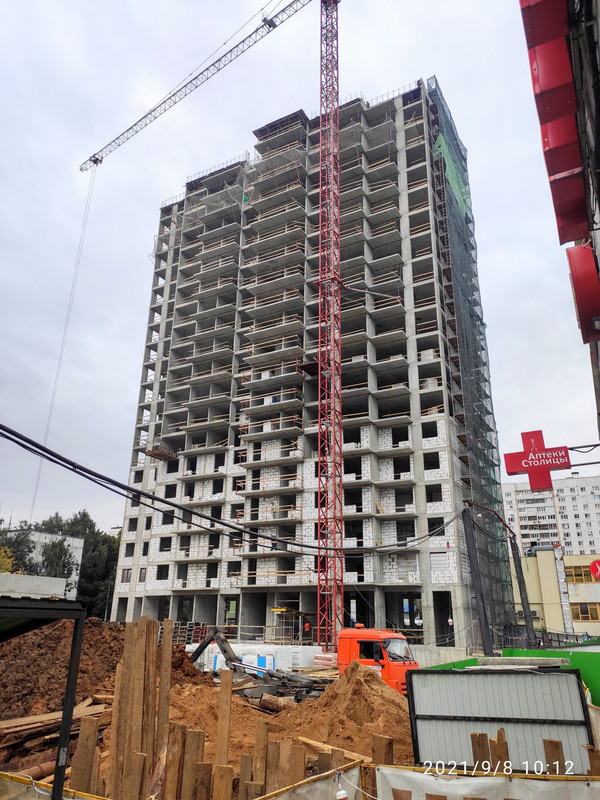

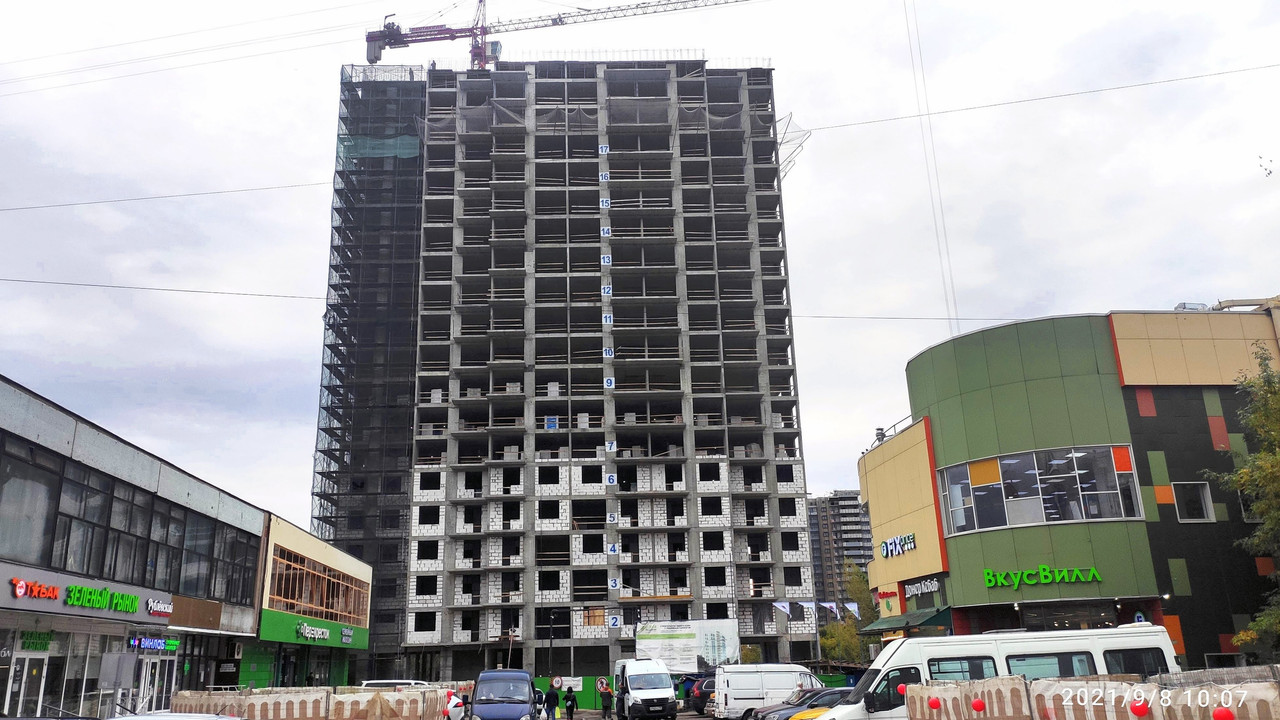

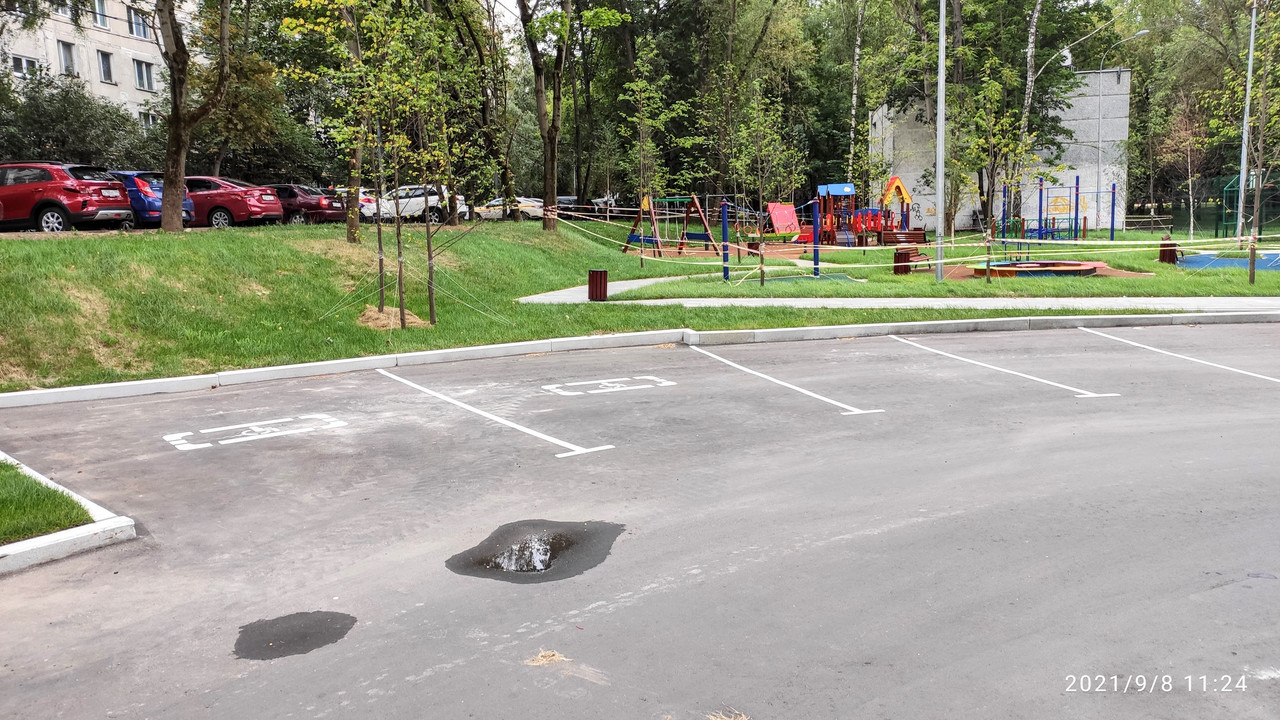

район Коньково, мкр.6, корп.2 (Севастопольский проспект, вл.60)
по состоянию на 08.09.2021

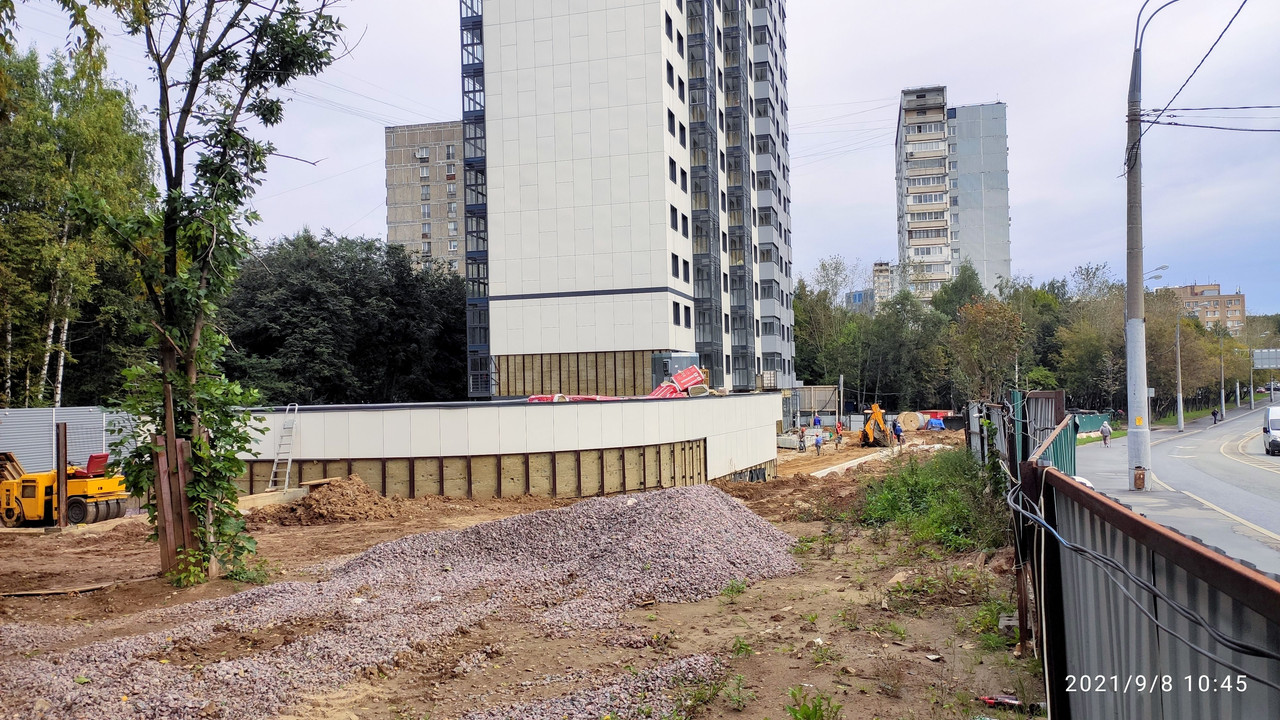

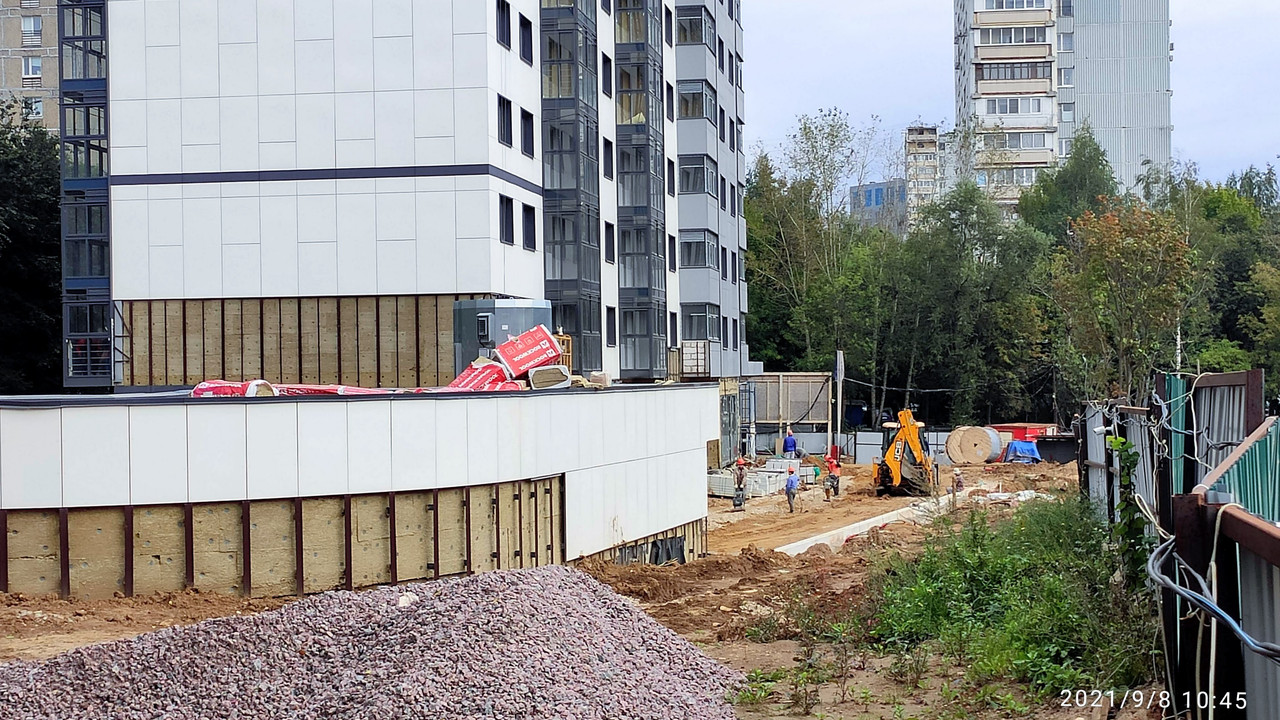

Ведется внутренняя отделка помещений и начинаются работы по подготовке к благоустройству территории. Работы по монтажу оставшихся фасадных панелей временно не ведутся.

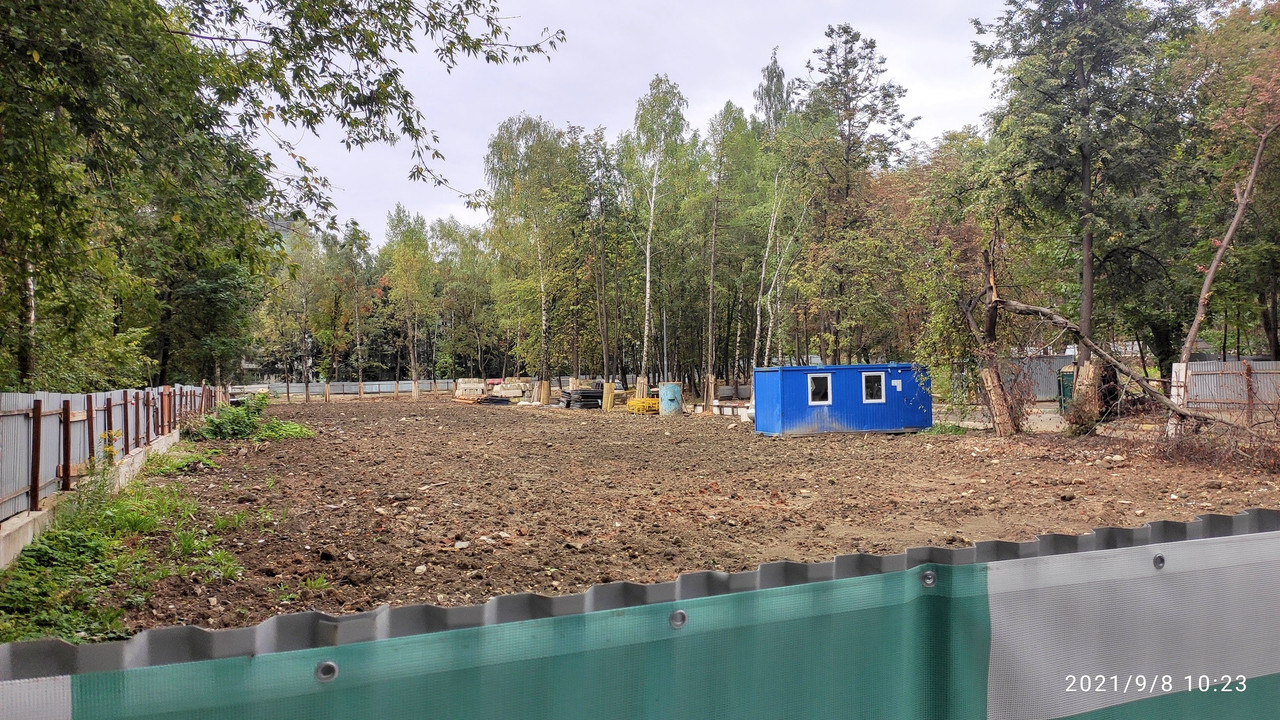

ул. Введенского, вл.5
по состоянию на 08.09.2021

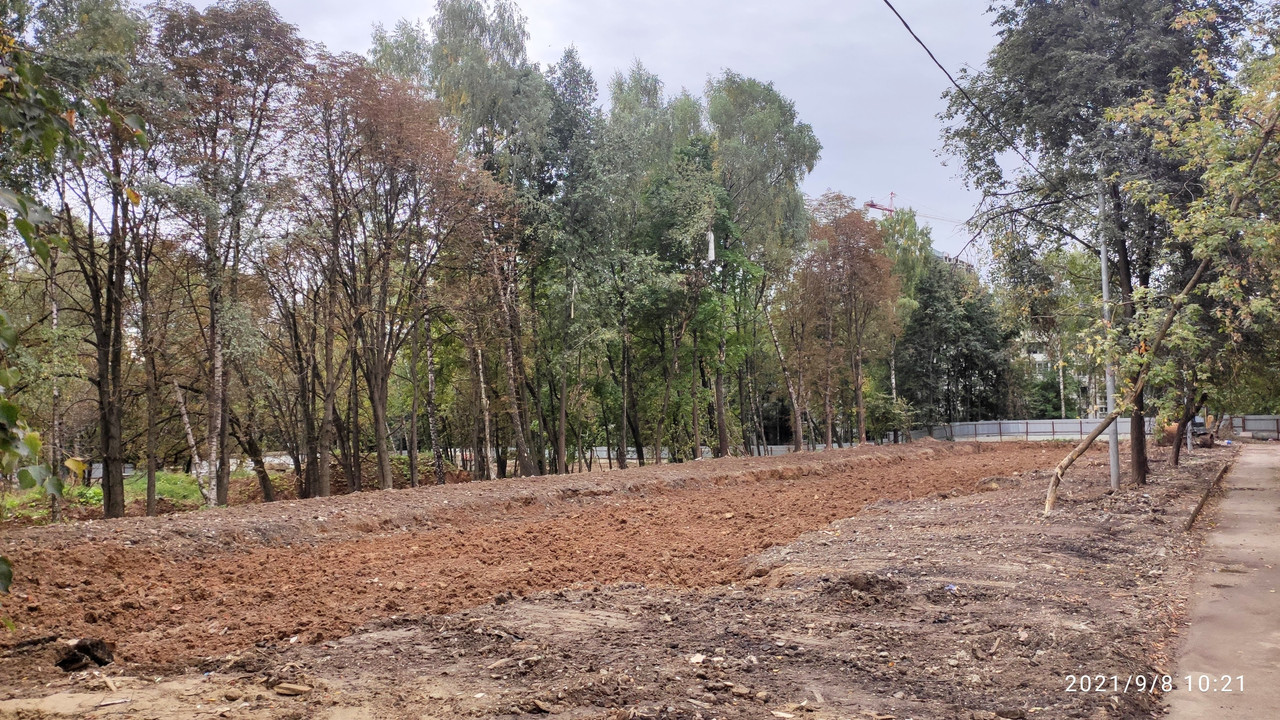

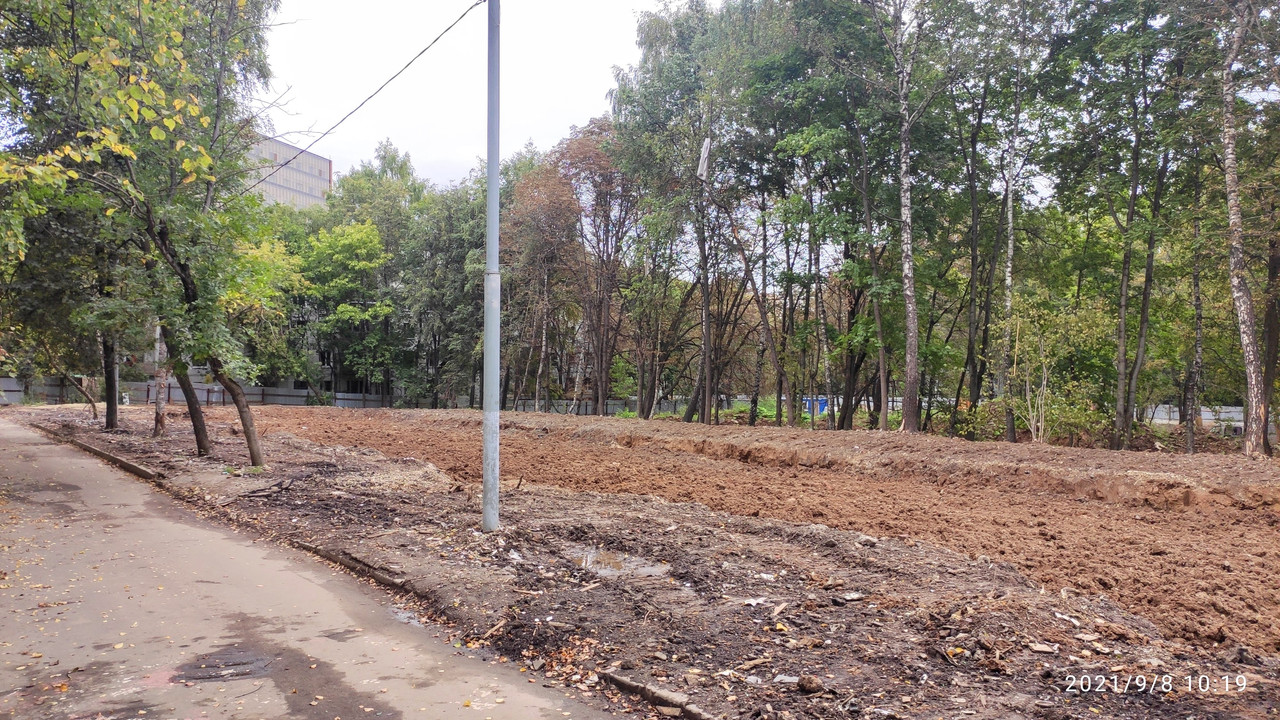

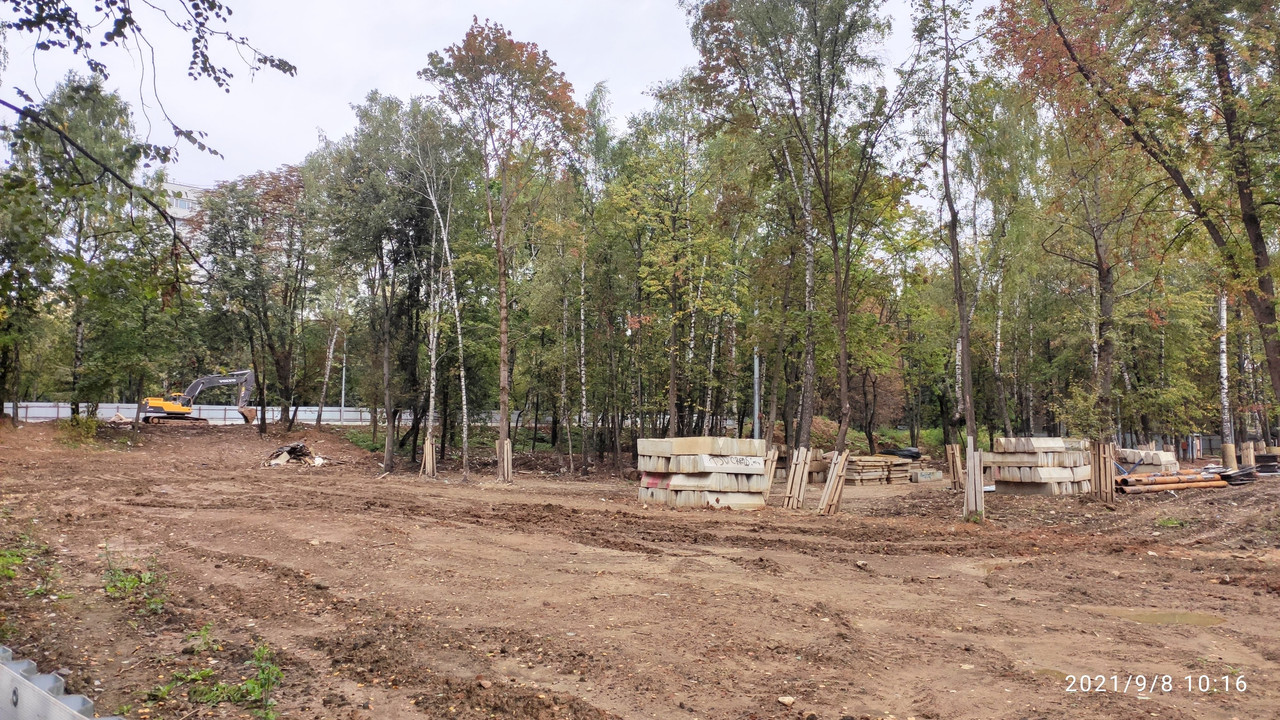

Работы по сносу домов, вывозу строительного мусора и бывшего фундамента, засыпке чистым песком образовавшихся углублений от демонтированного фундамента, завершены. По информации от источника, ПИК 100% готов войти на площадку, ждут юридического снятия с кадастрового учета последнего дома. Выход ориентировочно в конце сентября - начале октября.





Последний раз редактировалось tix 08 сен 2021, 19:04, всего редактировалось 1 раз.

Аватара пользователя
dell
Сообщения: 20161
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3160 раз

Re: Коньково

Сообщение dell » 08 сен 2021, 16:16

Отлично , ждемс выхода пика на площадку вв5, теперь необходимо б.34-36 окончательно расселить, снести и начинать строить по проекту мфс6 для второго этапа программы района
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
Ivanov.Maxim
Сообщения: 20
Зарегистрирован: 22 ноя 2018, 08:45
Благодарил (а): 2 раза
Поблагодарили: 1 раз

Re: Коньково

Сообщение Ivanov.Maxim » 08 сен 2021, 16:49

dell писал(а):
08 сен 2021, 16:16
Отлично , ждемс выхода пика на площадку вв5, теперь необходимо б.34-36 окончательно расселить, снести и начинать строить по проекту мфс6 для второго этапа программы района
А разве для площадки б.34-36 уже разработана ПД/РД?

Аватара пользователя
dell
Сообщения: 20161
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3160 раз

Re: Коньково

Сообщение dell » 08 сен 2021, 16:56

Ivanov.Maxim писал(а):
08 сен 2021, 16:49
dell писал(а):
08 сен 2021, 16:16
Отлично , ждемс выхода пика на площадку вв5, теперь необходимо б.34-36 окончательно расселить, снести и начинать строить по проекту мфс6 для второго этапа программы района
А разве для площадки б.34-36 уже разработана ПД/РД?
пока расселят и снесут будет разработана
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
tix
Модератор
Сообщения: 6444
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 405 раз
Поблагодарили: 2816 раз

Re: Коньково

Сообщение tix » 08 сен 2021, 19:15

Ivanov.Maxim писал(а):
08 сен 2021, 16:49
dell писал(а):
08 сен 2021, 16:16
Отлично , ждемс выхода пика на площадку вв5, теперь необходимо б.34-36 окончательно расселить, снести и начинать строить по проекту мфс6 для второго этапа программы района
А разве для площадки б.34-36 уже разработана ПД/РД?
ПД к весне (февраль-март) будет уже готова, РД к следующему лету (июнь-июль).

Аватара пользователя
Ivanov.Maxim
Сообщения: 20
Зарегистрирован: 22 ноя 2018, 08:45
Благодарил (а): 2 раза
Поблагодарили: 1 раз

Re: Коньково

Сообщение Ivanov.Maxim » 09 сен 2021, 18:34

Вот ещё мысль появилась - а чем руководствовались при проектировании Вл.5?
Всего там будет 418 квартир (1кк- 135, 2кк - 170 и 3кк - 113). По всей видимости в этот дом поедут дома вв 19 к1к2, вв 21 и мм 61, которым для переселения нужно: 1кк - 100, 2кк - 180 и 3кк - 120. Получается дефицит двушек и трешек. Если даже прибавить к этому (квартирный фонд вл.5) квартиры МОСТ и ДУП, то все равно остаётся дефицит по 2кк (180 против 178).

Получается, что у города только две опции:
1. Оставить людей ждать постройки вл. 34-36 и тем самым нарушить сроки волны (вл. 34-36 будет готово к заселению в лучшем случае ближе к концу 25-го).
2. Переселять часть двушек в один корпусов д.98. Но тут власть может наткнуться на негатив (мол, почему мой сосед поехал в монолитный дом с нормальной по площади кухней, а я поеду панельку?).

Неужели изначально нельзя было заложить во вл.5 нужное количество квартир…

Аватара пользователя
tix
Модератор
Сообщения: 6444
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 405 раз
Поблагодарили: 2816 раз

Re: Коньково

Сообщение tix » 09 сен 2021, 19:48

Ivanov.Maxim писал(а):
09 сен 2021, 18:34

1. Оставить людей ждать постройки вл. 34-36 и тем самым нарушить сроки волны (вл. 34-36 будет готово к заселению в лучшем случае ближе к концу 25-го).
Урбан-блоки вл.34-36 и вл.9-11 согласно заключенному договору должны быть сданы не позднее середины 2025. Вопрос другой сейчас, успеют ли переселить 9-11 до начала 2023 года, когда там по срокам обязаны будут начать строительство. Тогда и ММ-61, вв19-21 и даже все общаги войдут. Урбан-блоки вл.9-11 и вл.34-36 по количеству квартир будут даже больше, чем вл.5, судя по большей этажности.



Аватара пользователя
Peter
Сообщения: 25
Зарегистрирован: 06 авг 2021, 19:00
Благодарил (а): 3 раза
Поблагодарили: 11 раз

Re: Коньково

Сообщение Peter » 09 сен 2021, 19:51

Ivanov.Maxim писал(а):
09 сен 2021, 18:34
Вот ещё мысль появилась - а чем руководствовались при проектировании Вл.5?
Всего там будет 418 квартир (1кк- 135, 2кк - 170 и 3кк - 113). По всей видимости в этот дом поедут дома вв 19 к1к2, вв 21 и мм 61, которым для переселения нужно: 1кк - 100, 2кк - 180 и 3кк - 120. Получается дефицит двушек и трешек. Если даже прибавить к этому (квартирный фонд вл.5) квартиры МОСТ и ДУП, то все равно остаётся дефицит по 2кк (180 против 178).

Получается, что у города только две опции:
1. Оставить людей ждать постройки вл. 34-36 и тем самым нарушить сроки волны (вл. 34-36 будет готово к заселению в лучшем случае ближе к концу 25-го).
2. Переселять часть двушек в один корпусов д.98. Но тут власть может наткнуться на негатив (мол, почему мой сосед поехал в монолитный дом с нормальной по площади кухней, а я поеду панельку?).
в панельку с меньшей кухней, но у метро будет больше желающих чем в монолит ;)
Неужели изначально нельзя было заложить во вл.5 нужное количество квартир…
Последний раз редактировалось Milli 09 сен 2021, 22:07, всего редактировалось 1 раз.
Причина: исправлено оформление цитаты

Аватара пользователя
dell
Сообщения: 20161
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3160 раз

Re: Коньково

Сообщение dell » 09 сен 2021, 20:09

Если мост начнут заселять в 1кв 2022 то должны успеть при условии , если в 9-11 не окажется своих ковруш . Но таки да , ситуация на тоненького .
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
Карапетян_В.Г.
Сообщения: 901
Зарегистрирован: 02 сен 2018, 07:19
Благодарил (а): 64 раза
Поблагодарили: 167 раз

Re: Коньково

Сообщение Карапетян_В.Г. » 09 сен 2021, 21:04

dell писал(а):
09 сен 2021, 20:09
то должны успеть при условии , если в 9-11 не окажется своих ковруш .
там по ходу намечается своя ковруша в мужском роде с форумским ником на букву "s" ;)

Аватара пользователя
Ivanov.Maxim
Сообщения: 20
Зарегистрирован: 22 ноя 2018, 08:45
Благодарил (а): 2 раза
Поблагодарили: 1 раз

Re: Коньково

Сообщение Ivanov.Maxim » 09 сен 2021, 21:23

dell писал(а):
09 сен 2021, 20:09
Если мост начнут заселять в 1кв 2022 то должны успеть при условии , если в 9-11 не окажется своих ковруш . Но таки да , ситуация на тоненького .
Так тут оснований для «коврушений» особых не будет - однушки в мост и 2к и 3к в 98 к6 соответствуют критериям равнозначности

Аватара пользователя
dell
Сообщения: 20161
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3160 раз

Re: Коньково

Сообщение dell » 09 сен 2021, 22:34

Ivanov.Maxim писал(а):
09 сен 2021, 21:23
dell писал(а):
09 сен 2021, 20:09
Если мост начнут заселять в 1кв 2022 то должны успеть при условии , если в 9-11 не окажется своих ковруш . Но таки да , ситуация на тоненького .
Так тут оснований для «коврушений» особых не будет - однушки в мост и 2к и 3к в 98 к6 соответствуют критериям равнозначности
это да, но всегда может найтись очередной шизик,который будет утверждать,что его переселили в аварийное жилье и его дом снесли вопреки закону.
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
dyuma2005
Сообщения: 638
Зарегистрирован: 21 янв 2021, 23:02
Благодарил (а): 8 раз
Поблагодарили: 130 раз

Re: Коньково

Сообщение dyuma2005 » 09 сен 2021, 23:13

tix писал(а):
09 сен 2021, 19:48
Ivanov.Maxim писал(а):
09 сен 2021, 18:34

1. Оставить людей ждать постройки вл. 34-36 и тем самым нарушить сроки волны (вл. 34-36 будет готово к заселению в лучшем случае ближе к концу 25-го).
Урбан-блоки вл.34-36 и вл.9-11 согласно заключенному договору должны быть сданы не позднее середины 2025. Вопрос другой сейчас, успеют ли переселить 9-11 до начала 2023 года, когда там по срокам обязаны будут начать строительство. Тогда и ММ-61, вв19-21 и даже все общаги войдут. Урбан-блоки вл.9-11 и вл.34-36 по количеству квартир будут даже больше, чем вл.5, судя по большей этажности.

по-этому договору они уже должны быть снесены, соответственно на сколько задержан выход на объект, на столько же будет сдвинут и ввод.

Аватара пользователя
tix
Модератор
Сообщения: 6444
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 405 раз
Поблагодарили: 2816 раз

Re: Коньково

Сообщение tix » 09 сен 2021, 23:42

dyuma2005 писал(а):
09 сен 2021, 23:13
по-этому договору они уже должны быть снесены
Абсолютно ошибочное умозаключение, как и дальнейшие Ваши выводы.
"Снос существующих зданий, строений, иных объектов" будет осуществляться "не позднее 3 месяцев с даты получения разрешения на строительство" (см. п. 6 Приложения № 1.2 к Договору), которое возможно получить после выполнения п. 1,2,3 данного Приложения к Договору, т.е. не ранее, чем вторая половина следующего года.

dyuma2005, читайте внимательно документы.

Аватара пользователя
Ivanov.Maxim
Сообщения: 20
Зарегистрирован: 22 ноя 2018, 08:45
Благодарил (а): 2 раза
Поблагодарили: 1 раз

Re: Коньково

Сообщение Ivanov.Maxim » 10 сен 2021, 09:52

dell писал(а):
09 сен 2021, 22:34
Ivanov.Maxim писал(а):
09 сен 2021, 21:23
dell писал(а):
09 сен 2021, 20:09
Если мост начнут заселять в 1кв 2022 то должны успеть при условии , если в 9-11 не окажется своих ковруш . Но таки да , ситуация на тоненького .
Так тут оснований для «коврушений» особых не будет - однушки в мост и 2к и 3к в 98 к6 соответствуют критериям равнозначности
это да, но всегда может найтись очередной шизик,который будет утверждать,что его переселили в аварийное жилье и его дом снесли вопреки закону.
Но тут город в рамках правового поля находится в сильной позиции - два раза человек отказался - переселение по суду. Тут нет необходимости ждать, когда в других районах появится свободный квартирный фонд и вести бесконечные переговоры в рамках подбора альтернативных вариантов (что, я полагаю, занятие весьма трудоемкое).
Будем надеяться на здравомыслие людей)

Аватара пользователя
Ivanov.Maxim
Сообщения: 20
Зарегистрирован: 22 ноя 2018, 08:45
Благодарил (а): 2 раза
Поблагодарили: 1 раз

Re: Коньково

Сообщение Ivanov.Maxim » 10 сен 2021, 10:12

Еще появился мысль, ответ на возникший у меня же вчера вечером вопрос (мол, что так странно напроектировали вл.5 в части квартирного фонда).
Возможно все дело в общежитиях. По расчетам (таблице по 6-му микрорайону), которые выкладывал Tix, для общежитий нужно очень много однушек - 642. Предположить, что для них (общежитий) будет построен отдельный Урбан-блок (вл.34-36 или вл.9-11) довольно странно. И вероятно такое даже невозможно из-за ТЭПов (я хоть и далёк от строительства, но предполагаю, что такой вариант не пройдёт ни по предельной высотности, ни по плотности населения). Поэтому и появились проекты МОСТ и ДУП, и видимо в трёх Урбан-блоках (вл.5, вл.34-36 и вл.9-11) будут делать большой запас однушек, чтобы потом «ровным слоем размазать» (надеюсь, этой фразой никого не оскроблю) общежития по этим новым домам. Т.е. идея делать максимум однушек в рамках утверждённых ТЭПов

Аватара пользователя
Peter
Сообщения: 25
Зарегистрирован: 06 авг 2021, 19:00
Благодарил (а): 3 раза
Поблагодарили: 11 раз

Re: Коньково

Сообщение Peter » 10 сен 2021, 13:18

Ivanov.Maxim писал(а):
10 сен 2021, 10:12
Еще появился мысль, ответ на возникший у меня же вчера вечером вопрос (мол, что так странно напроектировали вл.5 в части квартирного фонда).
Возможно все дело в общежитиях. По расчетам (таблице по 6-му микрорайону), которые выкладывал Tix, для общежитий нужно очень много однушек - 642. Предположить, что для них (общежитий) будет построен отдельный Урбан-блок (вл.34-36 или вл.9-11) довольно странно. И вероятно такое даже невозможно из-за ТЭПов (я хоть и далёк от строительства, но предполагаю, что такой вариант не пройдёт ни по предельной высотности, ни по плотности населения). Поэтому и появились проекты МОСТ и ДУП, и видимо в трёх Урбан-блоках (вл.5, вл.34-36 и вл.9-11) будут делать большой запас однушек, чтобы потом «ровным слоем размазать» (надеюсь, этой фразой никого не оскроблю) общежития по этим новым домам. Т.е. идея делать максимум однушек в рамках утверждённых ТЭПов
общежития будут переселены за пределы мкад либо в отдельные дома по спец проекту на месте сноса пятиэтажек около пожарки в последнюю волну. однушки которых предостаточно даже в домах на профсоюзного чтоб переселить все общежития пускаются под продажу с аукциона, хотя это был идеальный вариант для ускорения программы реновации, отказников бы не было.

Аватара пользователя
Карапетян_В.Г.
Сообщения: 901
Зарегистрирован: 02 сен 2018, 07:19
Благодарил (а): 64 раза
Поблагодарили: 167 раз

Re: Коньково

Сообщение Карапетян_В.Г. » 10 сен 2021, 13:30

Peter писал(а):
10 сен 2021, 13:18

общежития будут переселены за пределы мкад либо в отдельные дома по спец проекту на месте сноса пятиэтажек около пожарки в последнюю волну. однушки которых предостаточно даже в домах на профсоюзного чтоб переселить все общежития пускаются под продажу с аукциона, хотя это был идеальный вариант для ускорения программы реновации, отказников бы не было.
Ага! Щазз! Раз мечтался! Сам за МКАД ехай. Все дома вошедшие в программу, будут переселены по закону о Реновации - внутри района проживания :twisted: и согласно утвержденного графика! :twisted: И не надо тут людям чепуху пороть!
Последний раз редактировалось Карапетян_В.Г. 10 сен 2021, 13:32, всего редактировалось 1 раз.

Аватара пользователя
Ivanov.Maxim
Сообщения: 20
Зарегистрирован: 22 ноя 2018, 08:45
Благодарил (а): 2 раза
Поблагодарили: 1 раз

Re: Коньково

Сообщение Ivanov.Maxim » 10 сен 2021, 13:32

Peter писал(а):
10 сен 2021, 13:18
Ivanov.Maxim писал(а):
10 сен 2021, 10:12
Еще появился мысль, ответ на возникший у меня же вчера вечером вопрос (мол, что так странно напроектировали вл.5 в части квартирного фонда).
Возможно все дело в общежитиях. По расчетам (таблице по 6-му микрорайону), которые выкладывал Tix, для общежитий нужно очень много однушек - 642. Предположить, что для них (общежитий) будет построен отдельный Урбан-блок (вл.34-36 или вл.9-11) довольно странно. И вероятно такое даже невозможно из-за ТЭПов (я хоть и далёк от строительства, но предполагаю, что такой вариант не пройдёт ни по предельной высотности, ни по плотности населения). Поэтому и появились проекты МОСТ и ДУП, и видимо в трёх Урбан-блоках (вл.5, вл.34-36 и вл.9-11) будут делать большой запас однушек, чтобы потом «ровным слоем размазать» (надеюсь, этой фразой никого не оскроблю) общежития по этим новым домам. Т.е. идея делать максимум однушек в рамках утверждённых ТЭПов
общежития будут переселены за пределы мкад либо в отдельные дома по спец проекту на месте сноса пятиэтажек около пожарки в последнюю волну. однушки которых предостаточно даже в домах на профсоюзного чтоб переселить все общежития пускаются под продажу с аукциона, хотя это был идеальный вариант для ускорения программы реновации, отказников бы не было.
Уж очень радикально вы мыслите - спасибо, что хоть не предлагаете расстрелять)
Общежития поедут во вторую волну (25-28). И уж точно никто не будет как-то по особенному проектировать дома для переселения общежитий (полагаю, вы имели в виду, что будут крохотные квартиры)

Ответить

Кто сейчас на конференции

Сейчас этот форум просматривают: нет зарегистрированных пользователей и 5 гостей
