Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Бутлерова, д. 34, корп.1; ул. Бутлерова, д. 34, корп.2; ул. Бутлерова, д. 36, корп.1; ул. Бутлерова, д. 36, корп.2)
8.Введенского ул., вл.9 (мкр. 6 р-на Коньково, зона №1.3)
Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
Начало строительства (факт): II кв. 2024
Завершение строительства (план): 2026
Дата ввода дома эксплуатацию: ---
Cтарт процесса переселения: ---
Текущий статус: идет строительство
Этажность: 7-10-11-16
Кол-во квартир: 516, из них 1-комнатных: 331, 2-комнатных: 139, 3-комнатных: 46
Переселяемые дома: ---
Подробности: жилой дом с приспособлением подземной автостоянки под защитные сооружения гражданской обороны – «укрытие» (ЗСГО), инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 9; ул. Введенского, д. 11, корп. 1; ул. Введенского, д. 11, корп. 2; ул. Введенского, д. 11, корп. 3)
9.Миклухо-Маклая ул., вл. 61 (зона 2.3)
Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
Начало строительства (факт): IV кв. 2025
Завершение строительства (план): 2027
Дата ввода дома эксплуатацию: ---
Cтарт процесса переселения: ---
Текущий статус: идет строительство
Этажность: 16-24
Кол-во квартир: 1049, из них 1-комнатных: 307, 2-комнатных: 424, 3-комнатных: 307, 4-комнатных: 6
Переселяемые дома: ---
Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 19, корп.1; ул. Введенского, д. 19, корп.2; ул. Введенского, д. 21; ул. Миклухо-Маклая, д. 61)
10.Введенского ул., з/у 17 (зона 2.1)
Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
Генеральный подрядчик:
Начало строительства (план): 2027
Завершение строительства (план): 2029
Дата ввода дома эксплуатацию: ---
Cтарт процесса переселения: ---
Текущий статус:
Этажность: ---
Кол-во квартир: ---
Переселяемые дома: ---
Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 15, корп.1; ул. Введенского, д. 15, корп.2; ул. Введенского, д. 17, корп.1; ул. Введенского, д. 17, корп.2)
11.Введенского ул., з/у 15 (зона 2.2)
Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
Генеральный подрядчик:
Начало строительства (план): 2027
Завершение строительства (план): 2029
Дата ввода дома эксплуатацию: ---
Cтарт процесса переселения: ---
Текущий статус:
Этажность: ---
Кол-во квартир: ---
Переселяемые дома: ---
Подробности: Жилой дом с приспособлением подземной автостоянки под защитные сооружения гражданской обороны – «укрытие» (ЗСГО), инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 15, корп.3; ул. Введенского, д. 15, корп.4; ул. Введенского, д. 15, корп.5; ул. Введенского, д. 15, корп.6)

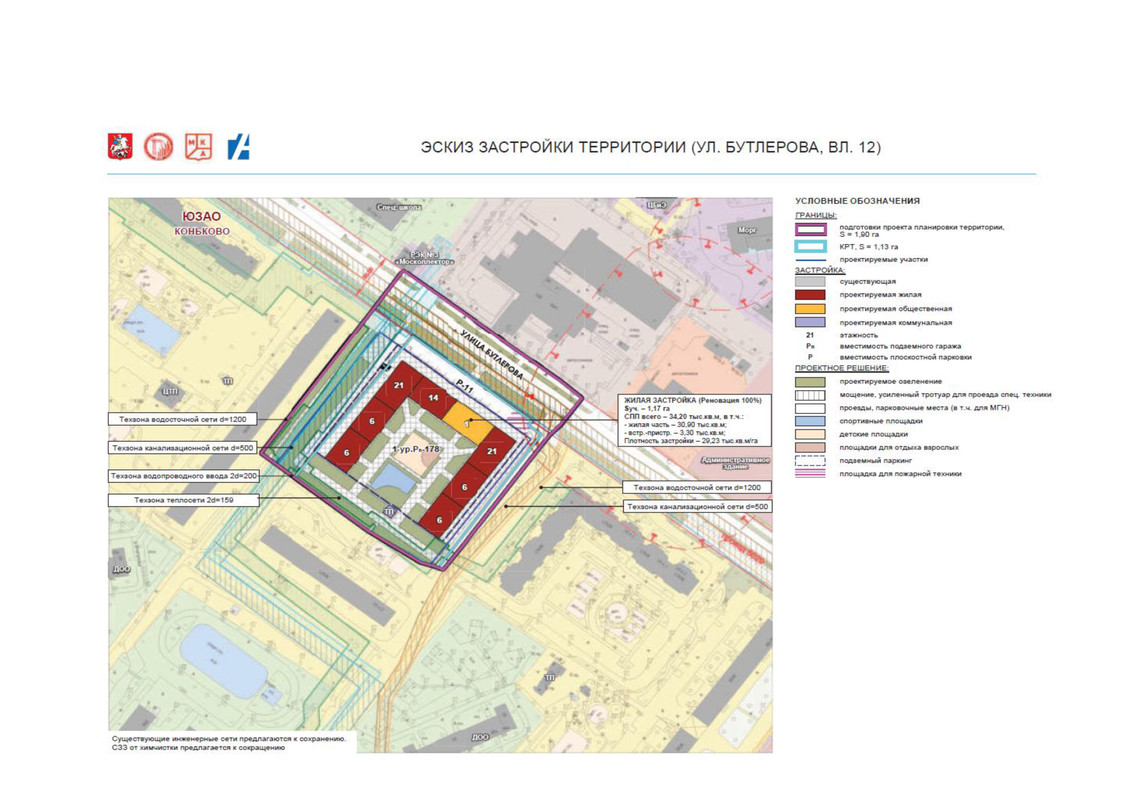

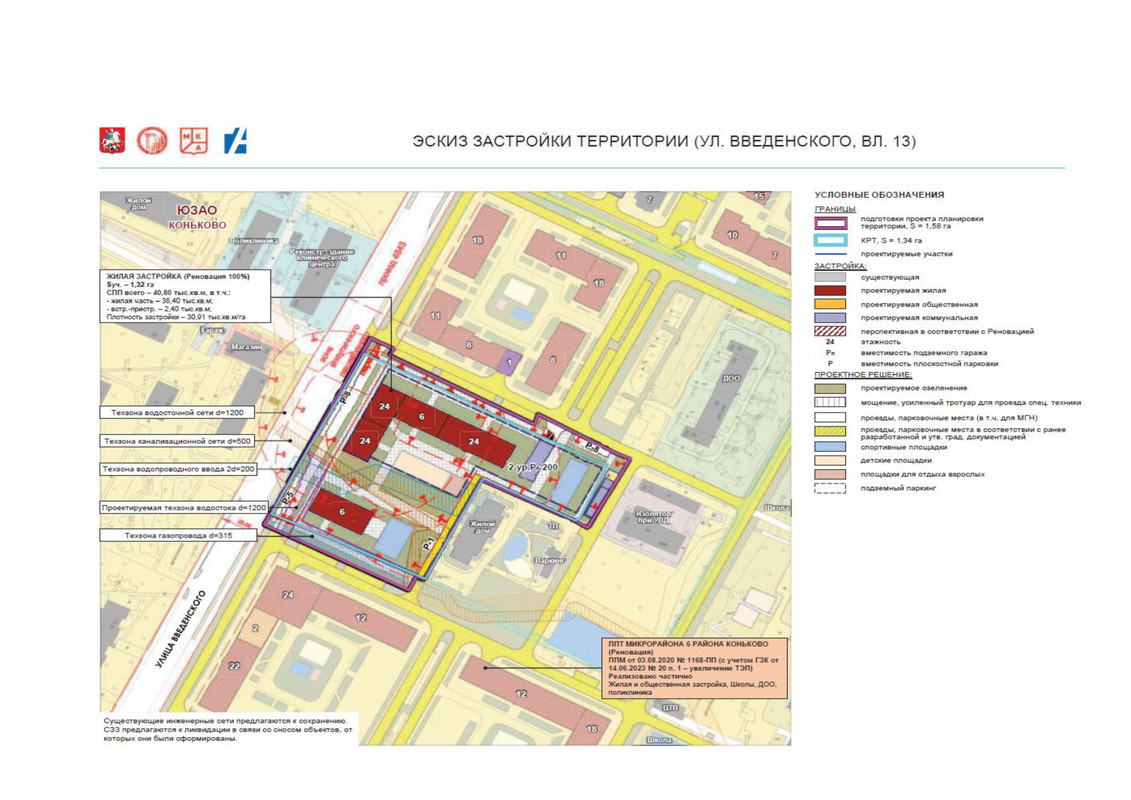

12.Комплексное развитие территорий (КРТ): Бутлерова ул., вл. 12, Введенского ул., вл. 13
Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
Генеральный подрядчик: ООО "Еврометстрой"
Начало строительства (план):
Завершение строительства (план):
Дата ввода дома эксплуатацию: ---
Cтарт процесса переселения: ---
Текущий статус: разработка и согласование проектной документации
Этажность: ---
Кол-во квартир: ---
Переселяемые дома: ---
Подробности: Общий объем застройки: 75000. Жилое назначение: 75000. Прирост рабочих мест: 134
13.Комплексное развитие территорий (КРТ): Миклухо-Маклая ул., з/у 63А; Херсонская ул., вл. 20; Литовский бульвар, вл. 10, д. 12
Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
Генеральный подрядчик:
Начало строительства (план):
Завершение строительства (план):
Дата ввода дома эксплуатацию: ---
Cтарт процесса переселения: ---
Текущий статус: разработка и согласование проектной документации
Этажность: ---
Кол-во квартир: ---
Переселяемые дома: ---
Подробности: Общий объем застройки: 95000. Жилое назначение: 95000. Прирост рабочих мест: 232
Все, что осталось от "Иволги". На этом месте будет ФОК с бассейном
Посмотрим насколько планы сойдутся с реальностью..... У институтского друга в Солнцево Парке по плану была парковка многоэтажная , по итогам там ещё домик впихнули.....
Всех с Новым 2025 годом! Читала в телеграм, что некоторым жителям пятиэтажек приходят письма о скором переселении во второй половине 2025 года. А у нас в районе тишина? Когда планируется Бутлерова заселять?
Всех с Новым 2025 годом! Читала в телеграм, что некоторым жителям пятиэтажек приходят письма о скором переселении во второй половине 2025 года. А у нас в районе тишина? Когда планируется Бутлерова заселять?
Спасибо за поздравление. И Вас тоже с НГ!
Планируемый срок ввода в эксплуатацию - 31.12.2025
Планируемый срок старта переселения - 31.03.2026
Им бы в идеале как нас переселяли - декабрь-март. Ну очень хорошо все косяки видно, еще на этапе осмотра. Я про продувание-протекание-промерзание. Тепловизор правда нужен бы. Зато - сразу все хорошо видно. Потому что если щели под окнами еще можно заделать, и достаточно бюджетно, то вот щели в стенах и текущие швы - это все гораздо более сложные манипуляции....... Плюс кому надо будет сразу что-то делать с квартирой чтобы под себя, а варианта куда-то временно свалить нет - тоже хорошее время года, кривые окна например формально не дают жить зимой в квартире, а если с устранением этого не будут торопиться - то как раз под эту тему можно в разумных пределах затянуть сам переезд после получения ключей и захода в квартиру мастеров . И не надо кричать про затяжку времени - мы например получили ключи одними из первых в доме, а реально свалили из него - где-то наверное в конце второй трети, т.е. реально все вполне мирно получилось, и без особой паники. Но да, сам процесс перестройки - пришлось ускорять всеми возможными методами (что тупо дороже и кое в чем все же промахнулись по итогам)
А так - да, маме в ящик кинули "черную метку". Очаково, переселение на территорию бывшей химбазы . Человейник пиковский . Один плюс - неспешно упакуется, не как мы -за неделю по сути, а вдумчиво и правильно. Из минусов - обещают второй квартал года, будет уже тепло. И как там что со щелями - узнаем только будущей зимой . Плюс будет еще вопрос как трубы в полу идут к батареям...... И сверлиться в порогах при замене ламината (а его менять скорее всего придется), и на кухне куда датчик температуры теплого пола замуровывать чтобы показывал реальность, а не грелся от идущей рядом трубы, плюс как ни странно - это же знание нужно и при размещении самой кухни (самому пришлось термоизолировать место размещения водяного бака осмоса, и места где живет лук с картошкой в ящике). И как сами по себе батареи работают..... Все это в апреле проверить будет уже сложновато.....
Повезло только в одном - я сразу, одновременно, два таких процесса не вытащил бы..... а так - что к первому переселению вопросов достаточно, что ко второму (а я пиковскую "продукцию" не перевариваю напрочь).
Еще интересен вопрос планировок..... Ой не зря их ДСП сделали.......
Комплексное развитие территории нежилой застройки, расположенной по адресам: г. Москва, ул. Бутлерова вл.12 и ул. Введенского, вл.13; ул. Каховка, вл. 20А, при реализации Программы реновации жилищного фонда в городе Москве
Публикация извещения
02.12.24 00:00:00 (МСК)
Дата и время окончания приёма заявок
до 23.01.25 08:30:00 (МСК)
Нормальные там планировки, даже лучше , чем на Вв5
И с чего же они там лучше то если застройщик - один и тот же. По фото что лежат к домику - все то же самое, мангал на месте..... да и остальные фото не дают поводов соневаться что придумали что-то новое....
Нормальные там планировки, даже лучше , чем на Вв5
И с чего же они там лучше то если застройщик - один и тот же. По фото что лежат к домику - все то же самое, мангал на месте..... да и остальные фото не дают поводов соневаться что придумали что-то новое....
Застройщик один, а подрядчики разные. И планировки действительно другие. Надеюсь, что лучше .
Всех с Новым 2025 годом! Читала в телеграм, что некоторым жителям пятиэтажек приходят письма о скором переселении во второй половине 2025 года. А у нас в районе тишина? Когда планируется Бутлерова заселять?
Спасибо за поздравление. И Вас тоже с НГ!
Планируемый срок ввода в эксплуатацию - 31.12.2025
Планируемый срок старта переселения - 31.03.2026
Добрый день!
Подскажите, а в какой момент официально публикуется информация, что в такой то строящийся дом переселяют из таких то домов? Вижу, что сейчас стройка активно идет, а в графе переселяемые дома прочерк, но форумчане почти уверены, что из общежитий переедут туда.
Заранее вас никто не обязан уведомлять , сейчас некоторые дома получили предварительные извещения на 2 кВ 25 года , если эта практика будет продолжена , то ближе к концу года информация будет.

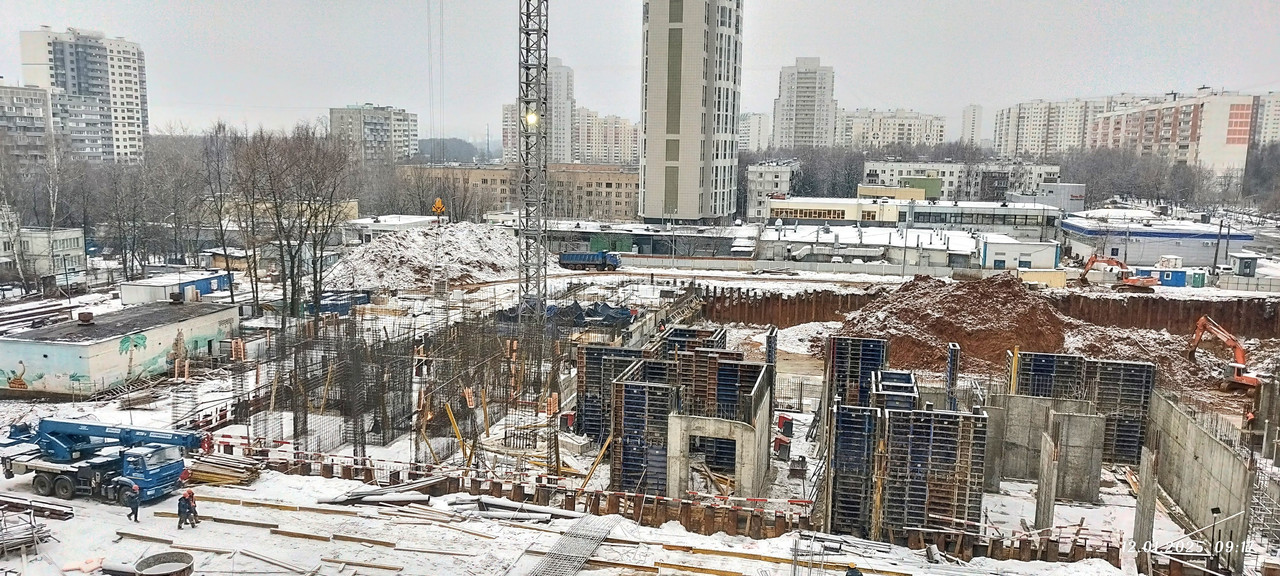

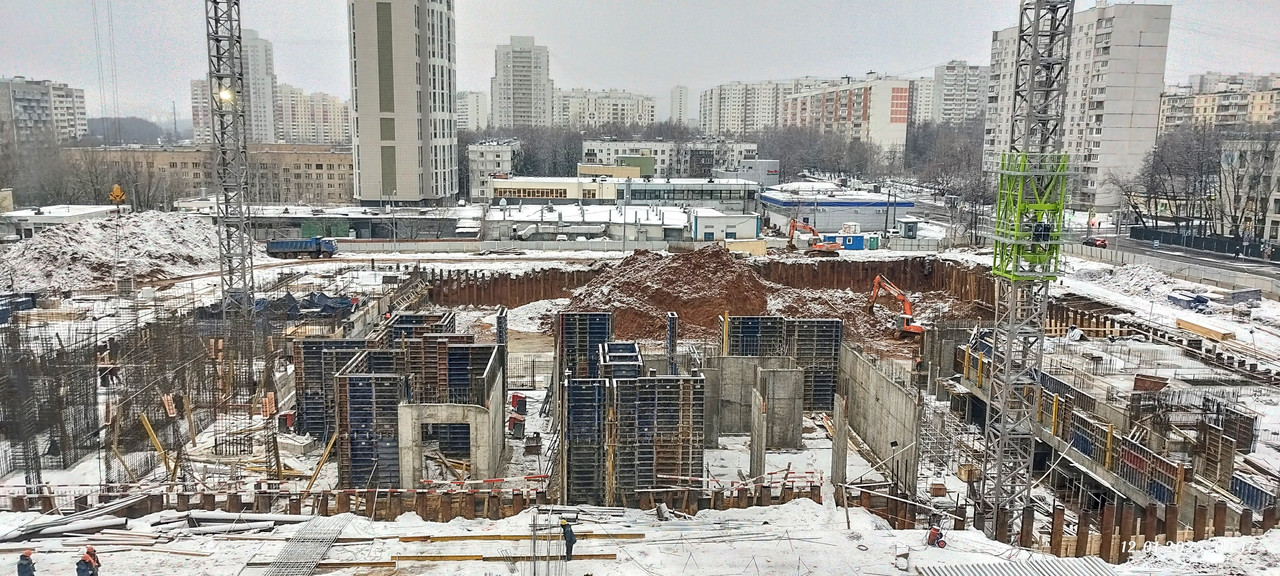

Бутлерова ул., з/у 34/2 (уч.1.2) по состоянию на 29.12.2024
монолитные работы на 23 этаже корпуса 1
корпус 2,3,4 - монолитные работы завершены.
ведутся кладка стен и перекрытий, установка оконных блоков
На втором корпусе ещё и монтаж системы вентфасада
Р.С.
Вопрос пожелание: можно в шапке темы в разделе: "Стартовые...", уже заселённые дома сделать под спойлером?
