Сообщение tix » 15 фев 2018, 20:08


Тема реновации в районе Коньково ЮЗАО г. Москвы


Карта реновации Дома в программе реновации

Документ-основание: https://www.mos.ru/upload/documents/fil ... leniya.pdf


Стартовые площадки, объекты квартальной застройки, дома по КРТ

1. Профсоюзная ул.,96к1 (район Коньково, кв.44-47, корп.14)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "СМУ-6"
  • Начало строительства (факт): III кв. 2016
  • Завершение строительства (факт): II кв. 2018
  • Дата ввода дома в эксплуатацию: 29.06.2018
  • Cтарт процесса переселения: декабрь 2018
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 360, из них: 1-комнатных: 72, 2-комнатных: 216, 3-комнатных: 72
  • Переселяемые дома: Введенского ул., 5к2, 5к3, 7, а также часть дома Введенского ул., 5к1, переселение которого стартовало в 2020 году
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


2. Профсоюзная ул.,98к2 (район Коньково, кв.44-47, корп.12)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "СМУ-6"
  • Начало строительства (факт): IV кв. 2017
  • Завершение строительства (факт): II кв. 2020
  • Дата ввода дома в эксплуатацию: 30.04.2020
  • Cтарт процесса переселения: август 2020
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 396, из них: 1-комнатных: 144, 2-комнатных: 180, 3-комнатных: 72
  • Переселяемые дома: Бутлерова ул., 34к1,34к2, 36к1, 36к2, а также часть дома Введенского ул., 5к1, 11к1
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


3. Профсоюзная ул.,98к6 (район Коньково, кв.44-47, корп.11)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "СМУ-6"
  • Начало строительства (факт): IV кв. 2018
  • Завершение строительства (факт): III кв. 2021
  • Дата ввода дома эксплуатацию: 30.09.2021
  • Cтарт процесса переселения: январь 2022
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 396, из них: 1-комнатных: 144, 2-комнатных: 180, 3-комнатных: 72
  • Переселяемые дома: частично Введенского ул., 11к2, 11к3, 9, 11к1
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


4. Севастопольский проспект,60 (район Коньково, мкр.6, корп.2)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "Строительно-монтажная компания" (ООО "СМК")
  • Начало строительства (факт): IV кв. 2019
  • Завершение строительства (факт): IV кв. 2021
  • Дата ввода дома эксплуатацию: 07.12.2021
  • Cтарт процесса переселения: февраль 2022
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 22
  • Кол-во квартир: 187, из них: 1-комнатных: 143, 2-комнатных: 3, 3-комнатных: 41
  • Переселяемые дома: частично Введенского ул.,11к2, 11к3, 9, 5к1, Бутлерова ул., 34к1,34к2, 36к1, 36к2
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


5. Введенского ул.,13В (р-н Коньково, мкр.6, корп.3)
  • Застройщик: Казенное предприятие "Управление Гражданского Строительства"
  • Генеральный подрядчик: ООО "Строительно-монтажная компания" (ООО "СМК")
  • Начало строительства (факт): II кв. 2020
  • Завершение строительства (факт): III кв. 2022
  • Дата ввода дома эксплуатацию: 30.09.2022
  • Cтарт процесса переселения: декабрь 2022
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 19
  • Кол-во квартир: 156, из них: 1-комнатных: 114, 2-комнатных: 6, 3-комнатных: 36
  • Переселяемые дома: частично Введенского ул., 11к1, 15к1, 15к2, остатки 1к из домов Введенского ул., 9, 11к2, 11к3
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


6. Введенского ул.,5 (Введенского ул., вл.5)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: ООО "ГП-МФС"
  • Начало строительства (факт): IV кв. 2021
  • Завершение строительства (факт): III кв. 2023
  • Дата ввода дома эксплуатацию: 29.09.2023
  • Cтарт процесса переселения: январь 2024
  • Текущий статус: введен в эксплуатацию, заселение завершено
  • Этажность: 1-7-13-17
  • Кол-во квартир: 418, из них: 1-комнатных: 135, 2-комнатных: 170, 3-комнатных: 113
  • Переселяемые дома: Введенского ул., 21, Введенского ул., 19к1, Введенского ул., 19к2, Миклухо-Маклая ул., 61
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


7. Бутлерова ул., з/у 34/2 (уч.1.2)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (факт): III кв. 2023
  • Завершение строительства (план): III кв. 2025
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---

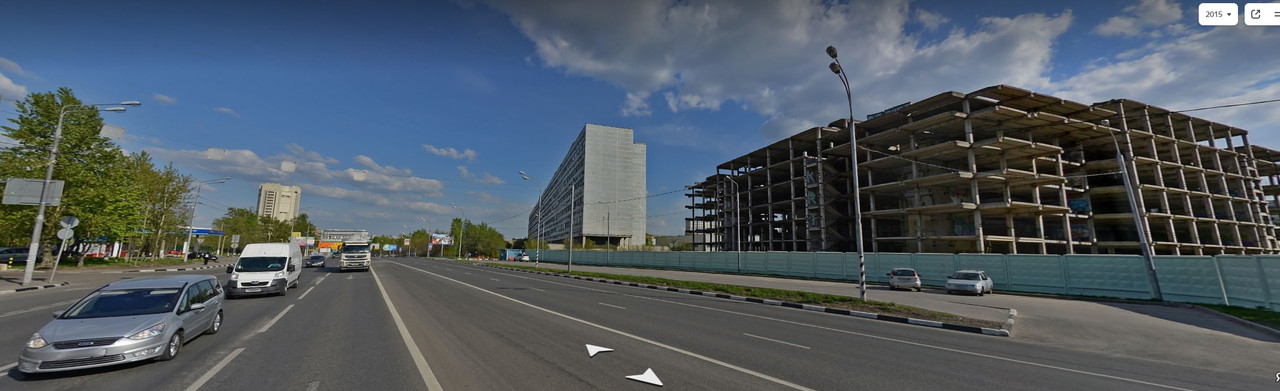

  • Текущий статус: кладка стен и перекрытий, фасадные работы, внутренняя отделка
  • Этажность: 7-11-15-17-25
  • Кол-во квартир: 560, из них: 1-комнатных: 344, 2-комнатных: 164, 3-комнатных: 52
  • Переселяемые дома: ---
  • Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Бутлерова, д. 34, корп.1; ул. Бутлерова, д. 34, корп.2; ул. Бутлерова, д. 36, корп.1; ул. Бутлерова, д. 36, корп.2)
  • СХЕМА ДОМА:
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


8. Введенского ул., вл.9 (мкр. 6 р-на Коньково, зона №1.3)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (факт): II кв. 2024
  • Завершение строительства (план): 2026
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: монолитные работы
  • Этажность: 7-10-11-16
  • Кол-во квартир: 516, из них 1-комнатных: 331, 2-комнатных: 139, 3-комнатных: 46
  • Переселяемые дома: ---
  • Подробности: жилой дом с приспособлением подземной автостоянки под защитные сооружения гражданской обороны – «укрытие» (ЗСГО), инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 9; ул. Введенского, д. 11, корп. 1; ул. Введенского, д. 11, корп. 2; ул. Введенского, д. 11, корп. 3)
  • СХЕМА ДОМА:
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


9. Введенского ул., вл.19-21 (зона 2.3)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (план): 2025
  • Завершение строительства (план): 2027
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: снос пятиэтажек, разработка и согласование проектной документации на строительство
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 19, корп.1; ул. Введенского, д. 19, корп.2; ул. Введенского, д. 21; ул. Миклухо-Маклая, д. 61)
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение


10. Введенского ул., з/у 17 (зона 2.1)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (план): 2027
  • Завершение строительства (план): 2029
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: разработка и согласование проектной документации
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: жилой дом с подземной автостоянкой, инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 15, корп.1; ул. Введенского, д. 15, корп.2; ул. Введенского, д. 17, корп.1; ул. Введенского, д. 17, корп.2)
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:


11. Введенского ул., з/у 15 (зона 2.2)
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: АО "Мосфундаментстрой-6" (АО "МФС-6")
  • Начало строительства (план): 2027
  • Завершение строительства (план): 2029
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: разработка и согласование проектной документации
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: Жилой дом с приспособлением подземной автостоянки под защитные сооружения гражданской обороны – «укрытие» (ЗСГО), инженерными сетями и благоустройством территории (со сносом жилых зданий по адресам: ул. Введенского, д. 15, корп.3; ул. Введенского, д. 15, корп.4; ул. Введенского, д. 15, корп.5; ул. Введенского, д. 15, корп.6)
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:


12. Комплексное развитие территорий (КРТ): Бутлерова ул., вл. 12, Введенского ул., вл. 13
  • Застройщик: Московский фонд реновации жилой застройки (Фонд Реновации)
  • Генеральный подрядчик: ООО "Еврометстрой"
  • Начало строительства (план):
  • Завершение строительства (план):
  • Дата ввода дома эксплуатацию: ---
  • Cтарт процесса переселения: ---
  • Текущий статус: разработка и согласование проектной документации
  • Этажность: ---
  • Кол-во квартир: ---
  • Переселяемые дома: ---
  • Подробности: Общий объем застройки: 75000. Жилое назначение: 75000/ Прирост рабочих мест: 134
  • ИНФОРМАЦИОННЫЙ ЩИТ И ФОТО:
    Изображение Изображение Изображение Изображение

Проекты планировок и прочие документы

Проект планировки территории микрорайона 6 района Коньково Тендер на строительство объектов квартальной застройки мкр.6 района Коньково
Оказание услуг по исполнению функций технического заказчика на период выполнения проектно-изыскательских работ и на период строительства, на оказание услуг по авторскому надзору, выполнение проектно-изыскательских и подрядных работ по строительству (включая снос) объектов в соответствии с проектом планировки территории микрорайона 6 района Коньково города Москвы (ЮЗАО)

https://zakupki.gov.ru/epz/order/notice ... d=12312692

Застройщик: ООО "Московский фонд реновации жилой застройки"
Генеральный подрядчик: АО "МФС-6"
Договор №: 22-0121-ОК-1/Н
Дата заключения договора: 08.04.2021
Дата исполнения договора: 31.03.2029

Внимание! В 2022 году с Фонда Реновации сняли обязательства по строительству нежилых объектов социального использования. Данные обязательства распространятся на других застройщиков, которых определят путем конкурсных процедур. Финансирование пойдет в рамках Андресной Инвестиционной Программы

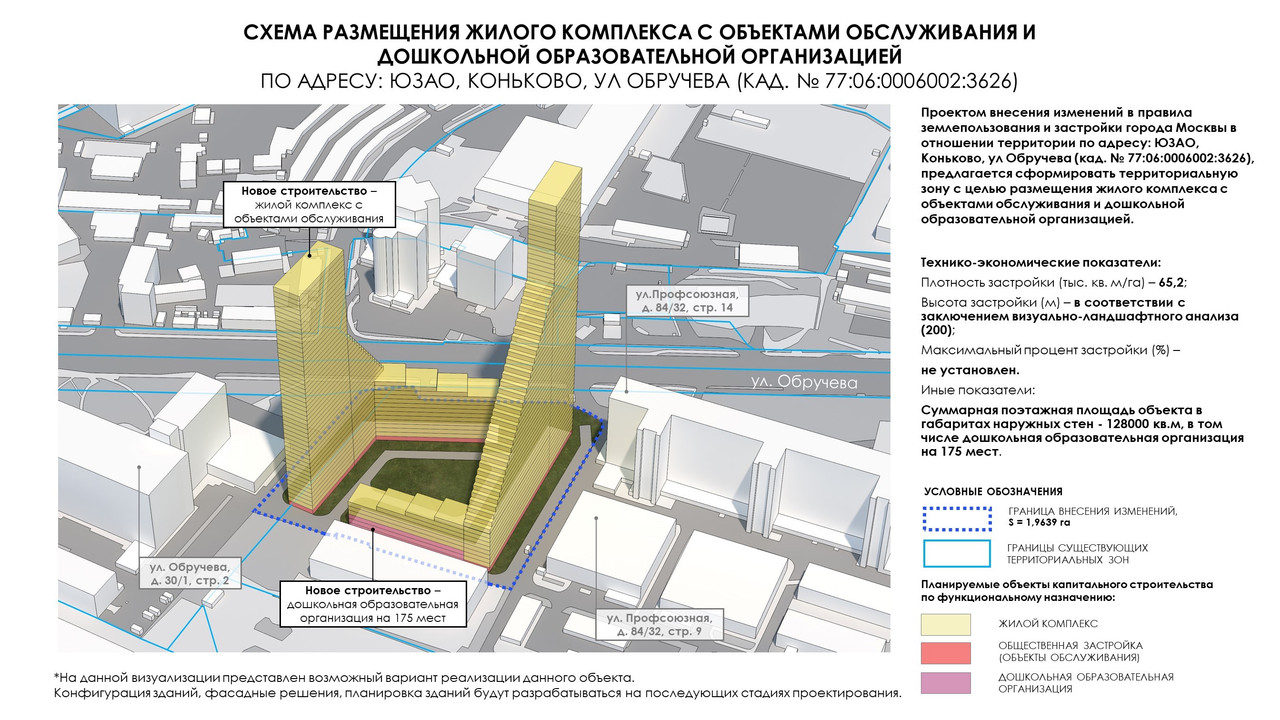

Проект постановления Правительства Москвы "Об утверждении проекта планировки территории, расположенной вблизи владения 12 по улице Бутлерова, владения 13 по улице Введенского района Коньково города Москвы" Квартирография переселяемых домов

Актуальная информация тут: https://codificator.ru/
Последний раз редактировалось tix 26 апр 2023, 21:45, всего редактировалось 292 раза.



Аватара пользователя
марина Р
Сообщения: 3510
Зарегистрирован: 13 фев 2018, 16:02
Откуда: РЕНОВАЦИЯ
Благодарил (а): 1281 раз
Поблагодарили: 586 раз
Контактная информация:

Re: Коньково

Сообщение марина Р » 02 фев 2022, 20:38

Lili писал(а):
02 фев 2022, 15:20
Выставили квартиры на докупку в течение двух лет. Эту программу никто не останавливал и не будет останавливать. Но, к моменту резервирования подходящей квартиры нужно быть готовым, успеть продать свою новую ( если средств не имеется в свободном распоряжении) . Поэтому, не тяните с согласиями, чем быстрее оформите и продадите, тем быстрее купите новую. Как правило, если квартира в собственности фонда , после подачи заявки пройдёт неделя и , если аукциона нет, то Фонд начёт оформление на вас. Если квартира в собственности ДгИ , у вас есть месяц в запасе, пока фонд ее переоформит на себя а затем на нового покупателя.
где вставили ? у меня по Коньково ничего не открывается на докупку
vk РЕНОВАЦИЯ

Аватара пользователя
вв11
Сообщения: 58
Зарегистрирован: 10 мар 2019, 01:10
Благодарил (а): 52 раза
Поблагодарили: 21 раз

Re: Коньково

Сообщение вв11 » 02 фев 2022, 23:15

Это не по Коньково, а по Москве.
Меняю двушку на Профсоюзной на две однушки на Севастопольском.

Аватара пользователя
марина Р
Сообщения: 3510
Зарегистрирован: 13 фев 2018, 16:02
Откуда: РЕНОВАЦИЯ
Благодарил (а): 1281 раз
Поблагодарили: 586 раз
Контактная информация:

Re: Коньково

Сообщение марина Р » 03 фев 2022, 14:26

Не реновация - Немного оффтоп
Какая у вас там хреновина здоровая намечается))



https://ag.mos.ru/debates/1643
vk РЕНОВАЦИЯ

Аватара пользователя
tix
Модератор
Сообщения: 6453
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 405 раз
Поблагодарили: 2818 раз

Re: Коньково

Сообщение tix » 03 фев 2022, 14:40

марина Р писал(а):
03 фев 2022, 14:26
Не реновация - Немного оффтоп
Какая у вас там хреновина здоровая намечается))

Совсем не интересно :) Это за Калужской, 40квартал от нас далеко, там одни промзоны и институты.

Долгострой наконец-то этот снесут.



Аватара пользователя
dell
Сообщения: 20197
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3172 раза

Re: Коньково

Сообщение dell » 03 фев 2022, 15:05

было бы смешно ,если бы там сделали бы "стартовую" по реновации
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
dyuma2005
Сообщения: 638
Зарегистрирован: 21 янв 2021, 23:02
Благодарил (а): 8 раз
Поблагодарили: 130 раз

Re: Коньково

Сообщение dyuma2005 » 03 фев 2022, 17:21

марина Р писал(а):
03 фев 2022, 14:26
Не реновация - Немного оффтоп
Какая у вас там хреновина здоровая намечается))

https://ag.mos.ru/debates/1643
жителям 6-ого микрорайона это обсуждение недоступно

Аватара пользователя
dell
Сообщения: 20197
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3172 раза

Re: Коньково

Сообщение dell » 03 фев 2022, 17:30

логично,вам оно зачем нужно?
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
Карапетян_В.Г.
Сообщения: 901
Зарегистрирован: 02 сен 2018, 07:19
Благодарил (а): 64 раза
Поблагодарили: 167 раз

Re: Коньково

Сообщение Карапетян_В.Г. » 03 фев 2022, 17:35

Из 11 корпуса будет хорошо видно эту махину ! Практически напротив, менее километра ! :twisted:



Аватара пользователя
dell
Сообщения: 20197
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3172 раза

Re: Коньково

Сообщение dell » 03 фев 2022, 17:49

на этом ЖК нужно сделать смотровую площадку. :)
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
Карапетян_В.Г.
Сообщения: 901
Зарегистрирован: 02 сен 2018, 07:19
Благодарил (а): 64 раза
Поблагодарили: 167 раз

Re: Коньково

Сообщение Карапетян_В.Г. » 03 фев 2022, 17:57

dell писал(а):
03 фев 2022, 17:49
на этом ЖК нужно сделать смотровую площадку. :)
"Коньково-Сити", 66 этаж :D

Аватара пользователя
dyuma2005
Сообщения: 638
Зарегистрирован: 21 янв 2021, 23:02
Благодарил (а): 8 раз
Поблагодарили: 130 раз

Re: Коньково

Сообщение dyuma2005 » 03 фев 2022, 18:35

dell писал(а):
03 фев 2022, 17:30
логично,вам оно зачем нужно?
оффтоп: этот ЖК создаст нагрузку на существующую инфраструктуру района, действительно, какое мне дело, записываться на приём ко врачу за 2 месяца, или за полгода

Аватара пользователя
dell
Сообщения: 20197
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3172 раза

Re: Коньково

Сообщение dell » 03 фев 2022, 19:03

dyuma2005 писал(а):
03 фев 2022, 18:35
dell писал(а):
03 фев 2022, 17:30
логично,вам оно зачем нужно?
оффтоп: этот ЖК создаст нагрузку на существующую инфраструктуру района, действительно, какое мне дело, записываться на приём ко врачу за 2 месяца, или за полгода
Оффтоп : а зачем вам к врачу ? Лечитесь народными средствами :)
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
kor

Re: Коньково

Сообщение kor » 03 фев 2022, 19:23

dell писал(а):
03 фев 2022, 19:03
dyuma2005 писал(а):
03 фев 2022, 18:35
dell писал(а):
03 фев 2022, 17:30
логично,вам оно зачем нужно?
оффтоп: этот ЖК создаст нагрузку на существующую инфраструктуру района, действительно, какое мне дело, записываться на приём ко врачу за 2 месяца, или за полгода
Оффтоп : а зачем вам к врачу ? Лечитесь народными средствами :)
Заканчиваете уже лечение народными средствами. Лучше к врачу обратиться.

Аватара пользователя
tix
Модератор
Сообщения: 6453
Зарегистрирован: 03 апр 2018, 23:28
Благодарил (а): 405 раз
Поблагодарили: 2818 раз

Re: Коньково

Сообщение tix » 04 фев 2022, 09:08

Шесть новостроек запланировано передать под заселение до конца февраля текущего года
4 февр. 2022 г. 08:35


Дома расположены в четырех административных округах города.

По программе реновации в течение февраля запланирована передача под заселение шести новых домов, сообщил руководитель столичного Департамента градостроительной политики Сергей Лёвкин.

«По одной современной новостройке находятся в Центральном и Северном административных округах. Еще по два реновационных дома на юго-востоке и юго-западе Москвы. Предполагается, что до конца февраля к переселению приступят порядка одной тысячи семей», – отметил Сергей Лёвкин.

Сергей Лёвкин напомнил, что дома построены в Басманном районе (ЦАО), в Дмитровском районе (САО), в Кузьминках (ЮВАО), в Зюзине и Конькове (ЮЗАО).

Сейчас по программе реновации переселены или находятся в процессе переселения 70,2 тысяч жителей из 425 домов. В эксплуатацию введено 183 дома общей площадью квартир 2,4 миллиона квадратных метров, из них под заселение передано 151 здание.

Подробнее: https://stroi.mos.ru/press_releases/shi ... da?from=cl

Аватара пользователя
Карапетян_В.Г.
Сообщения: 901
Зарегистрирован: 02 сен 2018, 07:19
Благодарил (а): 64 раза
Поблагодарили: 167 раз

Re: Коньково

Сообщение Карапетян_В.Г. » 04 фев 2022, 09:10

Февраль? Суппер! :dance:

storage может уже паковать чемодан и занимать очередь в ЦИН! :twisted:

Аватара пользователя
dell
Сообщения: 20197
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3172 раза

Re: Коньково

Сообщение dell » 04 фев 2022, 09:39

Классно ! Значит наступит то наконец реальное переселение на районе :) теперь архиважно всех выгнать из б34-36 , чтобы освободить место для уб от мфс6
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
dell
Сообщения: 20197
Зарегистрирован: 09 июн 2018, 11:32
Благодарил (а): 360 раз
Поблагодарили: 3172 раза

Re: Коньково

Сообщение dell » 04 фев 2022, 09:50

Карапетян_В.Г. писал(а):
04 фев 2022, 09:10
Февраль? Суппер! :dance:

storage может уже паковать чемодан и занимать очередь в ЦИН! :twisted:
Для ускорения переселения в мост необходимо ограничить выдачу только одного смотрового без права отказа ,а суд должен принять заочное решение о немедленном выселении всех из б34-36
Выполнить программу реновации в заявленные сроки!

Аватара пользователя
kor

Re: Коньково

Сообщение kor » 04 фев 2022, 10:37

dell писал(а):
04 фев 2022, 09:50
Карапетян_В.Г. писал(а):
04 фев 2022, 09:10
Февраль? Суппер! :dance:

storage может уже паковать чемодан и занимать очередь в ЦИН! :twisted:
Для ускорения переселения в мост необходимо ограничить выдачу только одного смотрового без права отказа ,а суд должен принять заочное решение о немедленном выселении всех из б34-36
Не дописали мысль свою: решение о немедленном выселении всех к Карапетяну и Dell, чтобы не задерживать волновое переселение граждан. Вы же потерпите временные неудобства и не будите кричать о нарушении закона и ваших прав?

Аватара пользователя
Тишинуша Гимимеря
Сообщения: 154
Зарегистрирован: 21 ноя 2021, 15:45
Благодарил (а): 44 раза
Поблагодарили: 83 раза

Re: Коньково

Сообщение Тишинуша Гимимеря » 04 фев 2022, 11:15

dell писал(а):
04 фев 2022, 09:50
Карапетян_В.Г. писал(а):
04 фев 2022, 09:10
Февраль? Суппер! :dance:

storage может уже паковать чемодан и занимать очередь в ЦИН! :twisted:
Для ускорения переселения в мост необходимо ограничить выдачу только одного смотрового без права отказа ,а суд должен принять заочное решение о немедленном выселении всех из б34-36
А где вообще написано,что 3 варианта и не вариантом больше?(я уж не говорю про призывы лишить людей выбора вообще) А Вы ,уважаемый готовы въехать,при своем переселении,в первую предложеную Вам квартиру не глядя?(что бы волновое переселение граждан не задерживать)

Аватара пользователя
Vv9
Сообщения: 181
Зарегистрирован: 13 янв 2020, 16:16
Благодарил (а): 228 раз
Поблагодарили: 45 раз

Re: Коньково

Сообщение Vv9 » 04 фев 2022, 11:33

tix писал(а):
04 фев 2022, 09:08
Шесть новостроек запланировано передать под заселение до конца февраля текущего года
4 февр. 2022 г. 08:35


Дома расположены в четырех административных округах города.

По программе реновации в течение февраля запланирована передача под заселение шести новых домов, сообщил руководитель столичного Департамента градостроительной политики Сергей Лёвкин.

«По одной современной новостройке находятся в Центральном и Северном административных округах. Еще по два реновационных дома на юго-востоке и юго-западе Москвы. Предполагается, что до конца февраля к переселению приступят порядка одной тысячи семей», – отметил Сергей Лёвкин.

Сергей Лёвкин напомнил, что дома построены в Басманном районе (ЦАО), в Дмитровском районе (САО), в Кузьминках (ЮВАО), в Зюзине и Конькове (ЮЗАО).

Сейчас по программе реновации переселены или находятся в процессе переселения 70,2 тысяч жителей из 425 домов. В эксплуатацию введено 183 дома общей площадью квартир 2,4 миллиона квадратных метров, из них под заселение передано 151 здание.

Подробнее: https://stroi.mos.ru/press_releases/shi ... da?from=cl
Какие две в Коньково?
